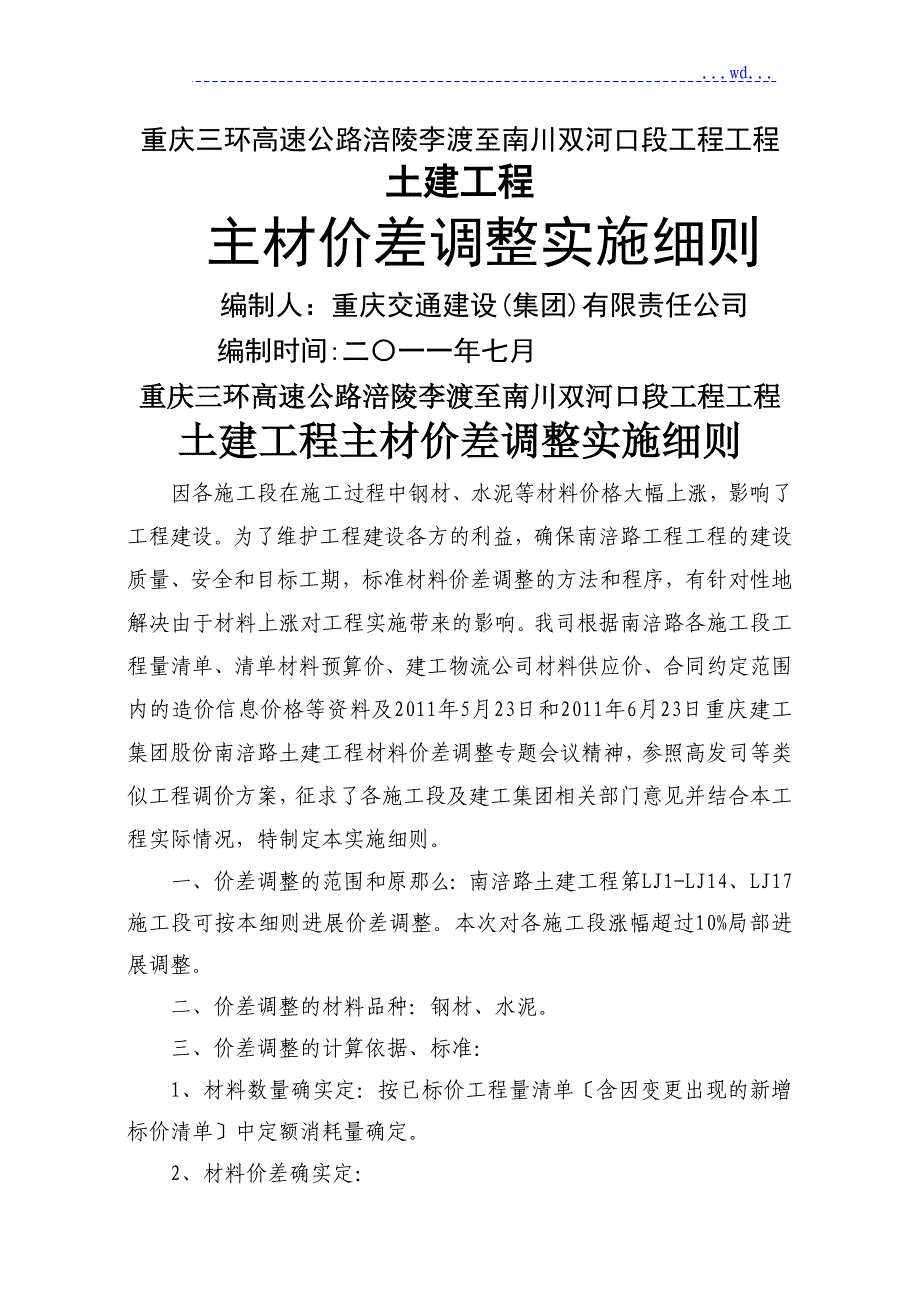

...wd...重庆三环高速公路涪陵李渡至南川双河口段工程工程土建工程主材价差调整实施细则编制人:重庆交通建设(集团)有限责任公司编制时间:二〇一一年七月重庆三环高速公路涪陵李渡至南川双河口段工程工程土建工程主材价差调整实施细则因各施工段在施工过程中钢材、水泥等材料价格大幅上涨,影响了工程建设为了维护工程建设各方的利益,确保南涪路工程工程的建设质量、安全和目标工期,标准材料价差调整的方法和程序,有针对性地解决由于材料上涨对工程实施带来的影响我司根据南涪路各施工段工程量清单、清单材料预算价、建工物流公司材料供应价、合同约定范围内的造价信息价格等资料及2011年5月23日和2011年6月23日重庆建工集团股份南涪路土建工程材料价差调整专题会议精神,参照高发司等类似工程调价方案,征求了各施工段及建工集团相关部门意见并结合本工程实际情况,特制定本实施细则一、价差调整的范围和原那么:南涪路土建工程第LJ1-LJ14、LJ17施工段可按本细则进展价差调整本次对各施工段涨幅超过10%局部进展调整。

二、价差调整的材料品种:钢材、水泥三、价差调整的计算依据、标准:1、材料数量确实定:按已标价工程量清单〔含因变更出现的新增标价清单〕中定额消耗量确定2、材料价差确实定:〔1〕根据交委造价信息价格涨幅按月调差〔2〕调差计算式:月完成量中钢材、水泥定额消耗量×[按交委当期造价信息价〔重庆地区〕- 交委2009年3期钢材、水泥造价信息价×110%]假设同一期造价信息中,有多个品牌的水泥信息价,那么按算术平均价确定;凡当期水泥52.5信息价格缺项的,按此前未缺项的最近一期水泥52.5的信息价格×未缺项同期水泥42.5与当期水泥42.5的价格涨幅〔3〕各施工段变更局部按实际实施时间分别按上述原那么确定材料调整价变更实际实施时间按隐蔽、质检等技术资料中明确的时间确定变更工程量已按变更时的材料价格重新核定单价的不再进展价差调整3、材料价差调整费用:材料价差调整费用=调整材料工程数量×调整材料的材料价差所调价差不再计算材料采购及保管费、管理费等其它费用〔1〕从开工至2011年6月30日前已完局部工程量一次性进展调整该局部由各施工段于2011年8月25日前通过相关单位确认完毕〔2〕从2011年6月30日后完成的工程量,按月完成量进展调整。

〔3〕价差调整的申报:由各施工段工程部以书面形式提出价差调整申请〔格式见附表〕,由总包审核,资金支付和监管按相关方法执行,原合同单价体系不变四、支付金额及时间:1、支付金额:各施工段涨幅超过10%的调差金额2、支付时间:在每月计量时,提出当月调差材料数量;与交委造价信息的出版期数及时间同步进展调整,由总包单位在调差当月计量支付时,与工程进度款合并支付给各施工段同步调整,即交委按季、双月或月等出版造价信息,那么调差时间按季、双月或月确定调差金额及支付时间,调差材料数量按月确定五、各施工段人应本着实事求是的态度如实申报,如发现有弄虚作假的,取消价差调整的资格价差调整的管理要主动承受重庆建工股份的纪检、监察、审计以及有关职能部门的监视、检查六、本细则由重庆交通建设(集团)有限责任公司负责解释附表:1、各施工段主材价差调整支付审核表2、材料价差调整申报/审核表3、材料价差调整审核汇总表4、主材价差调整支付审核表附件:1、南涪路第LJ1-LJ14、LJ17施工段钢材、水泥材料单价汇总表2、南涪路土建工程施工段各细目定额耗量分析汇总表二O一一年七月二十五日附表1重庆三环高速公路涪陵李渡至南川双河口段工程工程土建工程各施工段主材价差调整支付审核表施工段:第 施工段 编 号: 第 号 经计算,现申报 年 月〔第 期〕材差调整工程数量如下〔详细计算附后〕,请予以批复!〔调差材料的数量、金额〕施工段: 年 月 日总包单位意见: 总包单位审核人:日期: 总包单位负责人:日期: 注:本申报〔审核〕表共9份。

附表2重庆三环高速公路涪陵李渡至南川双河口段工程工程土建工程材料价差调整申报/审核表施工段:第LJ 编 号: 第 号材料名称单位工程数量价格调整金额〔元〕申报数量扣减数量调差数量09年3期信息价〔元〕调整价〔元〕涨幅涨幅超过10%的调整价差〔元〕①②③④⑤⑥⑦⑧注:本申报〔审核〕表共9份施工段编制人: 施工段负责人:审核单位审核人: 审核单位负责人:注:本表为附表1的附表附表3重庆三环高速公路涪陵李渡至南川双河口段工程工程土建工程材料价差调整审核汇总表施工段单位钢材水泥小计调整数量调整金额〔元〕调整数量调整金额〔元〕调整总额〔元〕合计标段:第 标段 编 号:第 号注:本申报〔审核〕表共9份注:钢材为光圆钢筋、带肋钢筋、HRB335、HRB400承包人编制人: 承包人审核人:承包人负责人: 附表4重庆三环高速公路涪陵李渡至南川双河口段工程工程土建工程主材价差调整支付审核表标段:第 标段 编 号: 第 号经计算,现申报 年 月〔第 期〕材差调整工程数量如下〔详细计算附后〕,请予以批复!〔调差材料的数量、金额〕 承包人: 年 月 日工程部意见: 审核人:日期: 负责人: 日期: 总工办意见:      审核人:日期:负责人:日期:合同造价部意见:      审核人:日期:负责人:日期:财务部意见:      审核人: 日期: 负责人:日期:跟踪审计意见:审核人:日期:负责人:日期:分管领导意见:    签字: 日期: 主管领导意见:        签字: 日期: 财务总监意见:          签字: 日期: 总经理意见:     签字: 日期: 董事长意见:     签字: 日期: 注:本表共1份。
