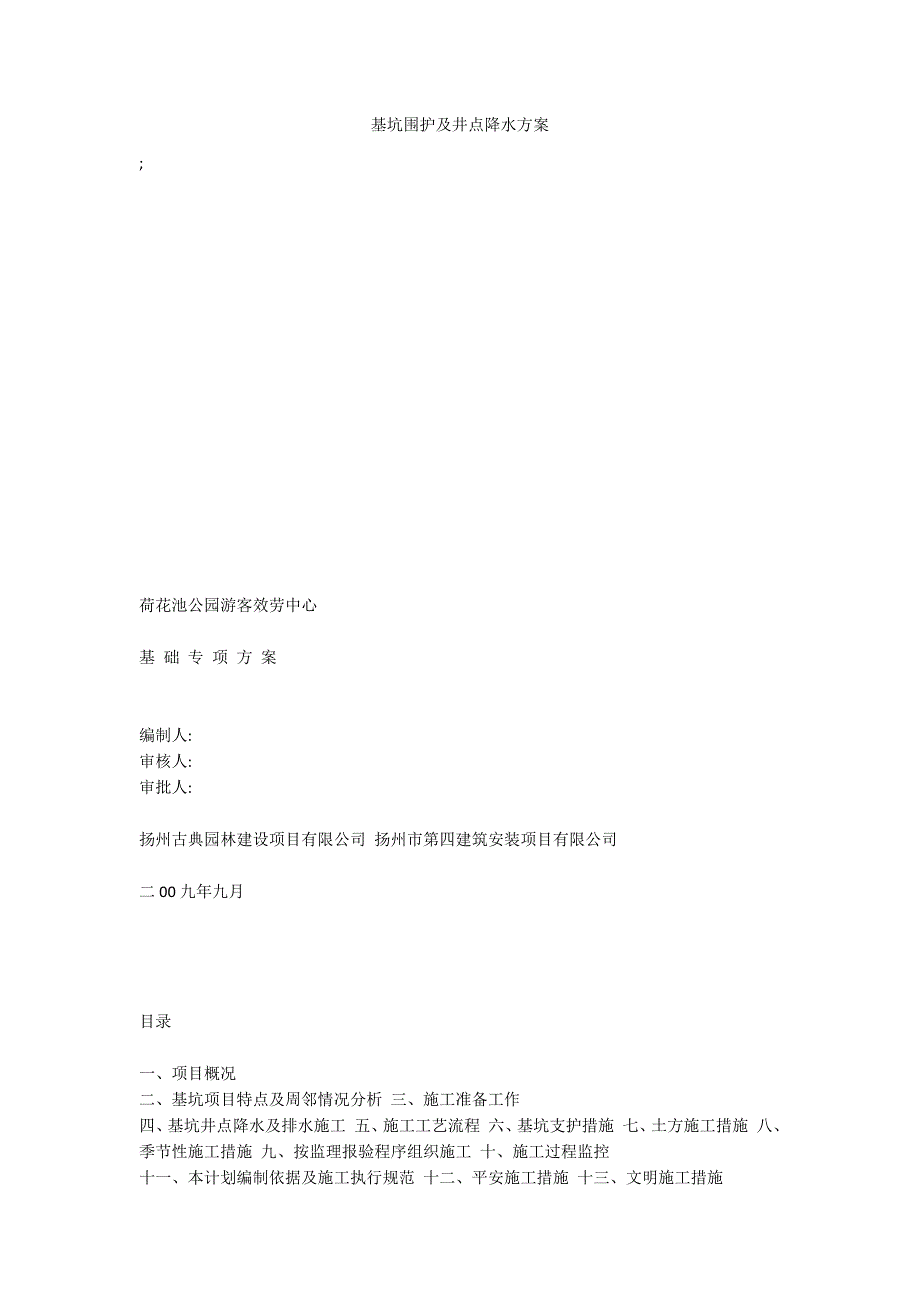

基坑围护及井点降水方案 ; 荷花池公园游客效劳中心 基 础 专 项 方 案 编制人:审核人:审批人:扬州古典园林建设项目有限公司 扬州市第四建筑安装项目有限公司 二00九年九月 目录 一、项目概况二、基坑项目特点及周邻情况分析 三、施工准备工作四、基坑井点降水及排水施工 五、施工工艺流程 六、基坑支护措施 七、土方施工措施 八、季节性施工措施 九、按监理报验程序组织施工 十、施工过程监控十一、本计划编制依据及施工执行规范 十二、平安施工措施 十三、文明施工措施十四、边坡变形的预防和应急措施 十五、施工组织管理网络 十六、应急预案 十七、施工进度图十八、计划图〔增加堆载位置及挖土出土流向示意〕 一、项目概况(一)项目建设概况扬州市荷花池公园游客效劳中心项目位于扬州市荷花池公园内、大学南路东侧场地现为空地,交通方便本项目建筑基底面积790.95m2,总建筑面积4045.36m2,其中:地下建筑面积为2122.19㎡、坡道面积为266.72㎡、地上建筑面积1646.45m2拟建建筑物室内地坪标高7.00m〔即±0.000〕,室外地坪标高约6.25m~6.6 m。
根据该地质报告显示,拟建物均属三级项目;按场地复杂程度划分,属乙级场地;根据地基的复杂程度划分,属三级地基地下室基坑挖土深为4.65m、局布地方(集水井及化粪池等) 5.65m 6.05m左右,基坑平安等级为三级按建筑抗震设防类别划分以上拟建物均属乙类建筑;地基设计等级为乙级按业主提供的现有资料本项目±0.000标高相对于黄海高程7.0m,大面开挖深度为自然地面下约4.05M,局布超过此深度,为此在基坑施工过程中必须采取切实可行的措施,以确保基坑施工、周邻建筑物、道路设施平安二)项目地质条件根据扬州市勘测设计研究院有限责任公司提供的k09014号岩土项目勘察报告,该拟建项目场地地貌分区为长江三角洲平原区,地貌类型为三角洲平原中微凸的高沙平原,场地地势平坦,地面高程5.8m左右〔65高程〕场地土在勘探深度范围内可分为下列几层:①层:填土、灰黑色,主要成分为粉质粘土、粉土,部分质软或为流塑状态,杂大量砖瓦砾等建筑垃圾,土质不均该层厚 2.9~4.3米,平均层厚3.6米,场地普遍分布②层:粉土、粉砂,黄灰色,含云母,其中粉土,很湿~湿,中密,无光泽反馈,摇震反馈中等,干强度和韧性低;粉砂主要由长石、石英、云母组成,颗粒级配良好,很湿,稍密。
该层厚5.3~9.0米,平均层厚6.8米,场地普遍分布,承载力特征值fak=150kpa ③层:粉土、粉砂,灰色,其中粉土,湿~很湿,大多数为中密状态,少数为密室状态,无光泽反馈,摇震反馈中等,干强度和韧性低;粉砂主要由长石、石英、云母组成,颗粒级配良好,很湿,中密该层本次勘探未钻穿,最大揭示厚度14.6米,fak=170kpa③-①层:粉土夹薄层粉质粘土,部分互层,灰色,粉质粘土与粉土厚度比约1/20,部分为2/3其中粉土,很湿~湿,大多数为稍密状态,少数为中密状态,无光泽反馈,摇震反馈中等,干强度和韧性低;粉质粘土,可塑,手捻稍光滑,干强度和韧性中等该层局部孔揭穿,层厚4.1~5.1米,平均层厚4.6米,场地普遍分布,fak=140kpa (三)水文地质条件:拟建场地内第①层为填土,第②、③、③-①层以粉土、粉砂为主,故共同构成场地的潜水层场地地下水位初见水位与稳定水位一致,潜水埋深为1.2~1.3米,水位为5.0左右,倡议采用5.3米,地下车库抗浮水位取5.5米地下水位随季节变化,历史最高水位5.5米,历史平均地下水位5.2米,地下水主要受大气降水和地表径流的补给,其次以地表水的渗入补给,排泄形式主要为蒸发。
二、基坑项目特点及周邻情况分析针对以上项目地质条件、设计要求及现场情况分析,本基坑项目具有如下特点:1、本项目地基根底设计等级乙级,基坑平安等级为三级,建筑场地类别为Ⅲ类2、本项目基坑开挖深度自然地面下大面积4.05M,开挖面积一般且集中,动工前必须做好详细的施工组织计划,确保施工顺利进行 3、场地东、北侧为河塘;西侧为一幢居民楼,间距约23m远,根据原此楼的勘探报告和根底设计图显示,该楼根底采用沉管灌注桩,桩长8米,混凝土条形根底;南侧为公园绿化地带,故施工场地比拟狭小4、如何采用合理的土方施工流程对配合好上部土建施工有着重要意义5、基坑开挖土方运输工作一般,汽车周转次数多,应做好场地施工管理工作6、做好基坑抗倾覆、稳定性验算,确保施工平安三、施工准备工作(一)人、材、机准备工作:1、按项目工程部要求,组建基坑项目施工组由工程副经理任组长,工程项目师、施工员、平安员、质检员、材料员等加入全面对项目行使方案、组织、指挥、协调、控制和监督等六项根本职能2、劳动力的准备:按各分项项目的特点落实好劳动力需求量,对进入工地的劳务人员做好三级平安教育,特殊工种持证上岗,并对全体劳务人员进行项目情况介绍,进行施工技术交底。
3、按施工组织设计计划要求落实好进场机械设备(包括挖掘机、自卸汽车、井点降水设备等,其进场方案详见本计划各分项局部相关表明)4、落实好施工物资需用量方案,做好订货手续,安顿运输和储藏,以便及时提供所需的材料、构件等二)现场准备工作:1、搭建临时设施及现场工程部办公室同时在场地主要出入口处设置标牌,标明项目概况、平安施工应急预案等2、做好“三通一平〞工作 2-1路通:做好临时道路2-2水通:做好施工现场临时施工用水管线铺设及排水系统布置 本项目主要做好排水工作,现场排水沟要根据地势做出不小于1.50/00的坡度,污水必须做好沉淀处理达标前方可排放 。
