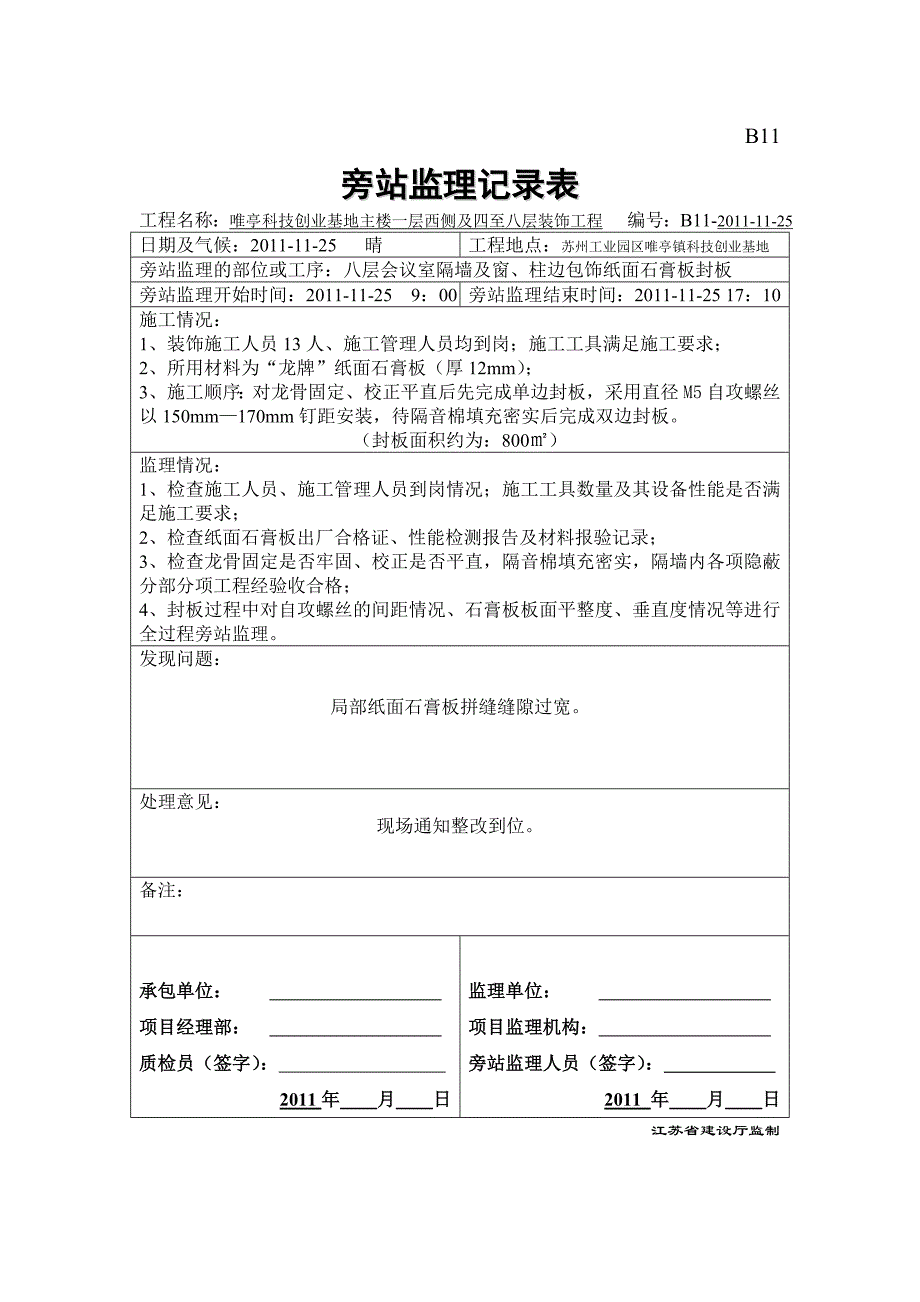

B11旁站监理记录表工程名称:唯亭科技创业基地主楼一层西侧及四至八层装饰工程 编号:B11-2011-11-25日期及气候:2011-11-25 晴工程地点:苏州工业园区唯亭镇科技创业基地旁站监理的部位或工序:八层会议室隔墙及窗、柱边包饰纸面石膏板封板旁站监理开始时间:2011-11-25 9:00旁站监理结束时间:2011-11-25 17:10施工情况:1、装饰施工人员13人、施工管理人员均到岗;施工工具满足施工要求; 2、所用材料为“龙牌”纸面石膏板(厚12mm);3、施工顺序:对龙骨固定、校正平直后先完成单边封板,采用直径M5自攻螺丝以150mm—170mm钉距安装,待隔音棉填充密实后完成双边封板封板面积约为:800㎡)监理情况:1、 检查施工人员、施工管理人员到岗情况;施工工具数量及其设备性能是否满足施工要求;2、 检查纸面石膏板出厂合格证、性能检测报告及材料报验记录;3、 检查龙骨固定是否牢固、校正是否平直,隔音棉填充密实,隔墙内各项隐蔽分部分项工程经验收合格;4、 封板过程中对自攻螺丝的间距情况、石膏板板面平整度、垂直度情况等进行全过程旁站监理发现问题:局部纸面石膏板拼缝缝隙过宽。

处理意见:现场通知整改到位备注:承包单位:              项目经理部:             质检员(签字):               2011年  月  日监理单位:              项目监理机构:             旁站监理人员(签字):               2011 年  月  日江苏省建设厅监制B11旁站监理记录表工程名称:唯亭科技创业基地主楼一层西侧及四至八层装饰工程 编号:B11-2011-11-27日期及气候:2011-11-27 晴工程地点:苏州工业园区唯亭镇科技创业基地旁站监理的部位或工序:七层会议室隔墙及窗、柱边包饰纸面石膏板封板旁站监理开始时间:2011-11-27 8:00旁站监理结束时间:2011-11-27 17:30施工情况:1、装饰施工人员10人、施工管理人员均到岗;施工工具满足施工要求; 2、所用材料为“龙牌”纸面石膏板(厚12mm);3、施工顺序:对龙骨固定、校正平直后先完成单边封板,采用直径M5自攻螺丝以150mm—170mm钉距安装,待隔音棉填充密实后完成双边封板封板面积约为:800㎡)监理情况:1、 检查施工人员、施工管理人员到岗情况;施工工具数量及其设备性能是否满足施工要求;2、 检查纸面石膏板出厂合格证、性能检测报告及材料报验记录;3、 检查龙骨固定是否牢固、校正是否平直,隔音棉填充密实,隔墙内各项隐蔽分部分项工程经验收合格;4、 封板过程中对自攻螺丝的间距情况、石膏板板面平整度、垂直度情况等进行全过程旁站监理。

发现问题:局部自攻螺丝钉距超过170mm处理意见:现场要求对钉距超过170mm位置,居中增加自攻螺丝加固到位备注:承包单位:              项目经理部:             质检员(签字):               2011年  月  日监理单位:              项目监理机构:             旁站监理人员(签字):               2011 年  月  日江苏省建设厅监制B11旁站监理记录表工程名称:唯亭科技创业基地主楼一层西侧及四至八层装饰工程 编号:B11-2011-11-28日期及气候:2011-11-28 晴工程地点:苏州工业园区唯亭镇科技创业基地旁站监理的部位或工序:六层会议室隔墙及窗、柱边包饰纸面石膏板封板旁站监理开始时间:2011-11-28:00旁站监理结束时间:2011-11-28 16:10施工情况:1、装饰施工人员15人、施工管理人员均到岗;施工工具满足施工要求; 2、所用材料为“龙牌”纸面石膏板(厚12mm);3、施工顺序:对龙骨固定、校正平直后先完成单边封板,采用直径M5自攻螺丝以150mm—170mm钉距安装,待隔音棉填充密实后完成双边封板。

封板面积约为:800㎡)监理情况:1、 检查施工人员、施工管理人员到岗情况;施工工具数量及其设备性能是否满足施工要求;2、 检查纸面石膏板出厂合格证、性能检测报告及材料报验记录;3、 检查龙骨固定是否牢固、校正是否平直,隔音棉填充密实,隔墙内各项隐蔽分部分项工程经验收合格;4、 封板过程中对自攻螺丝的间距情况、石膏板板面平整度、垂直度情况等进行全过程旁站监理发现问题:部分龙骨未固定到位处理意见:现场通知整改到位备注:承包单位:              项目经理部:             质检员(签字):               2011年  月  日监理单位:              项目监理机构:             旁站监理人员(签字):               2011 年  月  日江苏省建设厅监制B11旁站监理记录表工程名称:唯亭科技创业基地主楼一层西侧及四至八层装饰工程 编号:B11-2011-11-29日期及气候:2011-11-29 晴工程地点:苏州工业园区唯亭镇科技创业基地旁站监理的部位或工序:五层会议室隔墙及窗、柱边包饰纸面石膏板封板旁站监理开始时间:2011-11-29 8:00旁站监理结束时间:2011-11-29 17:30施工情况:1、装饰施工人员11人、施工管理人员均到岗;施工工具满足施工要求; 2、所用材料为“龙牌”纸面石膏板(厚12mm);3、施工顺序:对龙骨固定、校正平直后先完成单边封板,采用直径M5自攻螺丝以150mm—170mm钉距安装,待隔音棉填充密实后完成双边封板。

封板面积约为:800㎡)监理情况:1、 检查施工人员、施工管理人员到岗情况;施工工具数量及其设备性能是否满足施工要求;2、 检查纸面石膏板出厂合格证、性能检测报告及材料报验记录;3、 检查龙骨固定是否牢固、校正是否平直,隔音棉填充密实,隔墙内各项隐蔽分部分项工程经验收合格;4、 封板过程中对自攻螺丝的间距情况、石膏板板面平整度、垂直度情况等进行全过程旁站监理发现问题:部分位置隔音棉填充不符合要求处理意见:现场通知整改到位备注:承包单位:              项目经理部:             质检员(签字):               2011年  月  日监理单位:              项目监理机构:             旁站监理人员(签字):               2011 年  月  日江苏省建设厅监制B11旁站监理记录表工程名称:唯亭科技创业基地主楼一层西侧及四至八层装饰工程 编号:B11-2011-12-1日期及气候:2011-12-1 晴工程地点:苏州工业园区唯亭镇科技创业基地旁站监理的部位或工序:四层会议室隔墙及窗、柱边包饰纸面石膏板封板旁站监理开始时间:2011-12-1 9:00旁站监理结束时间:2011-12-1 15:50施工情况:1、装饰施工人员8人、施工管理人员均到岗;施工工具满足施工要求; 2、所用材料为“龙牌”纸面石膏板(厚12mm);3、施工顺序:对龙骨固定、校正平直后先完成单边封板,采用直径M5自攻螺丝以150mm—170mm钉距安装,待隔音棉填充密实后完成双边封板。

封板面积约为:450㎡)监理情况:1、 检查施工人员、施工管理人员到岗情况;施工工具数量及其设备性能是否满足施工要求;2、 检查纸面石膏板出厂合格证、性能检测报告及材料报验记录;3、 检查龙骨固定是否牢固、校正是否平直,隔音棉填充密实,隔墙内各项隐蔽分部分项工程经验收合格;4、 封板过程中对自攻螺丝的间距情况、石膏板板面平整度、垂直度情况等进行全过程旁站监理发现问题:部分石膏板板面平整度、垂直度不到位处理意见:现场通知整改到位备注:承包单位:              项目经理部:             质检员(签字):               2011年  月  日监理单位:              项目监理机构:             旁站监理人员(签字):               2011 年  月  日江苏省建设厅监制B11旁站监理记录表工程名称:唯亭科技创业基地主楼一层西侧及四至八层装饰工程 编号:B11-2011-11-30日期及气候:2011-11-30 晴工程地点:苏州工业园区唯亭镇科技创业基地旁站监理的部位或工序:一层西侧会议室隔墙及柱边包饰纸面石膏板封板旁站监理开始时间:2011-11-30 8:00旁站监理结束时间:2011-11-30 14:30施工情况:1、装饰施工人员7人、施工管理人员均到岗;施工工具满足施工要求; 2、所用材料为“龙牌”纸面石膏板(厚9.5mm);3、施工顺序:对主次龙骨校正平直后直接封板,采用直径M5自攻螺丝以150mm—170mm钉距安装。

封板面积约为:200㎡)监理情况:1、 检查施工人员、施工管理人员到岗情况;施工工具数量及其设备性能是否满足施工要求;2、 检查纸面石膏板出厂合格证、性能检测报告及材料报验记录;3、 检查龙骨固定是否牢固、校正是否平直,隔音棉填充密实,隔墙内各项隐蔽分部分项工程经验收合格;4、 封板过程中对自攻螺丝的间距情况、石膏板板面平整度、垂直度情况等进行全过程旁站监理发现问题:处理意见:备注:承包单位:              项目经理部:             质检员(签字):               2011年  月  日监理单位:              项目监理机构:             旁站监理人员(签字):               2011 年  月  日江苏省建设厅监制。
