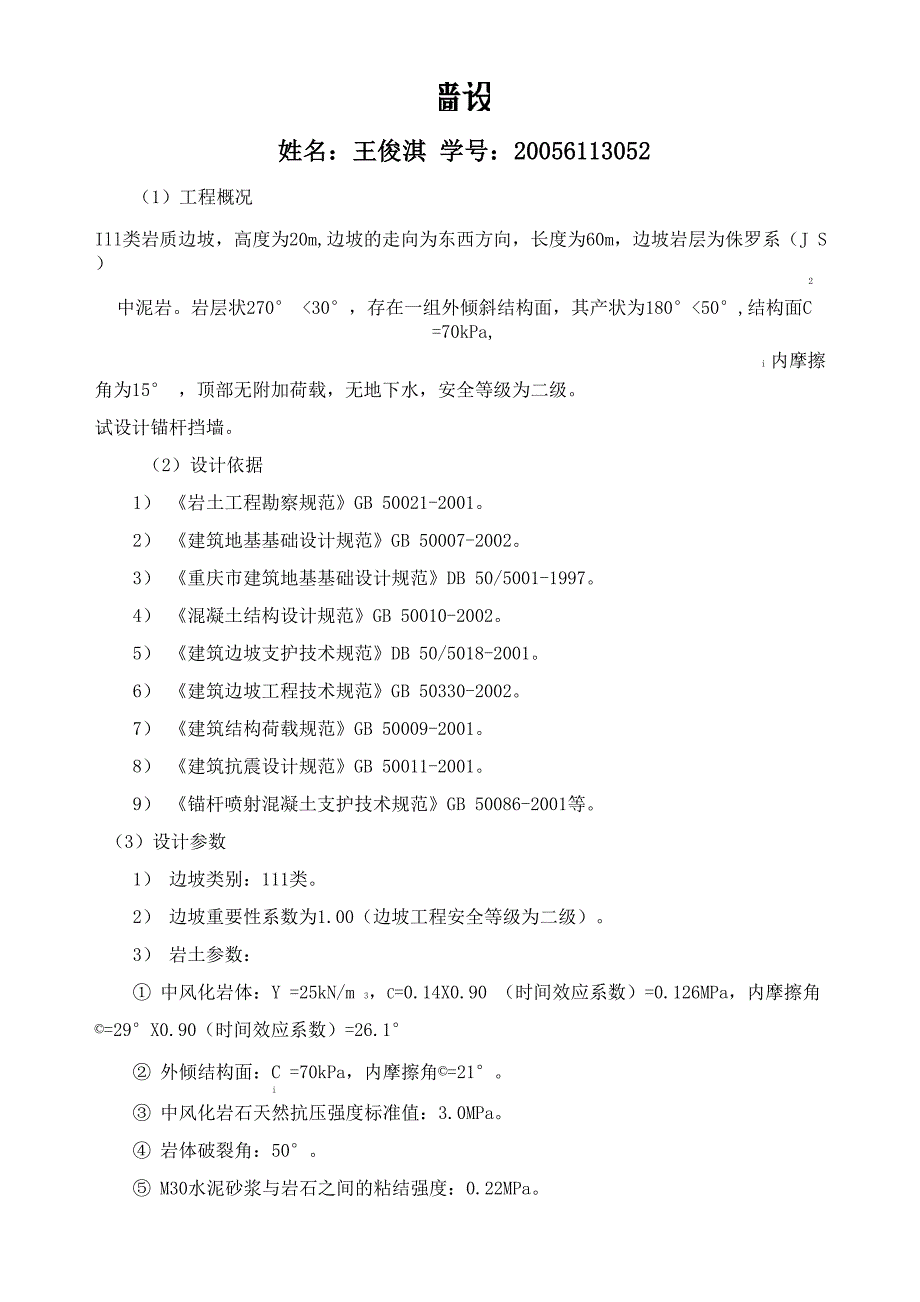

姓名:王俊淇 学号:20056113052(1)工程概况Ill类岩质边坡,高度为20m,边坡的走向为东西方向,长度为60m,边坡岩层为侏罗系(J S)2中泥岩岩层状270° <30°,存在一组外倾斜结构面,其产状为180°<50°,结构面C =70kPa,i 内摩擦角为15° ,顶部无附加荷载,无地下水,安全等级为二级试设计锚杆挡墙2)设计依据1) 《岩土工程勘察规范》GB 50021-20012) 《建筑地基基础设计规范》GB 50007-20023) 《重庆市建筑地基基础设计规范》DB 50/5001-19974) 《混凝土结构设计规范》GB 50010-20025) 《建筑边坡支护技术规范》DB 50/5018-20016) 《建筑边坡工程技术规范》GB 50330-20027) 《建筑结构荷载规范》GB 50009-20018) 《建筑抗震设计规范》GB 50011-20019) 《锚杆喷射混凝土支护技术规范》GB 50086-2001等3)设计参数1) 边坡类别:111类2) 边坡重要性系数为1.00(边坡工程安全等级为二级)3) 岩土参数:① 中风化岩体:Y =25kN/m 3,c=0.14X0.90 (时间效应系数)=0.126MPa,内摩擦角©=29°X0.90(时间效应系数)=26.1°② 外倾结构面:C =70kPa,内摩擦角©=21°。

i③ 中风化岩石天然抗压强度标准值:3.0MPa④ 岩体破裂角:50°⑤ M30水泥砂浆与岩石之间的粘结强度:0.22MPa4) 计算按《重庆市边坡设计支护技术规范》DB50/5018-2001进行此支护结构为柔性结构的多层格架式锚杆,计算高度H = 20m (300-280 =20);无地下 水,不计顶部附加荷载5) 土压力计算1) 土压力系数泥岩:主动土压力系数 K,按公式(5.3.2)计算,a=60° , 3=15°, 0=50° , 6=0.6,©a=21°n =2c/yH=2X70/ (25X20) =0.28K =l+2qsinacosB/〔Y Hsin(a+B)〕=1.0 (因为 q=0)q则K二sin(a+B)/〔sin2asin(a-6 + 0-©)sin(0-B)〕X〔K sin(a + 0)sin(0-aq© )- n sin a cos ©〕=sin(60°+15°)/〔sin260°sin(60°-10°+50°-21°)〕X[1.0sin(60°+50°)sin(50°-21°)-0.28sin60°cos21°]=1.390X1.057X0.472-0.45 7X0.828)=0.3012) 土压力E =0.5X25X202X0.301=1505 (kN/m)ak总土压力为E为:aE= 1.2E =1806 (kN/m)a ak(6) 锚杆计算1) 锚筋计算锚杆水平间距2.0m,竖向间距2.0m,a=20°,每肋柱单元选配10个锚孔。

锚杆所承受的水平拉力标准值为:T =1806X2.0/10=361.2 (kN)gk锚筋承受的轴向拉力标准值N:gkN =T /cosa=T /cos20°=361.2/cos20°=384.38 (kN)gk gk gk锚筋所承受的轴向拉力设计值Ng由式(6.2.2-2)得:N=r N =1.25 X 384.38=480.48 kNg g gk锚筋拉力承载力验算应满足式(6.2.3),即Z A f三r N2 sy 0 g取Z =0.69,r=1.020则A 三rN/Z f =1.0X480.48X 1000/(0.69X300)=2321 (mm2)s 0g 2 yZ :锚筋抗拉工作系数,永久性锚杆取0.69,临时性锚杆取0.922选 3 32, A /=2413mm2, 2413/ (3.14X(130/2) 2)=18%满足要求s另:满足钢筋截面总面积不应超过锚孔面积的20%的要求2) 锚固段长度计算锚杆抗拔承载力特征值由式(6.2.4)得:N WZ 3.14Dq Lgk 1 e m取 D=130mm, Z =1.00,q=0.180MPa (岩层)1L 三N /(Z 3.14Dq )=384.38 X 1000/(1.00 X3.14X 130 X 180)=5.23 (m)m gk 1 eZ :锚固体与地层粘结工作条件系数,永久性锚杆取1.00,临时性锚杆取1.33。

1考虑到工程中的不利因素,取L =5.5m (岩层)m锚筋抗拔承载力验算公式(6.2.5)nX3.14dLqZ=3X3.14X32X5500X2400X0.60m g 3=2.387X109 NrN=1.1X480.48X103 =5.29X105 N < nX3.14DqZ0 g 3满足锚筋抗拔承载力验算Z :锚筋与砂浆粘结强度工作条件系数,永久性锚杆取0.60,临时性锚杆取0.72 37)柱基础、胁柱计算1) 柱基础立 柱 以 下 端 嵌 入 中 风 化 岩 层 中 , 按 铰 结 端 设 计 轴 力N =(0.4X0.4X20X25+10X480.48Xsin20°)+(2.0-0.4)X20X0.20X25=80.0+1643. max3+160=1883.3 kNA=0.7X0.7+1.6X0.2=0.81 m2则 P=N Xsin60°/A=1883.3Xsin60°/0.81=2013.6 kN/m2max中风化岩石天然抗压强度标准值为 3MPa(泥岩),所以设基础,嵌入中风化岩层内 1000mm2) 挡板计算取挡板厚度为200mm, C25混凝土,采用双层双向配筋q=480.48/2=240.24 kN/mM =(l/8)Xql2=(l/8)X240.24X2.02=120.12 kNmmaxh =200-35=165mm,可求的 A =801.6mm2,0S选用巾10/12@120, A =798mm2满足条件。

S3) 胁柱计算胁柱截面400X400mm, C25混凝土,采用对称配筋,综合考虑土压力形式q=480.48 X2.0/10=96.1<107.7 kN/m则 M =(l/8)Xql2=(l/8)X 107.7X2.02=53.9 kNm;maxh =400-35=365mm0a =M/(f bh 2)=53 . 9X 106/(13 . 5 X 400 X 3 652)=0. 07 5s cm 0查表, r =0.961s则 A =M/(r h f )=53.9X 106/(0.961X400X300)=467.3 mm2s s 0 y选用 3①20,A= 3X380.1=1140.3 mm2> Ass并且:V =0.606ql=0.606X 107.7X2.0=130.5 kNmax选用巾8@150,锚杆1m范围加密为100,并设置附加吊筋2①25和横向钢筋2①258) 锚杆工程1) 锚杆的孔径为130mm,主筋为3①32 (①:HRB335,强度标准值f =335N/mm2,强度yk设计f =300N/mm2),锚杆与水平线夹角20° ;锚杆采用M30水泥砂浆在2^3个大气压下压y力灌注。

2) 钢筋接长:应采用机械连接,符合《钢筋机械连接通用技术规程》JGJG107-96的规定3) 锚固段长度:应锚入卸荷裂隙带以内的完整中等风化岩石不少于5500mm4) 施工前,锚杆应进行性能试验,性能试验锚杆的根数为3根(锚固长度为设计锚固 长度的0.6倍)施工完后应进行验收试验,验收试验锚杆的根数为锚杆总数的5%,且不少 于5根(试验荷载值为设计值的1.1倍) 5) 锚杆的轴向拉力设计值:203kN (2①25)6) 应保证锚杆与肋柱的整体连接7) 土层及强风化岩层中的锚杆应进行防腐处理,可采用润滑油三度沥青玻纤布缠裹二 层的方法8) 锚杆锚入肋柱内的长度应不小于35d9) 肋柱及面板应嵌入排水沟沟底的中等风化岩层不少于1000mm和600mm10) 挡墙应沿长度方向每20m设置一道竖向伸缩缝,缝设置于两肋柱之间板的中部,缝 宽30—50mm,缝中嵌沥青麻筋,嵌入深度100mm11) 锚杆施工应满足以下要求:① 锚杆施工前,应查明锚杆施工区建(构)筑物基础、地下管线等情况;判明锚杆施工 对临近建筑物及地下管线的影响,并拟定相应预防措施② 锚孔施工应符合下列规定:A. 锚孔定位尺寸不宜大于20mm;B. 锚孔偏斜度不应大于3%;C. 孔深超过锚杆设计长度0.5m左右。

③ 锚杆体安装应符合下列要求:A•杆体应保持直顺,避免扭压、弯曲;B.锚杆与注浆管宜一起放入钻孔,注浆管内端距孔底宜为50s100mm④ 灌浆材料性能应符合下列规定:A. 水泥应使用普通硅酸盐水泥,其标号不应低于425号;B. 砂的含泥量按重量计不得大于3%宜采用中细砂,当采用特细砂时,其细度模数不 宜小于0.7;C.浆体配制的灰砂比宜为0. 8s1.5,水灰比为0.38s0.5;D. 浆体材料28天的无侧限抗压强度,用于全粘结型锚杆时不应低于25MPa12)锚杆施工顺序应满足以下要求:① 放孔,施工锚杆② 修坡,现浇C25混凝土肋柱及压顶梁③ 喷射混凝土施工锚杆施工按《建筑边坡支护技术规范》DB50/5018-2001的有关要求进行9)喷射混凝土1) 材料:C25混凝土(采用普通硅酸盐水泥,水泥强度等级不应低于32.5MPa);钢筋 网:©10/12@120 (双层双向);保护层厚度25mm2) 厚度:200mm3) 喷射混凝土 1d龄期的抗压强度不应低于5MPa;喷射混凝土与岩层的粘结强度不应 低于0.5MPa;喷射混凝土的弹性模量为2.3X104 MPa4) 喷射混凝土施工① 准备工作A. 清除作业面的浮石、强风化岩石和墙脚的岩渣、堆积物。

B. 风压清扫岩面C. 埋设控制喷射混凝土厚度的标志② 喷射作业A. 喷射作业应分片分段依次进行,喷射顺序应自下而上B. 分层喷射时,后一层喷射应在前一层混凝土终凝后进行,若终凝1小时后再进行喷 射时,应先用清水洗喷层表面③ 钢筋网喷射混凝土施工:A. 钢筋使用前应除污锈B. 钢筋网应在岩面喷射一层混凝土后铺设,钢筋与壁面的间距宜为30mmC. 第二层钢筋网应在第一层钢筋网被混凝土覆盖后铺设其余要求按《锚杆喷射混凝土支护技术规范》GB 50086-2001执行10)排水系统工程1)建设单位应及时做好本工程场地及周边环境的整体排水系统工程2)结合场地整体排水系统工程,建设单位应设置场地内的地表排水系统3)泄水孔:应按2.0mX2.0m网格布置,孔径150mm,外倾5%,墙背后500mm厚范围做 卵石堆囊11) 墙顶封闭处理1) 采用厚100mm的C15素混凝土封闭2) 封闭的宽度现场确定12) 其它1) 本边坡工程形成的时间较长,因此,应及时对该边坡工程进行加固施工2) 本边坡后缘按设计荷载使用,严禁加载3) 本工程必须选择具有一定施工资质等级,并从事过挡墙施工的专业队伍进行施工。
