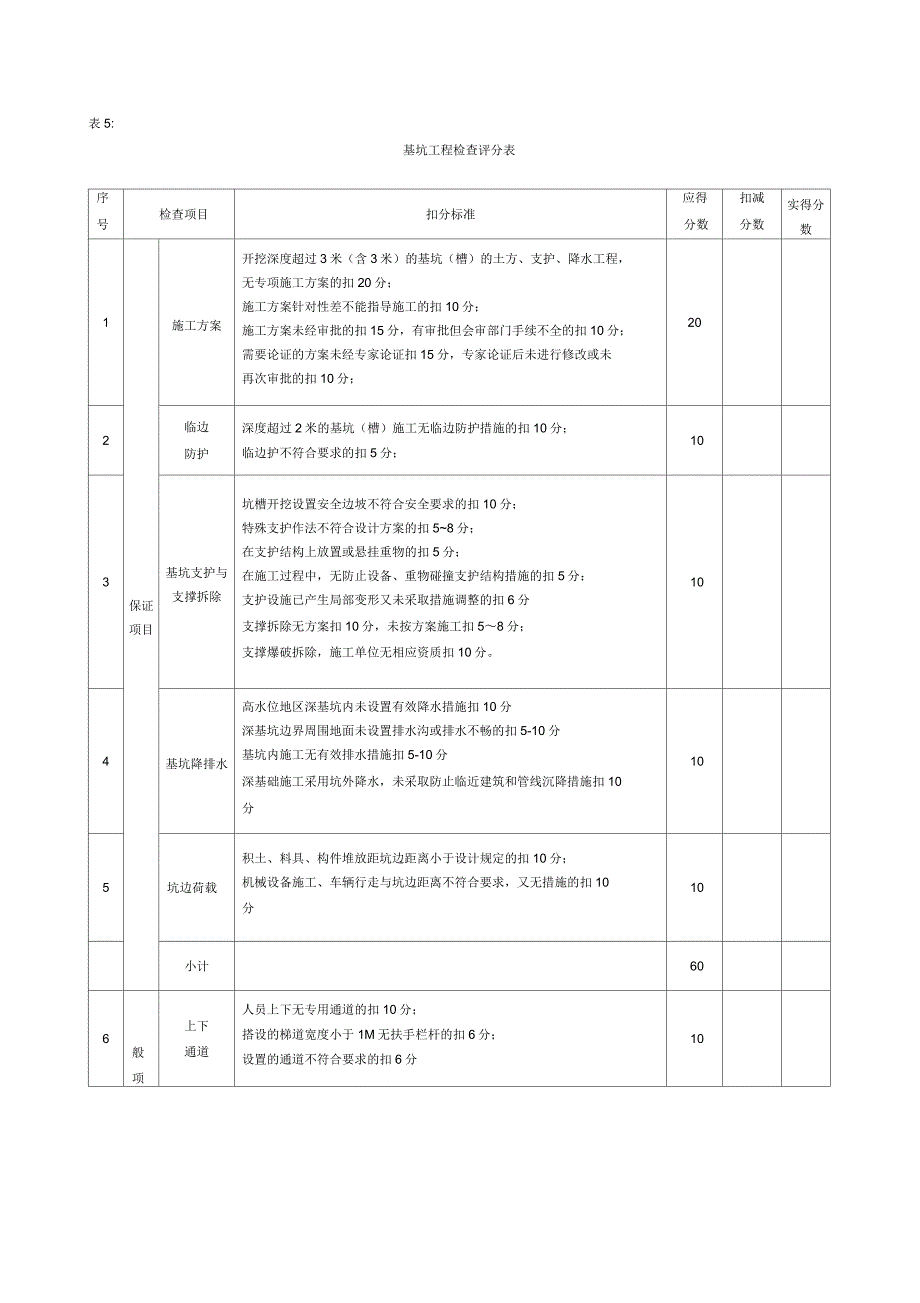

表5:基坑工程检查评分表序号检查项目扣分标准应得分数扣减分数实得分数1保证项目施工方案开挖深度超过3米(含3米)的基坑(槽)的土方、支护、降水工程,无专项施工方案的扣20分;施工方案针对性差不能指导施工的扣10分;施工方案未经审批的扣15分,有审批但会审部门手续不全的扣10分;需要论证的方案未经专家论证扣15分,专家论证后未进行修改或未再次审批的扣10分;202临边防护深度超过2米的基坑(槽)施工无临边防护措施的扣10分;临边护不符合要求的扣5分;103基坑支护与支撑拆除坑槽开挖设置安全边坡不符合安全要求的扣10分;特殊支护作法不符合设计方案的扣5~8分;在支护结构上放置或悬挂重物的扣5分;在施工过程中,无防止设备、重物碰撞支护结构措施的扣5分;支护设施已产生局部变形又未采取措施调整的扣6分支撑拆除无方案扣10分,未按方案施工扣5〜8分;支撑爆破拆除,施工单位无相应资质扣10分104基坑降排水高水位地区深基坑内未设置有效降水措施扣10分深基坑边界周围地面未设置排水沟或排水不畅的扣5-10分基坑内施工无有效排水措施扣5-10分深基础施工采用坑外降水,未采取防止临近建筑和管线沉降措施扣10分105坑边荷载积土、料具、构件堆放距坑边距离小于设计规定的扣10分;机械设备施工、车辆行走与坑边距离不符合要求,又无措施的扣10分10小计606般项上下通道人员上下无专用通道的扣10分;搭设的梯道宽度小于1M无扶手栏杆的扣6分;设置的通道不符合要求的扣6分107目土方开挖施工机械进场未经验收的扣5分;挖土机作业时,人员进入挖土机作业半径内的扣6分;挖土机作业位置不牢、不安全的扣10分;司机无证作业的扣10分;未按规定程序挖土、提前开挖或超挖的扣10分;在电力、通信、燃气管线2M范围内、上下水1M管线范围内挖土时,无专人监护的扣5分108基坑变形监测未按规定进行基坑支护变形监测的扣10分;未按规定对毗邻建筑物和重要管线和道路进行沉降观测的扣10分;监测记录不全的扣3~6分;监测数据超过预警值或出现塌方险情征兆而无处理措施扣10分109作业环境基坑内作业人员无安全立足点的扣10分;(支撑梁上的防护)垂直作业上下无隔离防护措施的扣10分;坑内井口、桩口等洞口无安全防护措施、警示标志的扣10分;坑井内施工通风不良扣5分光线不足未设置足够照明的扣5分10小计40检查项目合计100。
