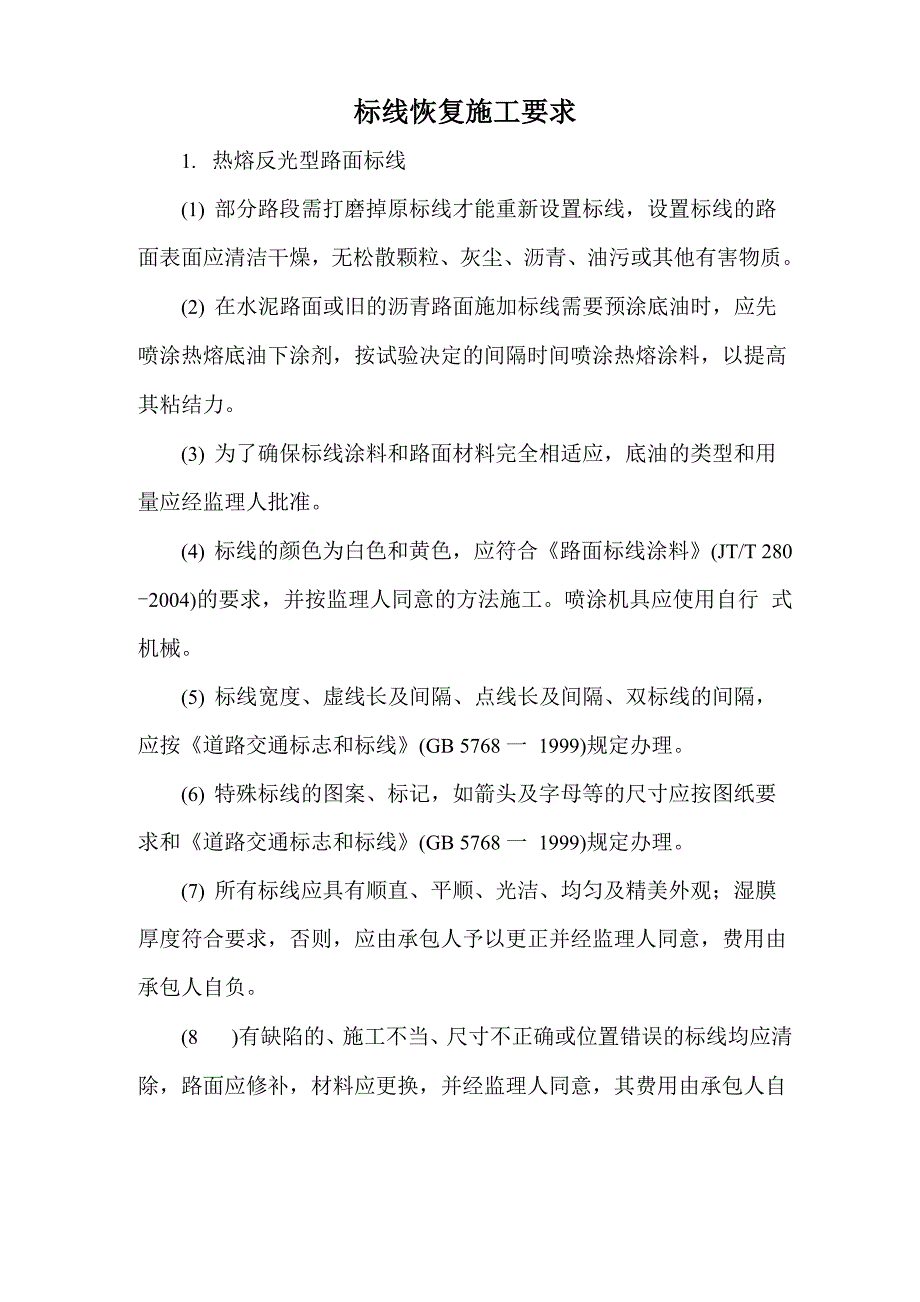

标线恢复施工要求1. 热熔反光型路面标线(1) 部分路段需打磨掉原标线才能重新设置标线,设置标线的路 面表面应清洁干燥,无松散颗粒、灰尘、沥青、油污或其他有害物质2) 在水泥路面或旧的沥青路面施加标线需要预涂底油时,应先 喷涂热熔底油下涂剂,按试验决定的间隔时间喷涂热熔涂料,以提高 其粘结力3) 为了确保标线涂料和路面材料完全相适应,底油的类型和用 量应经监理人批准4) 标线的颜色为白色和黄色,应符合《路面标线涂料》(JT/T 280 -2004)的要求,并按监理人同意的方法施工喷涂机具应使用自行 式机械5) 标线宽度、虚线长及间隔、点线长及间隔、双标线的间隔, 应按《道路交通标志和标线》(GB 5768 一 1999)规定办理6) 特殊标线的图案、标记,如箭头及字母等的尺寸应按图纸要 求和《道路交通标志和标线》(GB 5768 一 1999)规定办理7) 所有标线应具有顺直、平顺、光洁、均匀及精美外观;湿膜 厚度符合要求,否则,应由承包人予以更正并经监理人同意,费用由 承包人自负8 )有缺陷的、施工不当、尺寸不正确或位置错误的标线均应清 除,路面应修补,材料应更换,并经监理人同意,其费用由承包人自 理。
9) 涂料在容器内加热时,温度应控制在涂料生产商的使用说明 规定值内,不得超过最高限制温度烃树脂类材料,保持在熔融状态 的时间不大于6h;树胶树脂类材料,保持在熔融状态的时间不大于 4h10) 涂料喷涂于路面时的温度,应符合涂料生产商提供的使用说 明的要求,否则会影响喷涂使用寿命11) 喷涂施工应在白天进行,雨天、尘埃大、风大、温度低于10°C 时应暂时停止施工12) 玻璃珠的撒布应经试验并获监理人的批准方可实施撒布玻 璃珠应在涂料喷涂后立即进行,以0.3kg/m2的用量加压撒布在所有 标线上13) 喷涂标线时,应有交通安全措施,设置适当警告标志,阻止 车辆及行人在作业区内通行,防止将涂料带出或形成车辙,直至标线 充分干燥2. 双组分反光型路面标线在满足热熔反光型路面标线施工要求的基础上增加:双组分反光型标线采用基层底漆滚涂+面层喷涂的复合施工方 式,具体要求如下:(1) 底漆滚涂:使原路面与面层能更好的粘连2) 面层喷涂:面层喷涂厚度为0.7mm。
