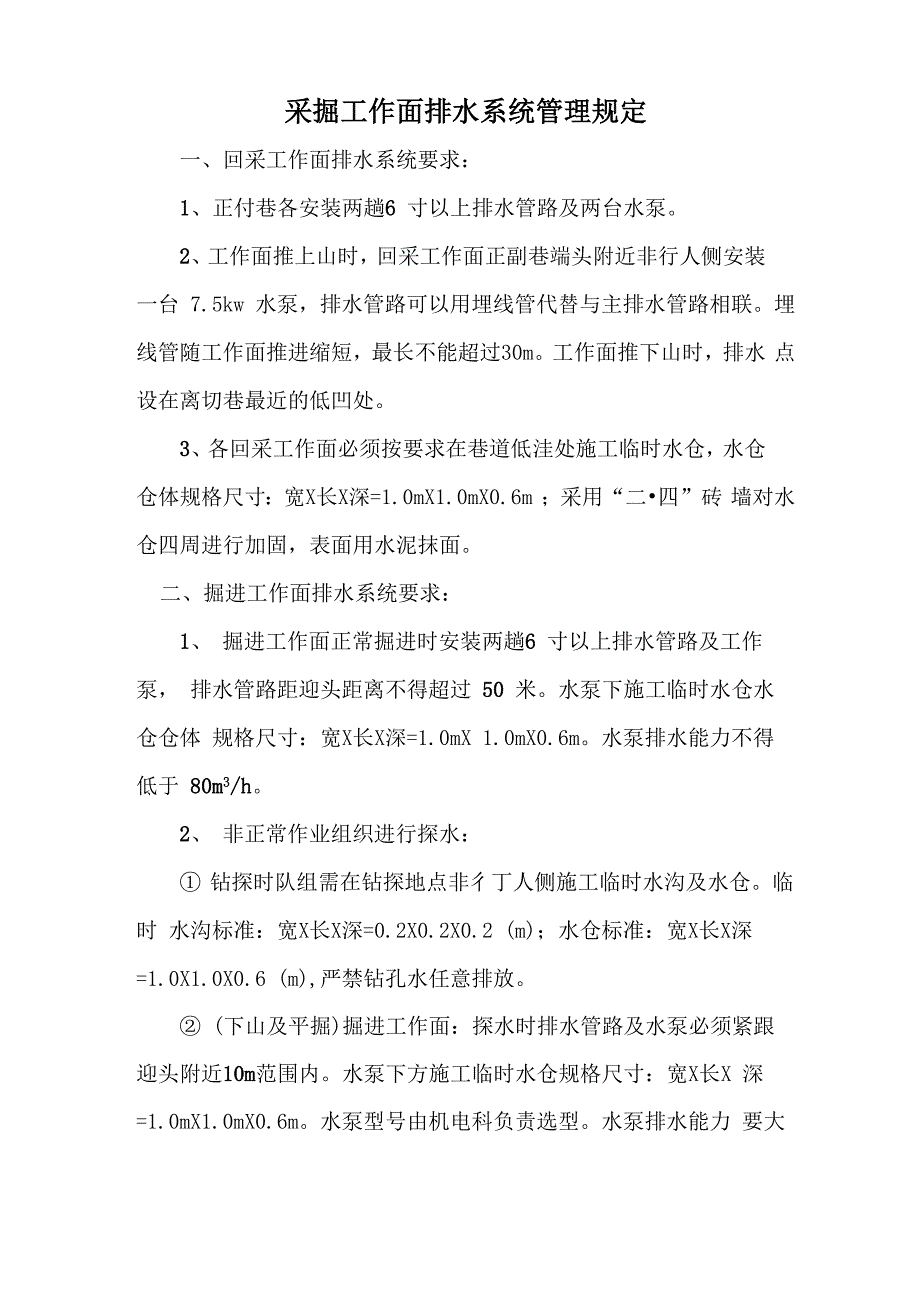

采掘工作面排水系统管理规定一、回采工作面排水系统要求:1、正付巷各安装两趟6 寸以上排水管路及两台水泵2、工作面推上山时,回采工作面正副巷端头附近非行人侧安装 一台 7.5kw 水泵,排水管路可以用埋线管代替与主排水管路相联埋 线管随工作面推进缩短,最长不能超过30m工作面推下山时,排水 点设在离切巷最近的低凹处3、各回采工作面必须按要求在巷道低洼处施工临时水仓,水仓 仓体规格尺寸:宽X长X深=1.0mX1.0mX0.6m ;采用“二•四”砖 墙对水仓四周进行加固,表面用水泥抹面二、掘进工作面排水系统要求:1、 掘进工作面正常掘进时安装两趟6 寸以上排水管路及工作泵, 排水管路距迎头距离不得超过 50 米水泵下施工临时水仓水仓仓体 规格尺寸:宽X长X深=1.0mX 1.0mX0.6m水泵排水能力不得低于 80m3/h2、 非正常作业组织进行探水:① 钻探时队组需在钻探地点非彳丁人侧施工临时水沟及水仓临时 水沟标准:宽X长X深=0.2X0.2X0.2 (m);水仓标准:宽X长X深 =1.0X1.0X0.6 (m),严禁钻孔水任意排放② (下山及平掘)掘进工作面:探水时排水管路及水泵必须紧跟 迎头附近10m范围内。
水泵下方施工临时水仓规格尺寸:宽X长X 深=1.0mX1.0mX0.6m水泵型号由机电科负责选型水泵排水能力 要大于预计最大涌水量的2倍水泵排水能力不低于80m3/h③ 上山掘进工作面:探水时排水管路和水泵安置到距迎头最近的 低洼处(距迎头最远不得超过 50 米)巷道非行人侧底板铺设一趟 6 寸排水管路或施工临时水沟,钻孔内积水通过巷道非行人侧底板铺设 的排水管路(临时水沟)自留至水仓内为了淤泥防止堵塞排水管路, 钻孔水先经过临时水仓过滤后再排入排水管路内临时水仓施工在巷 道迎头附近 10 米内3、 队组要安排日常负责对排水系统的检查和维护,保证工作面排水系统完好,两台泵随时能开4、 水泵开关放置地点要高于水泵标高1 米以上地测科2012 年1 月4 日。
