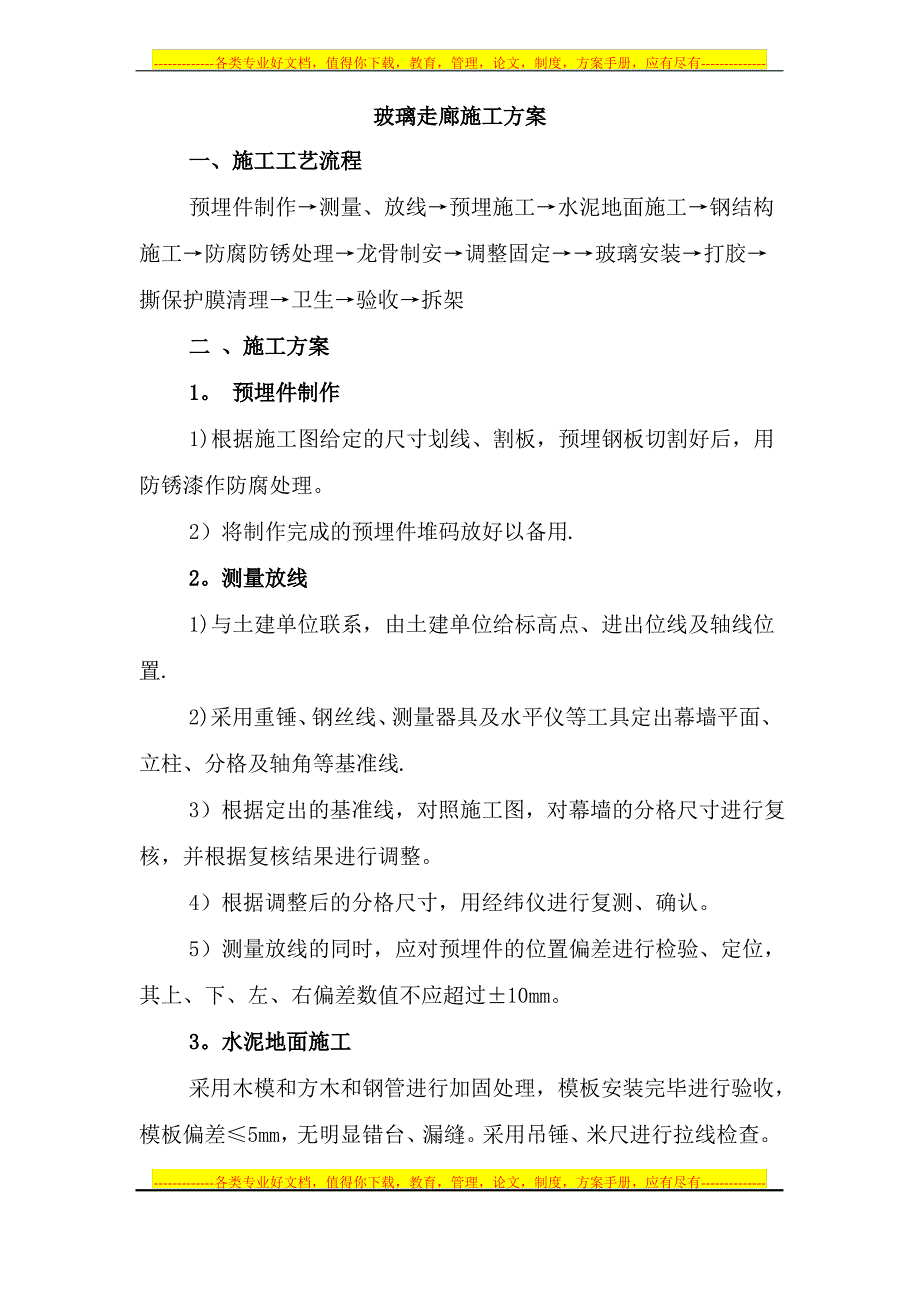

各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-玻璃走廊施工方案玻璃走廊施工方案一、施工工艺流程一、施工工艺流程预埋件制作测量、放线预埋施工水泥地面施工钢结构施工防腐防锈处理龙骨制安调整固定玻璃安装打胶撕保护膜清理卫生验收拆架二二 、施工方案、施工方案1 1 预埋件制作预埋件制作1)根据施工图给定的尺寸划线、割板,预埋钢板切割好后,用防锈漆作防腐处理2)将制作完成的预埋件堆码放好以备用.2 2测量放线测量放线1)与土建单位联系,由土建单位给标高点、进出位线及轴线位置.2)采用重锤、 钢丝线、 测量器具及水平仪等工具定出幕墙平面、立柱、分格及轴角等基准线.3)根据定出的基准线,对照施工图,对幕墙的分格尺寸进行复核,并根据复核结果进行调整4)根据调整后的分格尺寸,用经纬仪进行复测、确认5)测量放线的同时,应对预埋件的位置偏差进行检验、定位,其上、下、左、右偏差数值不应超过10mm水泥地面施工水泥地面施工采用木模和方木和钢管进行加固处理,模板安装完毕进行验收,模板偏差5mm, 无明显错台、 漏缝 采用吊锤、 米尺进行拉线检查各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-验收完毕后采用 C25 混凝土进行浇注。

4.4. 预埋件安装预埋件安装1)预埋件安装配合水泥台施工进行2)安装前,根据测量放线结果确定安装点位.并对照施工图进行复核.复核内容包括标高、轴线位置3)预埋件在安装前必须清除预埋件上的油污和锈迹在安装时先将预埋件点焊,然后拉通线检查平整度和垂直度等几何尺寸,符合要求后满焊5)特别控制 放样误差符合有关规范焊缝高度必须达到设计要求. 得有虚焊、假焊 缝刷防锈漆前必须敲掉焊疤4.4.钢结构施工钢结构施工采用 100 x100 x4mm 镀锌方管作为主结构骨架,在混凝土地面具备一定强度后进行钢结构安装.骨架架设完整后进行校正,误差10mm,校正无误后满焊连接, 采用 J422 焊材5.5.龙骨安装龙骨安装1)焊接夹耳.2) 将夹耳与立挺用不锈钢螺栓连接,夹耳与主龙骨间用石棉垫隔开,石棉垫厚度 2mm3)上立挺.立挺上的夹耳与预埋件先点焊连接,并调整水平度与-各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-垂直度待立挺安装完毕后,对安装尺寸进行复测和调整,直至准确无误后,将夹耳与钢结构骨架满焊4)安横框,横框与立挺连接时用不锈钢自攻钉,并要注意水平度。

整个龙骨安装完后有复测安装尺寸,检查是否符合设计要求.如有误差,要及时调整垂直度,允许偏差 10mm(用经纬仪检查) ,水平度允许偏差 1mm(用水平仪检查)5.5.玻璃安装玻璃安装1)玻璃运输过程中,每片玻璃要用厚纸隔开,安装过程中不能有破坏镀膜层的现象出现2)安装玻璃:将玻璃运至安装现场,注意运输和安装过程中的保护工作,切忌将镀膜层划伤玻璃安装可从上到下安装,在安装过程中,要注意玻璃板块相互平齐平整度,垂直度应符合验收要求玻框与龙骨相连的压块应压平,自攻钉拧紧.3)打胶:根据玻璃板块间隙,选用合适的泡沫杆填充间隙,在缝隙两边贴纸胶带低胶带边缘应成一条直线并符合直线度要求 打胶时, 操作应平稳, 胶枪运动均匀, 打出的胶面应平整光滑, 无气泡,凸凹现象4)清洁,在密封胶干后,即可撕下纸胶带,清洁玻璃表面水平度允许偏差 1mm(用水平仪检查) 5)玻璃安装的允许偏差和检验方法应符合表51 的规定表 5-1 明框玻璃幕墙安装的允许偏差和检验方法-各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-项次123构件水平度项目垂直度水平度构件直线度构件长度2m构件长度2m相邻构件错位允许偏差(mm)105223134检验方法水准仪检查用2m靠尺和塞尺检查用水平仪检查用钢直尺检查用钢直尺检查45对角线长度2m分格框对角6线长度差对角线长度2m五、成品保护五、成品保护铝合金框架外露部分用塑料薄膜保护.容易遭碰撞的部位应做隔离保护。

附:玻璃走廊结构图-各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-中通名仕嘉园 II-1 期工程玻璃贴膜工程施工方案一、 编制依据1、江苏省工程建设推荐性技术规程建筑玻璃贴膜工程技术规程(苏JG/T0222006)2、中通名仕嘉园贴膜工程施工协议书3、本工程施工现场实际情况二、质量保证体系及网络图公司总部工程部经理:刘昌胜安全员: 刘昌胜材料主管: 赵伟伟技术负责: 张仕美质量负责: 张三万资料员: 王田森综合工长: 宁建华施工班组B施工班组A施工班组C三、施工工艺及流程1)施工准备贴膜施工前先将贴膜工具以及其他辅助物料准备齐全 ,并将膜裁剪好,以备安装在现有建筑玻璃上贴膜时,应将有碍施工的物件拆除、移去.在施工部位玻璃下部采用防水帆布或棉质毛巾保护室内物品不被污染贴膜施工前事先检查玻璃的外观质量,确定是否符合国家现行标准的规定2)清洗玻璃第一遍清洗采用专用清洗铲刀刮铲玻璃表面粘着物各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-接着用专用清洗液充分润湿玻璃表面均匀擦洗整个玻璃面,洗去玻璃表面的油迹和浮尘,这一步骤需要重复做两遍,以确保将玻璃表面清洗干净。

在清洗的过程中千万不要忘记将窗框、窗角、窗槽及窗栏周围的尘埃一起擦去3)薄膜装贴玻璃清洗干净后,换用专用安装液均匀地充分润湿整面玻璃,随即在膜的安装胶层表面也均匀地喷上安装液后,立即把膜粘贴到玻璃上,滑向正确的位置在这个步骤中不能让膜的安装胶层触碰到身体、窗边、墙面等地方 ,以免粘上污物在装贴单块面积较大的玻璃时可采用反卷法进行施工,可达到非常好的效果4)边部修剪薄膜粘贴到玻璃上后先将其简单固定 ,然后用裁膜刀将边部多余部分沿着窗边缘修剪整齐边部修剪时要求膜与窗边缘的间隙控制在 05mm,不可过大为了便于施工,在装贴单块面积较大的玻璃时可将这一步骤提前到上一步骤之前,这样,在装贴时不会使膜的安装胶层粘上污物5)挤水边部修剪整齐后采用挤水工具将膜下的安装液均匀排除挤水前先在膜的表面喷上少许安装液,使挤水工具可以均匀润滑地将膜下的安装液排除干净.在装贴单块面积较大的玻璃时可将这一步骤重复两次,以确保膜下的安装液全部排出6)吸水收边膜下的安装液全部排出后,用洁净的无纺布将膜的边部与窗边缘的水份吸干,防止水份及空气再次渗入膜底下最后将窗框四周的水份全部擦干四、施工要点1)玻璃膜的安装应按适当的比例调配清洗液和安装液,以确保装贴的质量.2)当安装现场环境温度低于 5时,不得施工。

3)铲除玻璃表面附着的杂物(含玻璃表面的陈旧玻璃膜),应采用专用铲刀具及配套不锈钢刀片4)在玻璃膜装贴的施工过程中,不得使玻璃局部升温,以免玻璃炸裂.5) 玻璃膜安装所使用的清洗液、安装液、安装工具和养护用品应采用与所贴玻璃膜相配套的产品6)应在玻璃膜安装一个月后,才可施工与玻璃膜相配套的结构胶.-各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-五、保证工程质量的技术措施1)我公司安排专人负责施工全过程的工程质量控制工作,以“预防为主为方针,严格控制施工中每一个环节的工程质量2)我公司组织技术过硬的施工人员进行本工程的施工,为确保将本工程建设成为我公司标志性工程而不遗余力!3) 狠抓准备工作质量,施工准备是抓好施工质量控制的基础为此,在本工程开工时,要求项目部和施工队认真抓好思想准备、技术准备、物资准备、组织准备和现场准备,准备工作做好了,质量控制工作才能顺利展开.4)我公司保证所有施工材料均符合环保要求,不对人体(用户)、环境造成损坏六、玻璃膜的养护在功能膜施工后 3 天内,不应移动贴膜玻璃。

在功能膜施工后 15 天内,不得用水擦洗贴膜玻璃在贴膜玻璃的膜面上不可用吸盘悬挂或黏胶固定任何物品,也不得在功能膜上粘贴不干胶装饰品.可用丙酮或无水乙醇清除粘附在功能膜上的黏胶在功能膜施工 15 天后,才可用玻璃清洗剂及软性橡胶刮板擦洗功能膜不得使用百洁布、金属回丝、刷子及含砂粒的擦布清洗贴膜玻璃七、施工安排1施工准备:包括材料、工具、施工人员的准备,以及施工现场勘察等2施工周期:准备工作完成后即可安排施工人员进场施工,预计每天施工 300 平方米左右预计需要 15 天的施工周期3施工期间安排专业人员进行现场监督和协调配合工作,如夜间施工,提供灯光照明等,以确保工程施工进度和质量4施工期间应保持施工现场环境的清洁,并合理安排各分包施工单位之间的时间安排,以确保工程顺利完成5由于某些特殊原因:如连天暴雨天气,空气湿度过大;或气温过高,安装液会瞬间干燥等,在这样的情况下施工会影响工程质量,为确保工程质量,工期顺延.南京科伦建筑玻璃膜工程技术部-各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-参观走廊钢结构平台调整、高强螺栓紧固参观走廊钢结构平台调整、高强螺栓紧固和花纹板焊接施工方案和花纹板焊接施工方案大连凯杰建设大连凯杰建设20212021 年年 3 3 月月 3 3 日日-各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-第一章第一章 参观走廊施工方案说明参观走廊施工方案说明1.11.1。

方案编制目的方案编制目的: :为指导天津田边制药新生产栋建设参观走廊钢平台工程施工,确保施工质量和安全,为施工提供科学的指导依据,特制定本施工组织设计 方案编制依据方案编制依据: :1. 由大连凯杰建筑设计研究院设计的本工程施工图纸.2. 国家及行业有关标准规范规程:(1) 工程测量规范GB50026-2001;(2)钢结构设计规范GBJ500172002;(3)建筑钢结构焊接规程JGJ8191;(4) 建筑安装工程质量检验评定统一标准 GBJ 503002001(5) 钢结构高强螺栓连接的设计、施工及验收规程JGJ82-91(6) 钢结构工程施工质量验收规范GB5 520011 1 适用范围:适用范围:仅适用于天津田边制药新生产栋建设项目的钢平台调整、螺栓紧固及角钢和花纹板焊接等施工各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-第二章第二章工程概况工程概况2.1.2.1. 基本概况基本概况: :天津田边制药新生产栋建设项目钢平台工程由大连凯杰建筑设计研究院设计.工程建设地点:天津市西青区微电子园区微二路.2.22.2。

工程概况工程概况: :1概况天津田边制药新生产栋建设项目钢平台工程,面积为 480 高度为 3350m,平面呈多边形状,结构为钢结构,其基本构成为吊柱柱,“H”型钢梁,角钢支撑及花纹板系统.2. 材料要求:结构采用 Q345 及 Q235 制作次结构支撑,系杆,隅撑,拉条,撑管等均采用 Q235 钢焊条手工焊接时 Q345B 材质采用 E50型焊条,焊条须符合 GB/T5118-1995 的规定;Q235B 和 Q345B 连接及 Q235B 连接时采用 E43型焊条, 焊条须符合 GB/T51171995 的规定高强螺栓本工程采用扭剪型型高强螺栓,由一个螺栓, 一个螺母和一个垫圈组。
