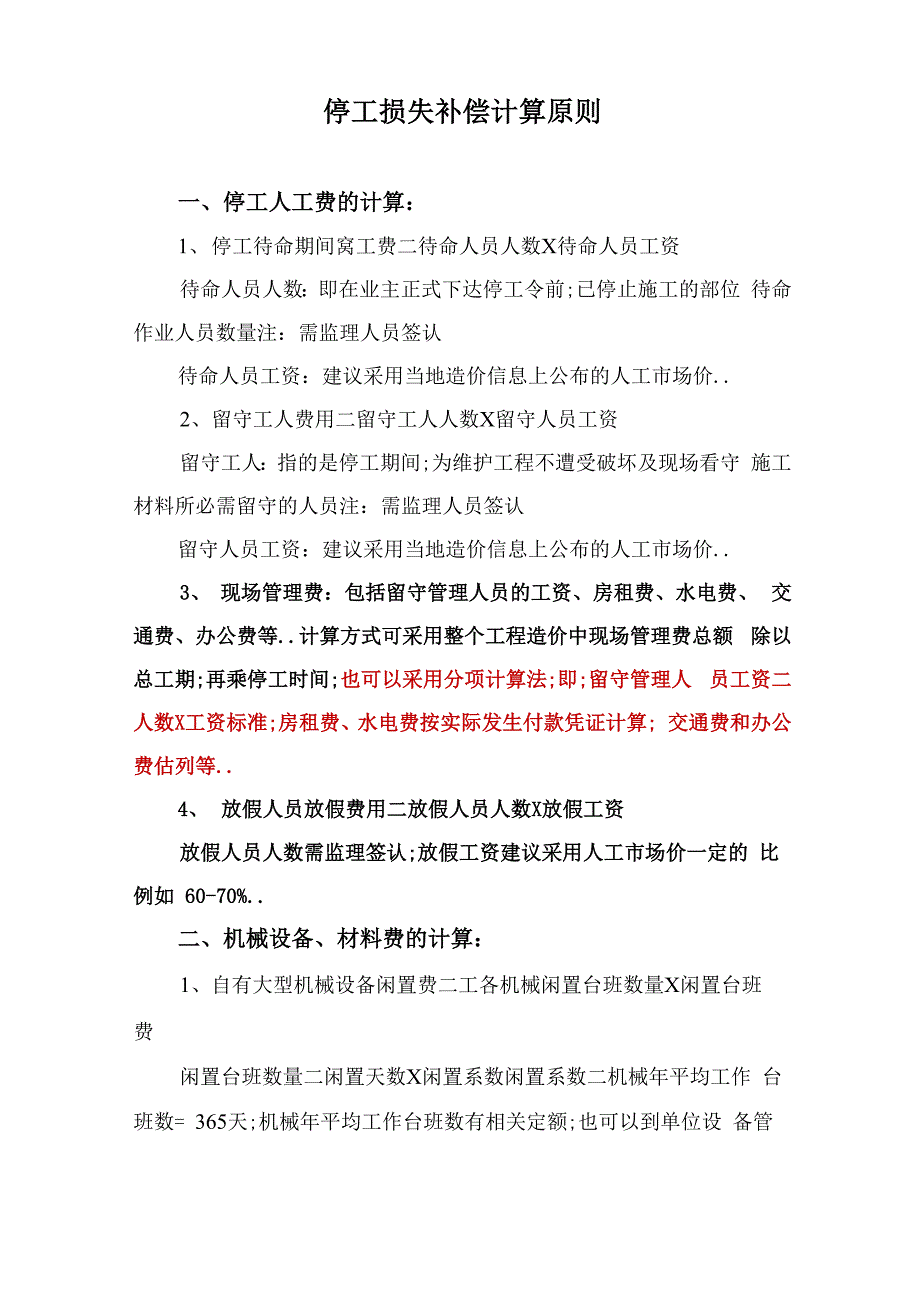

停工损失补偿计算原则一、停工人工费的计算:1、 停工待命期间窝工费二待命人员人数X待命人员工资待命人员人数:即在业主正式下达停工令前;已停止施工的部位 待命作业人员数量注:需监理人员签认待命人员工资:建议采用当地造价信息上公布的人工市场价..2、 留守工人费用二留守工人人数X留守人员工资留守工人:指的是停工期间;为维护工程不遭受破坏及现场看守 施工材料所必需留守的人员注:需监理人员签认留守人员工资:建议采用当地造价信息上公布的人工市场价..3、 现场管理费:包括留守管理人员的工资、房租费、水电费、 交通费、办公费等..计算方式可采用整个工程造价中现场管理费总额 除以总工期;再乘停工时间;也可以采用分项计算法;即;留守管理人 员工资二人数X工资标准;房租费、水电费按实际发生付款凭证计算; 交通费和办公费估列等..4、 放假人员放假费用二放假人员人数X放假工资放假人员人数需监理签认;放假工资建议采用人工市场价一定的 比例如 60-70%..二、机械设备、材料费的计算:1、自有大型机械设备闲置费二工各机械闲置台班数量X闲置台班 费闲置台班数量二闲置天数X闲置系数闲置系数二机械年平均工作 台班数= 365天;机械年平均工作台班数有相关定额;也可以到单位设 备管理部门索要相关资料..闲置台班费:一般《施工机械台班费定额》中有规定..2、租赁设备租赁费:按实际发生付款凭证或租赁合同单价计算3、自有周转材料折旧费:可以按租赁制考虑;租赁单价参考当地 造价信息相关数据;也可以按摊销费计算=材料购进原值-材料报废后 残值三材料预期使用时间X停工时间•.4、周转材料租赁费:按实际发生付款凭证或租赁合同单价计算..三、工程维护费:1、 临时设施的维护费:即便道、搅拌站等临时设施的日常维护 费;包括人工费、材料费及机械使用费..2、 正式工程的维护费:如有些工程停工期间需持续抽水等费用..四、财务费用:1、贷款利息:指由于业主计价欠拨款;造成项目资金紧张;项目 部贷款施工;因停工增加的贷款利息额..2、保函手续增加费:指因停工造成工期延长;而增加的施工企业 履约保函和民工工资保函费用注:本费用为预估费用;停工如果不会 造成实质性工期延长;则不计此项费用..项目部在计算停工损失时;应做到不重计、不漏计;计算相对合理; 计算依据充分、完善;不任意夸大损失额度各项费用中应含税..。
