专项方案和专家论证的范围对比

m****
实名认证
店铺
DOCX
10.63KB
约2页
文档ID:475618729
专项方案和专家论证的范围对比_第1页
1/2

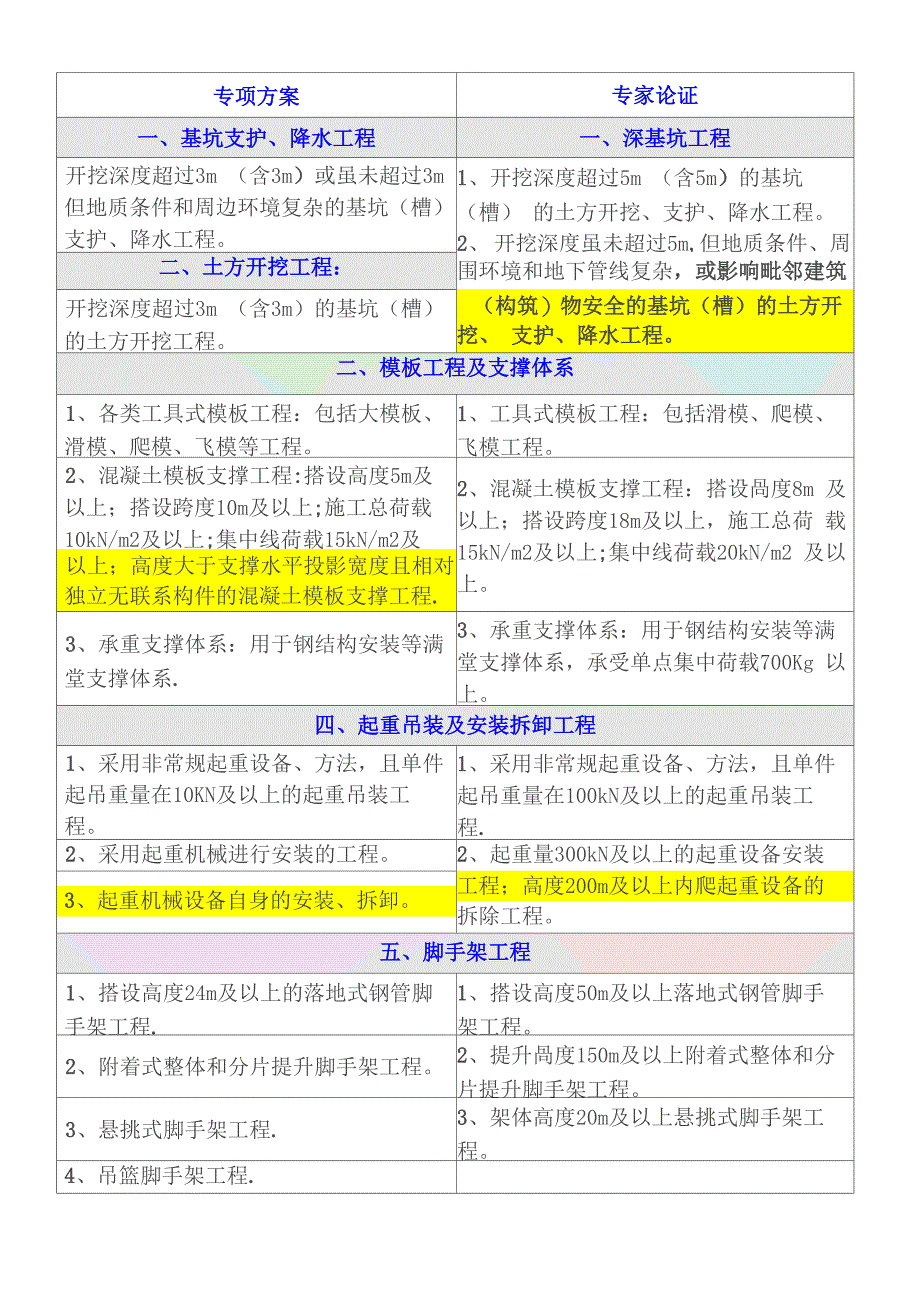

专项方案专家论证一、基坑支护、降水工程一、深基坑工程开挖深度超过3m (含3m)或虽未超过3m 但地质条件和周边环境复杂的基坑(槽) 支护、降水工程1、 开挖深度超过5m (含5m)的基坑(槽) 的土方开挖、支护、降水工程2、 开挖深度虽未超过5m,但地质条件、周二、土方开挖工程:围环境和地下管线复杂,或影响毗邻建筑开挖深度超过3m (含3m)的基坑(槽) 的土方开挖工程构筑)物安全的基坑(槽)的土方开挖、 支护、降水工程二、模板工程及支撑体系1、各类工具式模板工程:包括大模板、 滑模、爬模、飞模等工程1、工具式模板工程:包括滑模、爬模、 飞模工程2、混凝土模板支撑工程:搭设高度5m及 以上;搭设跨度10m及以上;施工总荷载 10kN/m2及以上;集中线荷载15kN/m2及2、混凝土模板支撑工程:搭设咼度8m 及以上;搭设跨度18m及以上,施工总荷 载15kN/m2及以上;集中线荷载20kN/m2 及以上以上;高度大于支撑水平投影宽度且相对 独立无联系构件的混凝土模板支撑工程.3、承重支撑体系:用于钢结构安装等满 堂支撑体系.3、承重支撑体系:用于钢结构安装等满 堂支撑体系,承受单点集中荷载700Kg 以上。

四、起重吊装及安装拆卸工程1、采用非常规起重设备、方法,且单件 起吊重量在10KN及以上的起重吊装工 程1、采用非常规起重设备、方法,且单件 起吊重量在100kN及以上的起重吊装工 程.2、采用起重机械进行安装的工程2、起重量300kN及以上的起重设备安装工程;高度200m及以上内爬起重设备的3、起重机械设备自身的安装、拆卸拆除工程五、脚手架工程1、搭设高度24m及以上的落地式钢管脚 手架工程.1、搭设高度50m及以上落地式钢管脚手 架工程2、附着式整体和分片提升脚手架工程2、提升咼度150m及以上附着式整体和分 片提升脚手架工程3、悬挑式脚手架工程.3、架体高度20m及以上悬挑式脚手架工 程4、吊篮脚手架工程.5、 自制卸料平台、移动操作平台工程6、 新型及异型脚手架工程六、拆除、爆破工程1、采用爆破拆除的工程1、 建筑物、构筑物拆除工程2、 采用爆破拆除的工程2、 码头、桥梁、咼架、烟囱、水塔或拆 除中容易引起有毒有害气(液)体或粉尘 扩散、易燃易爆事故发生的特殊建、构筑 物的拆除工程3、 可能影响行人、交通、电力设施、通 讯设施或其它建、构筑物安全的拆除工程4、文物保护建筑、优秀历史建筑或历史 文化风貌区控制范围的拆除工程。

七、其它1、建筑幕墙安装工程1、施工咼度50m及以上的建筑幕墙安装 工程2、钢结构、网架和索膜结构安装工程2、跨度大于36m及以上的钢结构安装工 程;跨度大于60m及以上的网架和索膜结 构安装工程3、人工挖扩孔桩工程.3、开挖深度超过16m的人工挖孔桩工程4、地下暗挖、顶管、水下作业工程4、地下暗挖、顶管、水下作业工程5、预应力工程6、采用新技术、新工乙、新材料、新设 备及尚无相关技术标准的危险性较大的 分部分项工程5、采用新技术、新工乙、新材料、新设 备及尚无相关技术标准的危险性较大的 分部分项工程未涂色部分为特殊要求项目不同的部分.程序1、 总承包单位编制,其中起重机械安装拆卸工程、深基坑工程、附着式升降脚手 架实行分包的,有专业承包单位编制2、 由施工单位技术部门组织技术、安全、质量等部门审核3、 单位技术负责人签字.4、 报监理单位,由总监审核签字5、 施工单位组织召开论证会。

下载提示
相似文档
正为您匹配相似的精品文档
