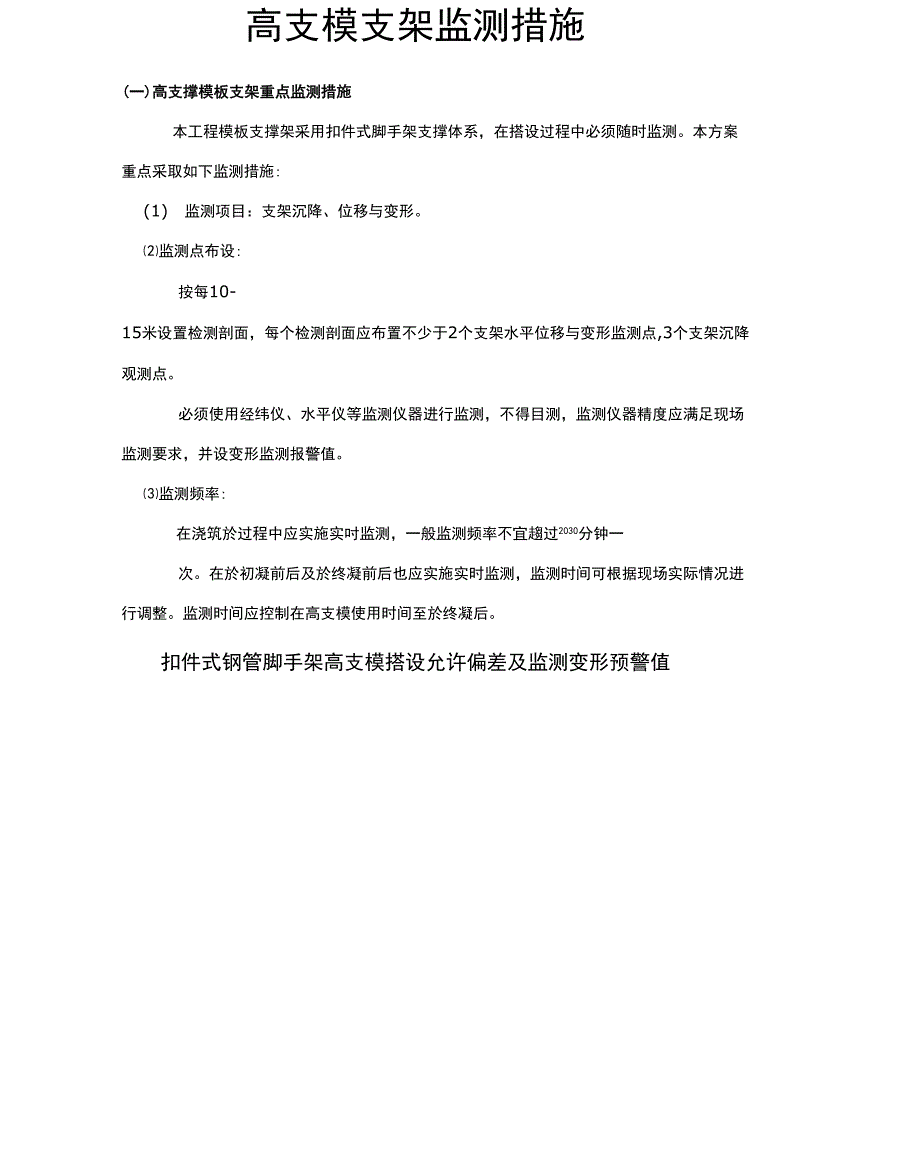

高支模支架监测措施(一)高支撑模板支架重点监测措施本工程模板支撑架采用扣件式脚手架支撑体系,在搭设过程中必须随时监测本方案重点采取如下监测措施:(1) 监测项目:支架沉降、位移与变形⑵监测点布设:按每10-15米设置检测剖面,每个检测剖面应布置不少于2个支架水平位移与变形监测点,3个支架沉降观测点必须使用经纬仪、水平仪等监测仪器进行监测,不得目测,监测仪器精度应满足现场监测要求,并设变形监测报警值⑶监测频率:在浇筑於过程中应实施实吋监测,一般监测频率不宜趨过2030分钟一次在於初凝前后及於终凝前后也应实施实时监测,监测时间可根据现场实际情况进行调整监测时间应控制在高支模使用时间至於终凝后扣件式钢管脚手架高支模搭设允许偏差及监测变形预警值序号项目搭设允许偏差变形允许值变形预警值1立杆弯曲3m〈L〈4m4m〈L〈6・5m〈12mm〈20mm//2水平杆、斜杆得钢管弯曲L<6.5m<30mm//检杳T目吊线与卷尺吊线与卷尺3立杆垂直度全咼绝对偏差〈50mm//经纬仪及钢板尺立杆脚手架高度H内相对值WH/600//吊线与卷尺5立杆顶水平位移/10mm8mm经纬仪及钢板尺6支架整体水平位/10mm8mm经纬仪及钢移板尺7立杆基础沉降/10mm8mm经纬仪及钢板尺(4)当监测数据超过表8-1预警值时必须立即停止浇筑於,疏散人员,并进行加固处理。
1、模板支架搭设前,由工长及安全员对所支撑得地下室顶板进行检查,按规范底板混凝土强度达到施工强度叶方可进行本模板支撑系统得施工,并要求待高支部分於浇捣完毕后下层模板支撑方可拆除2、模板支架搭设过程中,工长及安全员负责对支架搭设施工进行监测,确保支撑系统施工安全,检查、巡查重点要求如下:(1) 杆件得设置与连接、扫地杆、支撑、剪刀撑等构件就是否符合要求2) 底板就是否积水,底座就是否松动,立杆就是否符合要求3) 连接扣件就是否松动4) 施工过程中就是否有超载得现象5) 脚手架架体与杆件就是否有变形现象6) 脚手架在承受六级大风或大暴雨后必须进行全面检查3、浇筑於前必须检查支撑就是否可靠、扣件就是否松动浇筑於时必须由模板支设班组设专人瞧模,随吋检查支撑就是否变形、松动,并组织及吋恢复,在浇筑混凝土过程中应实施实吋观测,一般监测频率不超过20-30分钟一次,浇筑完后不少于2小时一次4、现浇钢筋混凝土梁、板,当跨度大于4米时,模板应起拱;本工程模板统一按全跨长度得1/400起拱5、上层支架立杆就是否与下层支架立杆对准,立杆底部就是否铺设垫板6、模板支架立杆外侧周围就是否按方案要求设置由下至上得竖向连续式剪刀撑。
7、立杆就是否有搭接现象,立杆接长严禁搭接,必须釆用对接扣件连接8、支架立杆成一定角度倾斜,或者支架立杆得顶表面倾斜式,就是否有可靠措施确保支点稳定,支撑脚底就是否有防滑移得可靠措施9、立杆接长严禁搭接,必须釆用对接扣件连接,相邻两立杆得对接接头不得在同步内,且对接接头沿竖向错开得距离不宜小于500,各接头中心距主节点不宜大于步距得1/310. 高支架四周外侧与中间有结构柱得部位就是否已按方案要求设置拉结11. 在浇捣梁板混凝土之前,必须由项目部组织对高支架进行全面检查,合格后方可进行浇筑,并且在混凝土浇筑过程中,项目技术负责人、质安员、施工员必须随时对高支架进行观测12、因高支架直接支撑在一层顶板上,故在高支架模板支撑架施工完毕至拆除高支撑架前,严禁拆除顶板得模板支撑,待高支撑架拆除完毕后方可拆除高支撑区一层得模板支撑;高支撑架得拆除按现场留置得同养试块达到拆除要求强度时,方可拆架)高支撑模板支架搭设时监測措施1、安装前应在楼面或地面弹出支撑架纵、横方向位置线,并进行抄平本工程高支架基础直接落在地下室顶板与楼面上2、支撑架得组装要求与顺序可参考外脚手架搭设中相应得规定3、顶托处应采取措施防止被砂浆、水泥浆等污物填塞螺纹。
4、满堂脚手架顶部施工操作层应满铺脚手板,并釆取可靠连接方式与支撑架横梁固定5、搭设用得钢管规格、间距、扣件应符合设计要求,每根立杆底部应设置垫板或者垫木6、立杆底部得垫板应有足够得强度与支承面积,且应中心承载7、模板及其支架在安装过程中,必须设置有效得防倾覆临时固定设施三)高支撑模板支架使用时监测措施1、脚手架使用过程中应避免产生偏心荷载泵送混凝土时,应随浇、随捣、随平整,混凝土不可堆在输送管道出口处,以免产生较大得堆积荷载,使架子偏心受荷;装卸其它物料时亦防止对模板支撑或脚手架产生偏心、振动与冲击2、水平加固杆、交叉支撑等不得随意拆卸,施工要求拆却时,应待施工完毕后马上补齐3、模板支撑及满堂脚手架下方,施工人员不得经常出入4、穿着安全:现场操作人员不得赤脚、穿硬底鞋、拖鞋或高跟鞋,必须戴安全5、浇筑同时应控制混凝土出料时不成堆,泵管设置严禁与支撑架连接且不得与外架连接,泵管设置应另外进行加固以防碰到架体使架体变形失稳6、支撑架上堆料限制:支撑架得操作层应保持畅通,不得堆放趨载得材料交通过道应有适当高度工作前应检查脚手架得牢固性与稳定性7、模板与支撑承载安全:模板在支撑系统未钉稳牢前不得上人;在未安装好得梁底板或平台上不得放重物或行走。
在安装好得模板上,不得堆放超栽得材料与设备等8、恶劣天气限制:凡遇到恶劣天气,如大雨、大雾及6级以上得大风吋,应停止唸天高空作业风力达到5级时,不得进行大块模板与高支模板等大件模具得露天吊装与支撑作业四)高支撑模板支架拆除时监测措施在高空拆模时作业区四周及进出口处应设a栏并加设明显标志与警示牌,严禁非操作人员进入作业区,垂直运输模板与其它材料时,应有统一指挥,统一信号混凝土在浇筑完成一些构件或一层结构之后,经过覆盖淋水养护之后,在混凝土具有相当强度时,为使模板能周转使用,就要对支撑得模板进行拆除拆模可分为两种情况:一种就是在混漩土硬化后对模板无作用力得,如侧模板;一种就是混凝土虽已硬化,但要拆除模板则其构件本身还不具备承担荷载得能力,那么,这种构件得模板不就是随便就可以拆除得,如梁、板、楼梯等构件因此对混凝土支撑得模板,拆除要求:现浇结构得模板及其支架,要拆除时,其混凝土得强度应符合设计a纸上说明得要求;当设计上无具体要求时,应符合下列得规定:(1) 侧模板如梁、柱、墻得侧模板,一般在混凝土强度能保证其表面及棱角不因拆模而受损坏时,方可拆除通常在常温时期(气温平均在10-2500,混凝土浇筑后24h即可拆模。
梁、板等底模梁、板等底模则要求混凝土径度符合《混凝土结构工程施工质量验收规范》(GB50204-2002)要求,模板才可以拆除2) 悬挑模板拆除拆除楼板及梁底等横向结构模板时,应先将支架下降200-300mmo然后逐块拆除,严禁大片撬松垮落如先将支模架拆除,则必须在支好临时支撑后方可拆模在支拆挑檐得模板时,必须有可靠得安全措施拆模操作安全拆除模板时,不得用力过猛或身体前倾,避免连人带板坠落,拆除高处部位得模板时,必须站稳在脚手架上操作,不得站在正在拆除得模板下面操作3) 所有构件拆模之前必须填写拆模申请表,待监理单位以及施工单位技术负责人同意签字后,方可拆模⑹预留孔洞封闭平台及楼板模板上得预留孔洞,应使用木板或安全网盖好或设團栏7) 操作者站立处规定模板与支模安拆时,指挥、挂卡环与拆环人员必须站在安全可靠得地方操作,严禁人员随模板起吊8) 用电与输送电路安全在模板上架设得电线与使用得电动工具,应采用36v得低压电源,或釆取其它有效得安全措施在架空得高压输电线路下作业时,应停电作业或釆取隔离防护措施9) 预防钉子伤人拆除得木模板,应将板上得朝天钉子向下,并及时运至堆放地点然后应拔除钉子再分类堆放整齐。
10) 拆卸吊运安全装拆组合模板时,上下应有人接应,模板及配件应随装拆随转运;严禁从高向下抛掷,已松动件必须拆卸完毕方可吊运高支模安全应急预案本高支模支撑系统作业危险源较多因此,有必要针对可能发生得危险源及伤害因素制定相应得安全技术措施加以控制,才能对安全施工起到保障作用1) 危险源:作业人员在各个部位施工,有可能造成高处坠落、模板坍塌,触电、机械伤害,物体打击与火灾2) 可能造成得伤害:高处坠落、物体打击、触电、模板坍塌等安全事故,可造成肢体伤残、劳动能力丧失、死亡)机构设置为对可能发生得事故能够快速反应、及时求援,项目部成立应急求援小组由项目经理唐波任组长,负责事故现场指挥,统筹安排全面工作具体安全管理机构如下图:高支模系统安全施工管理机构序号安全小组职姓名职务应急救援职务组长项U经理应急救援总指挥副组长项U副经应急救援现场副总指挥组员安全员应急救援营救组员安全员应急救援营救5组员安全员应急救援营救6组员技术负责应急救援营救7组员施工员应急救援保卫、通迅8组员施工员应急救援营救9组员施工员应急救援营救10组员施工员应急救援营救11组员电工班长应急救援营救机电维护紧急求援:120医院名称单位地址联系(二)人员职责及分工1、项目经理(第一安全责任人)XXX:负责高支模应急救援全面工作。
2、项目副经理(直接安全责任人)XXX:负责制定事故预防措施及相关部门人员得应急救援工作职责安排时间有针对性得应急救援应变演习,有计划区分任务,明确责任3、现场专职安全员:负责现场高支模施工得安全检查工作及现场应急救援得指挥工作,统一对人员,材料物资等资源得调配,并负责事故得上级汇报工作同时负责执行项目部下达得相关指令4、组员及各施工班组长:当发生紧急情况时,负责事故得汇报,并釆取措施进行现场控制工作同时负责执行项目部下达得相关指令当发生紧急情况时立即启动应急救摄预案并及时釆取救援工作,尽快控制险情蔓延,必要时,报告分公司及公司甚至当地部门,取得政府及相关部门得帮助三)应急救援工作程序(1)报告流程当事故发生时、按以下工作流程迅速报告:事故第一发发现人T现场值班人员T安全部T现场指挥组T坦背医院急诊科T公司经理及工作站2)报告内容现场伤害事故发生时间、地点、伤亡与财产损失基本情况,可能产生得后果、性质、当前现场状况初步減少伤亡损失得应急措施3) 联系方式利用联系生产调度部门与安全部门值班人员,由值班人员按流程逐级报总部:XXX:技术部:XXX:XX医院急诊科救护单位:2、联络医疗救护组与区人民医院急诊科取得联系,报告事故地点人员伤亡情况,联系医务人员及救护车辆。
抢救疏散组随时与急救中心保持联系,指挥疏散,小组派专人在路口引导救护车辆,以便顺利准确到达指定地点3、疏散(1) 疏散组首先了解事故现场有无被困地点与抢救通道就是否畅通2) 疏散组在极易造成拥挤疏散通道布置专人瞧护3) 疏散组派专人引导疏散至安全地带,并确认就是否有人员未能脱离危险区,如存在立即进行施救指挥组调派现场安。
