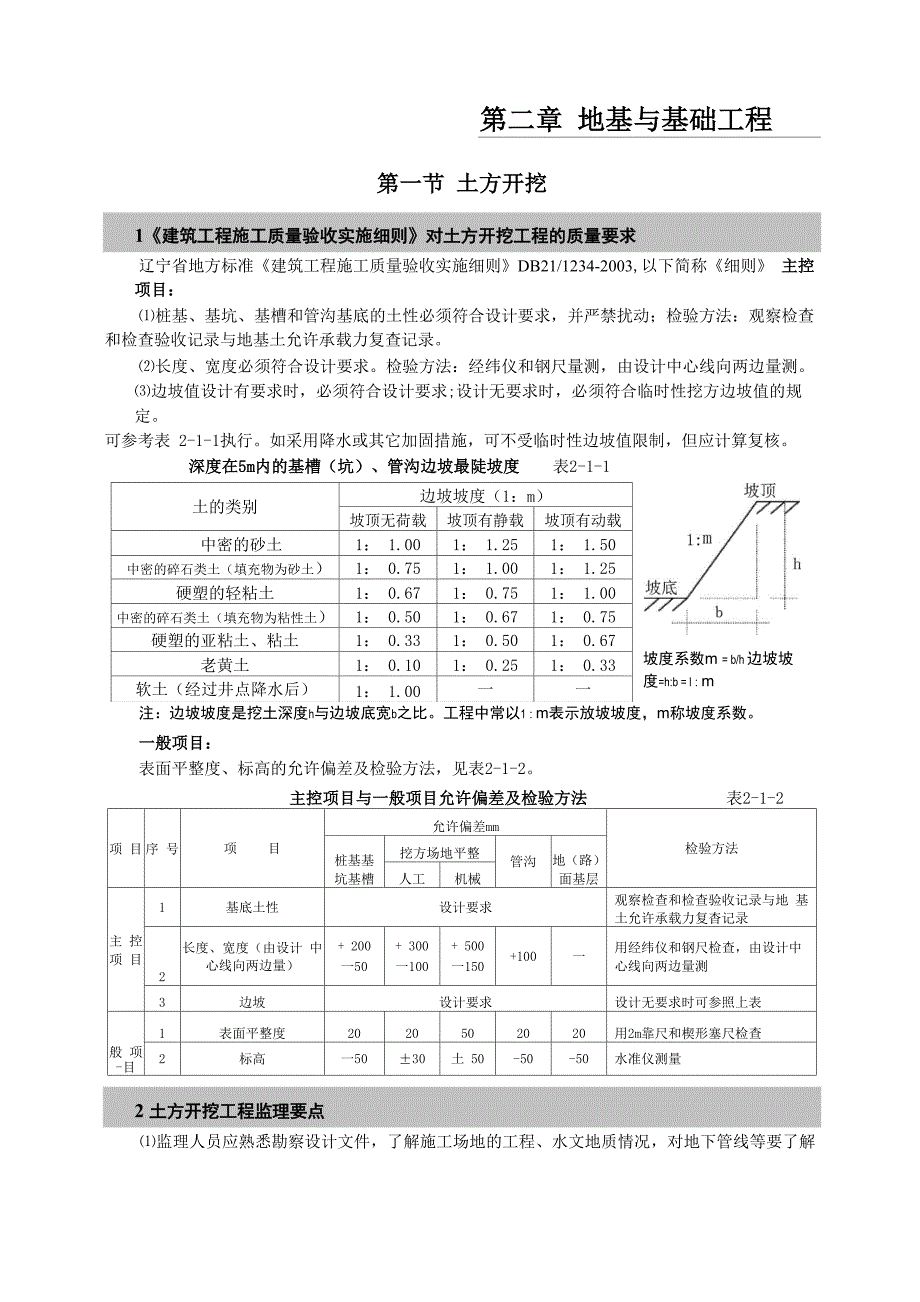

第二章 地基与基础工程第一节 土方开挖1《建筑工程施工质量验收实施细则》对土方开挖工程的质量要求辽宁省地方标准《建筑工程施工质量验收实施细则》DB21/1234-2003,以下简称《细则》 主控项目:⑴桩基、基坑、基槽和管沟基底的土性必须符合设计要求,并严禁扰动;检验方法:观察检查 和检查验收记录与地基土允许承载力复查记录⑵长度、宽度必须符合设计要求检验方法:经纬仪和钢尺量测,由设计中心线向两边量测 ⑶边坡值设计有要求时,必须符合设计要求;设计无要求时,必须符合临时性挖方边坡值的规定可参考表 2-1-1执行如采用降水或其它加固措施,可不受临时性边坡值限制,但应计算复核土的类别边坡坡度(1:m)坡顶无荷载坡顶有静载坡顶有动载中密的砂土1: 1.001: 1.251: 1.50中密的碎石类土(填充物为砂土)1: 0.751: 1.001: 1.25硬塑的轻粘土1: 0.671: 0.751: 1.00中密的碎石类土(填充物为粘性土)1: 0.501: 0.671: 0.75硬塑的亚粘土、粘土1: 0.331: 0.501: 0.67老黄土1: 0.101: 0.251: 0.33软土(经过井点降水后)1: 1.00一一深度在5m内的基槽(坑)、管沟边坡最陡坡度 表2-1-1坡度系数m = b/h 边坡坡度=h:b = l:m注:边坡坡度是挖土深度h与边坡底宽b之比。
工程中常以1:m表示放坡坡度,m称坡度系数一般项目:表面平整度、标高的允许偏差及检验方法,见表2-1-2主控项目与一般项目允许偏差及检验方法 表2-1-2项 目序 号项 目允许偏差mm检验方法桩基基 坑基槽挖方场地平整管沟地(路) 面基层人工机械主 控 项 目1基底土性设计要求观察检查和检查验收记录与地 基土允许承载力复杳记录2长度、宽度(由设计 中心线向两边量)+ 200一50+ 300一100+ 500一150+100一用经纬仪和钢尺检查,由设计中 心线向两边量测3边坡设计要求设计无要求时可参照上表般 项-目1表面平整度2020502020用2m靠尺和楔形塞尺检查2标高一50±30土 50-50-50水准仪测量2 土方开挖工程监理要点⑴监理人员应熟悉勘察设计文件,了解施工场地的工程、水文地质情况,对地下管线等要了解 清楚,便于采取措施加以保护⑵土方开挖前应审核施工单位编制的施工方案,审核内容包括:① 施工方法和施工顺序是否符合设计及规范要求; ②施工单位选用的机械设备的数量和性能是否满足开挖需要;③ 施工技术、质量保证措施和安全保证措施是否完善可行;④ 是否编制有应对紧急情况的预案,其措施是否可行;⑤ 施工进度安排是否合理,能否满足工期的需要;⑥ 基坑的变形监测计划是否切实可行等。
对上述方案内容应重点审核施工方法,技术、质量及安全保证措施,并应检查督促落实 ⑶对挖土施工机械和作业人员的资质进行核查:① 进场的机械设备是否完好,有无安全准用证;② 机械驾驶员是否持证上岗要求施工单位提供上述两项的有关证件复印件,监理收存备案⑷基坑开挖要求施工单位应遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则土方开 挖宜从低处开始,采用分段、分层、对称开挖的措施进行挖掘作业挖土过程中,应分阶段对基坑边 线进行复核,防止超挖、偏挖当接近基底设计标高时应加强监测,距基底设计标高200mm时停止机 械挖掘,采用人工铲平修理,以防超挖个别地方超挖时,其处理方法应取得设计单位的同意⑸开挖中,应对土质变化情况做好记录,对地基地质的变化,要及时会同勘察设汁单位现场解决⑹对基坑开挖过程中出现的地下水应督促施工单位根据现场实际情况采取合理的降排水措施, 避免因排水不利对地基土和边坡支护造成不利影响⑺土方工程施工中,应督促施工单位经常测量和校核平面位置、水平标高和边坡坡度等是否符 合设计要求,亦应分期复测和检查平面控制木桩和水准点是否正确⑻深基坑工程中,应检查施工单位对边坡稳定的监测是否按要求进行,做到观察与测量相结合, 发现危险征兆应及时向业主报告,并请勘察、设计部门共同研究解决,确保基坑施工安全。
⑼超过5m的深基坑,其基坑支护设计图纸、支护施工方案必须经专家论证,符合要求后方可施 工基坑施工完成后,相关参建单位应组织有关专家联合对基坑支护进行验收⑽基坑内所有的深坑开挖必须待普遍的垫层形成后并达到设计强度要求时方可进行11) 挖土过程中严禁机械碰撞地下连续墙、工程桩、支撑、立柱和井点挖土时宜先掏空立柱四 周,避免立柱承受不均匀的侧向土压力12) 软土地区在密集群桩上开挖基坑时,应在打桩完成后间隔一段时间再对称开挖;在密集桩附 近开挖基坑(槽)时,应采取措施防止桩基位移13) 主体工程桩须待相邻周边区域的垫层完成后方可进行截桩头⑷施工单位应根据挖掘机及运土车的运行路线,对坑内外通道采取加固措施,确保车辆运行路 线中土体的稳定15) 施工时必须了解土质和地下水位情况推土机、铲土机一般需要在地下水位0.5m以上推铲土; 挖土机一般需在地下水位0.8m以上挖土,以防机械自身下沉16) 夜间施工时应合理安排施工项目,防止挖方超挖或铺填超厚施工场地应根据需要架设照明 设施,在危险地段应设明显标志17) 开挖过程中如有土石方爆破工程尚应符合有关文件规定和施工规范要求18) 开挖现场的安全、文明施工工作应抓好落实;应严格控制排土对市政道路的污染,切实满足 环保部门的有关要求。
19) 基坑(槽)开挖后,应尽量减少对基土的扰动如基础不能及时施工时,可在基底标高以上留 0.3m厚土层,待做基础时再挖的开挖将至设计高程,请勘察设计单位验槽,对设计要求的持力层进行查验,确认满足承载力 要求后,进行最后的清底第二节 土方回填1《细则》对土方回填工程的质量要求主控项目:回填土必须按规定分层压(夯)实,并取样测定压实后的干土质量密实度必须符合设计要求 检验方法:检查回填土质量密实度试验报告如设计允许回填土自行沉实时,可不夯实一般项目:(1)回填的土料,必须符合设计要求或施工规范的规定含水量符合压实系数要求的粘性土,可 用作回填料;碎石草皮和有机质含量大于8%的土,仅用于无压实要求的填方;淤泥和淤泥质土不能 作填料冬期室外基坑或管沟回填土,含有冻土块的体积不得超过填土总体积的 15%管沟底至管 顶 0.5m 范围内不得用含有冻土块的土回填检验方法:直观鉴别和抽样检查⑵分层厚度:土方回填分层厚度应根据土质情况及机具设备确定,当无经验依据时分层厚度不 宜大于300mm检验方法:水平仪测量土层厚度、含水量⑶表面平整度:允许偏差及检验方法见表2-2-1主控项目与一般项目允许偏差及检验方法 表2-2-1项 目序 号项 目允许偏差mm检验方法桩基 基坑 基槽挖方场地平整管沟地(路) 面基层人工机械主控项曰1标高-50±30±50-50-50水准仪测量检查2分层压实系数符合设计及规范要求检查回填土质量密实度试验报告般 项 目1回填土料符合设计及规范要求直观鉴别和抽样检查2分层厚度及含水量符合设计及规范要求水平仪测量土层厚度、试验确定含水量3表面平整度2020302020用靠尺或水准仪量测2 土方回填工程监理要点1土方回填前应审核施工单位编制的施工方案,重点审核回填土施工方法、选用的回填土土质、 分层回填厚度、夯实方法、干土质量密度检测方法、取样部位、频次等,是否满足设计及规范要求。
⑵土方回填前应向施工单位交底明确设计要求的土质若确系土源有限,应参照规范要求选用 合适的回填土料,并应征得设计同意回填土料中的碎石、草皮和有机质含量应符合规范规定⑶回填土应分层夯实,采用人工填土、机械夯实时,分层厚度应控制在250mm内按规范要求最 大不宜大于300mm夯实遍数应符合规范要求,以其密实度达到设计要求为准⑷应按要求测定土的干密度回填土每层都应测定夯实后的干密度以检验其密实度,符合设计 要求后才能铺摊上层土对未达设计要求的部位应有处理方法和复验结果⑸注意回填土料的含水量回填土料太干或太湿都将造成夯压后密实度不够应在夯压前对干 土适当洒水加以润湿;对于太湿的回填土,夯压后会呈“橡皮土”现象,应挖出换土重填⑹防止回填土下沉是监理预控重点基底清理不到位、虚铺土超过规定厚度、冬期施工时有较 大冻土块、碾压夯实不够均可造成回填土下沉土方回填前应向施工单位进行交底,明确规范和设 计的有关要求;要求施工单位根据质量要求进行工艺试验,确定合理的施工工艺如根据回填土料 种类确定所选定夯实机械的型号、分层厚度、夯实遍数等⑺注意管道下部必须夯实管道下部如漏夯或未夯实将造成管道下方因空虚而下沉,导致管道 折断而发生渗漏。
同时应严格注意基础梁下的回填质量⑻土方回填过程中,注意不得损伤其相邻的砼柱体第三节 砂和砂石地基1《细则》对砂和砂石地基的质量要求主控项目: ⑴基底的土质及地基承载力特征值必须符合设计要求⑵配合比应符合设计规定砂和砂石必须级配良好,拌和均匀,严禁含有植物残体、垃圾等杂 质当使用细砂时,必须掺入25%〜30%的碎石或卵石最大粒径不宜大于50mm对湿陷性黄土地基, 严禁选用砂石等渗水材料般 项 目序检验项目允许偏差检验方法1砂石料有机质含量W5检查试验报告2砂石料含泥量(%)W5检查砂子石子试验报告3石料粒径(mm)W100检查石子试验报告4含水量(%)±2检查测试报告5分层厚度(mm)± 50用水准仪测量6顶面标高(mm)土 15用水准仪测量7表面平整(mm)20用2m靠尺检查一般项目允许偏差及检验方法 表2-3-1⑶砂和砂石地基的质量检验必须分 层进行,每层压实系数均应符合设计要 求检查方法:采用“环刀法”取样测 试质量密度或采用“贯入法”测定“贯 入度”环刀法”取样:在夯实的地基 中用容积不小于200cm3的环刀取样,测 其质量密度,以不小于该材料设计要求 密实度为合格采用“贯入法”测试, 用“贯入仪”检查质量密度,以不大于 通过试验所确定的“贯入度”为合格。
一般项目:—般项目允许偏差及检验方法见表-3T2砂和砂石地基施工工艺•术语 贯入度:在地基基础工程中,贯入度是指在地基土中用重力击打贯入体时,贯入体进入土中的深度贯入体可以是桩,也可以是一定规格的钢钎进行贯入测试的目的,是通过贯入度判断地基土的软硬程 度,从而确定桩基或地基土的承载能力•材料要求⑴天然级配砂石或人工级配砂石:宜采用颗粒级配良好、质地坚硬的中砂、粗砂、砾砂、碎(卵) 石、石屑或其他工业废粒料在缺少中、粗砂和砾石的地区,可采用细砂或粉砂,但宜同时掺入一定数 量粒径为20〜50mm的碎石或卵石总之,所采用的砂石及其级配应符合设计要求⑵级配砂石材料中,不得含有草根、塑料袋等有机杂物及垃圾,含泥量应小于%用做排水固结地基 时,含泥量不应超过3%碎石或卵石最大粒径不得大于垫层或虚铺厚。
