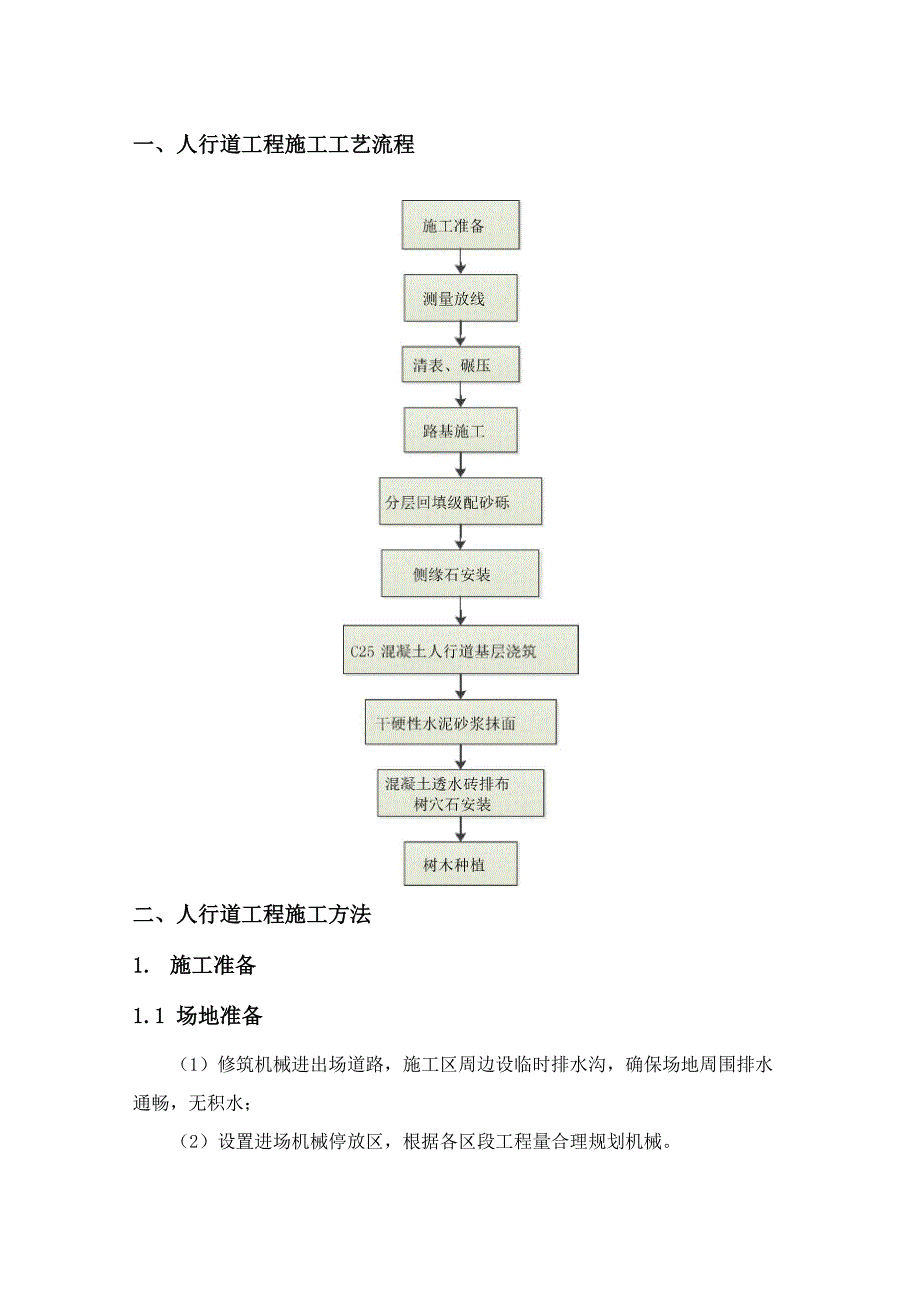

一、人行道工程施工工艺流程二、人行道工程施工方法1. 施工准备1.1 场地准备(1)修筑机械进出场道路,施工区周边设临时排水沟,确保场地周围排水通畅,无积水;(2)设置进场机械停放区,根据各区段工程量合理规划机械1.2 施工机械就位准备工作进场时,确保出厂合格证、机械驾驶员操作证书以及维修记录、使用年限等 真实有效并将相关资料收集齐全,确认机械参数满足施工要求2. 测量放线平面测量:依据施工图所标识的道路边界线位置信息,采用全站仪依次确定 道路位置,并撒布白灰标线;高程测量:现场每隔 20m 布置控制点进行初步测量控制,采用水准仪或全站 仪确定各点位置的标高,为清表工作起到辅助作用3. 清表、碾压路基填筑前应清除地表草皮、树根、腐殖土、垃圾、杂物等,采用水准仪或 全站仪大致找平,而后采用压路机进行分段碾压,压实度不得低于90%施工过 程中应注意保护生态环境,清除的杂物应妥善处理,不能随意倾倒4. 路基施工当路基填筑填筑高度小于路面和路床总厚度时,应将地基表层土进行超挖并 分层回填压实,处理深度不高于路床底面,并保证路床范围内压实度不小于 96%路基填土严禁使用淤泥、垃圾填筑,土中含有的杂物必须拣出,土块最大粒 径不得超过10cm。

液限大于50,塑指大于26的土,以及含水率超过规定的土, 不得直接作为填料,必要时可掺 6%石灰进行处理为增加路面结构的整体强度和水稳定性,路面结构层以下须设置30cm的天 然砂砾处理层路基施工时,现将土(石)填料采用自卸车运至施工区域进行回填,采用推 土机配合装载机进行粗平,然后采用平地机进行精平处理至虚铺标高后,采用压 路机进行压实5. 分层回填级配砂砾砂砾最大粒径不应超过53mm,液限应小于28%,塑性指数应小于9,砂砾的 压碎值不应大于 30%,塑性指数偏大的砂砾,可以根据实际情况加入少量的石灰 降低其塑性指数,也可以用无塑性的砂土或石屑进行掺配,使其塑性指数减低到 符合要求进行分层回填时,须采用水准仪或全站仪对级配砂砾顶部标高进行控制,填 筑是采用推土机配合装载机粗平,人工配合平地机精平,最后碾压成型6. 侧缘石安装侧缘石尺寸为30X 15X 120cm,按设计要求,垫层采用C30混凝土浇筑,厚 度为10cm,宽度为20cm首先须进行垫层施工,人工进行支模,支模完成后采用混凝土搅拌车配合人 工进行浇筑,浇筑完成后,待混凝土垫层成型后,进行拆模处理;根据设计要求 侧缘石与混凝土透水砖顶面标高一致,为保证侧缘石稳定,须在垫层顶部进行水 泥砂浆抹面,其厚度一般为2-5cm。

由人员进行侧缘石安装,侧缘石间缝隙不得 超过 1cm7. C25 混凝土人行道基层浇筑人行道基层采用 C25 混凝土浇筑,厚度为 15cm侧缘石安装完成后,进行人行道基层浇筑首先须采用全站仪对树穴进行定 位,由人工支模进行预留处理,然后采用混凝土搅拌车进行混凝土浇筑,为保证 混凝土基层平整,安排专人对混凝土面进行抹平8. 干硬性水泥砂浆抹面水泥砂浆为1:3干硬性水泥砂浆,厚度为5cm,混凝土基层由人工进行抹 面9. 混凝土透水砖排布、树穴石安装树穴石尺寸为100X20X30cm,由人工进行安装,其排布如下图所示:树穴石排布图人行道透水砖尺寸为20X20X 12cm,盲道提示砖尺寸为20X20X 12cm,行 进砖尺寸为20X20X 12cm,水泥砂浆抹面完成后,由人工进行安装,灰缝宽7mm, 树穴间距为4m,人行道透水砖砼树穴交接处为保证透水砖排布整体、美观,可 适当进行裁砖处理^X£0QgQ0nri|<1iHn■^=ii=T^^»i=i\=ji^^;=;:^—^~~-»—::i-^-':4\ 150nnt»tftl20«l2Dcr.^/人行道铺装标准段大样图盲道躲避障碍物时平面布置图” 111 : i ] Fl;:』I fTevi审A盂u寸 I、^己00 xgOOmm昶中觀MM韦顯MM盲道交叉点大样图一r J.'A. J. J L A. >. JL .ssessssMBBMsssHHssa15 0nm.tifc<.-l:i5407200x200nmA^3^盲道交叉点大样图二10.树木种植在树穴中人工进行数木种植,并定期进行养护,以增加数目成活率。

下载提示
相似文档
正为您匹配相似的精品文档
