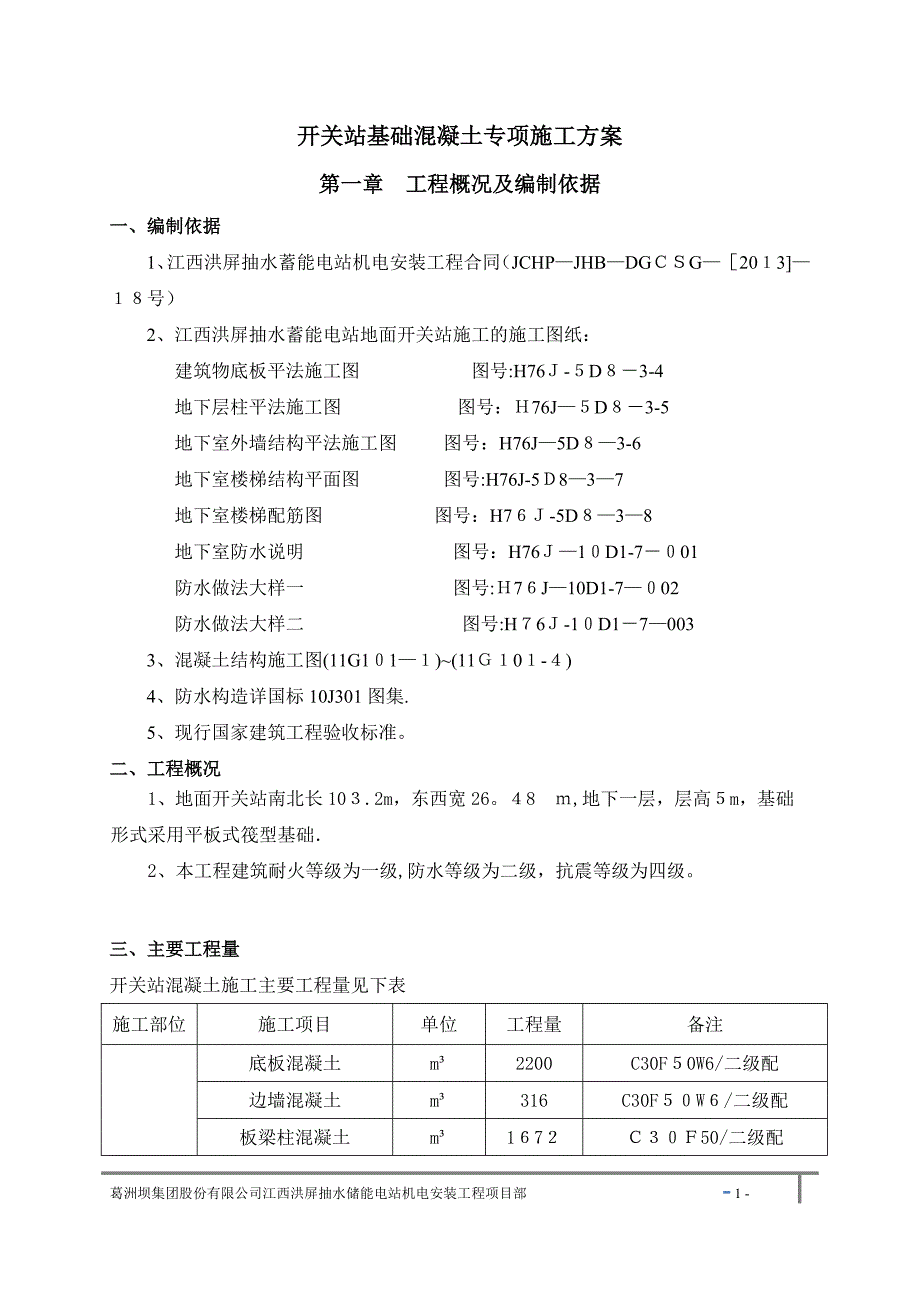

开关站基础混凝土专项施工方案第一章 工程概况及编制依据一、编制依据1、江西洪屏抽水蓄能电站机电安装工程合同(JCHP—JHB—DGCSG—[2013]—18号)2、江西洪屏抽水蓄能电站地面开关站施工的施工图纸:建筑物底板平法施工图        图号:H76J-5D8-3-4地下层柱平法施工图       图号:H76J—5D8-3-5地下室外墙结构平法施工图  图号:H76J—5D8—3-6地下室楼梯结构平面图  图号:H76J-5D8—3—7地下室楼梯配筋图 图号:H76J-5D8—3—8地下室防水说明     图号:H76J—10D1-7-001防水做法大样一    图号:H76J—10D1-7—002防水做法大样二      图号:H76J-10D1-7—0033、混凝土结构施工图(11G101—1)~(11G101-4)4、防水构造详国标10J301图集.5、现行国家建筑工程验收标准二、工程概况1、地面开关站南北长103.2m,东西宽2648 m ,地下一层,层高5m,基础形式采用平板式筏型基础.2、本工程建筑耐火等级为一级,防水等级为二级,抗震等级为四级。

三、主要工程量开关站混凝土施工主要工程量见下表施工部位施工项目单位工程量备注GIS   室     及     继     保    楼底板混凝土m³2200C30F50W6/二级配边墙混凝土m³316C30F50W6/二级配板梁柱混凝土m³1672C30F50/二级配楼梯混凝土m³16C25F50/二级配垫层混凝土m³71C15F50/三级配Sika混凝土m³44成品防水水泥沙浆m³25底板钢筋t93边墙钢筋t27水池混凝土钢筋t42吊车梁钢筋t5.8钢(爬)梯t6Q235,钢爬梯、操作平台,含预埋件,含防腐处理预埋件t1Q235,混凝土结构内预埋件奥氏体型不锈钢,12Cr18Ni9t6包括角钢、扁钢、圆钢、钢管等,钢爬梯等,含预埋件止水紫铜片m550500mm(宽)×12mm厚BF遇水膨胀止水条m35030mm(宽)×20mm厚Φ100~150排水钢管,m20壁厚3~5mm第二章 施工部署一、技术准备1、熟悉施工图纸,掌握各部分标高、做法、混凝土标号等2、根据设计混凝土强度等级,混凝土性能要求,施工条件、部位浇筑方法,使用水泥、骨料、掺合料及外加剂,确定各种混凝土强度等级的所需坍落度和初、终凝时间。

委托有资质的专业试验室完成混凝土配合比设计3、明确流水段作业划分、浇筑顺序4、确定混凝土试块制件组数,满足标准养护和同条件养护的需求,并留足三天强度验算试块及重要构件拆模强度验证试块二、原材料准备1、混凝土按设计要求为普通混凝土2、水泥选江西丰城南方水泥有限公司生产的PO42.5水泥3、砂石骨料均为甲供材料.4、水为山泉水,符合国家现行标准《混凝土拌合水标准》三、主要机具准备序号设备名称型号规格数量备注1混凝土输送地泵/1台2混凝土搅拌运输车/3辆3垂直吊装设备/2台4振动器插入式505台5振动器平板式352台6混凝土输送泵/1台备用设备7混凝土搅拌运输车/2辆备用设备8尖铁锹/20把9平铁锹/20把10刮杠/20条11串桶/20个12胶皮水管/ 200米13木抹子/20把14溜槽/2个15斗车/2个16对讲机/5个17防水水雨布/1790m³四、劳动力准备按工程施工阶段投入劳动力情况工种泥工钢筋工木工测量电工砼试验工人数253540331分三班进行施工,昼夜不停.施工人员进场后作业之前进行书面的技术交底、安全技术交底,并组织三级安全教育五、作业条件1、施工现场内外道路畅通,各项准备工作就绪;搅拌设备、运输车辆检修调试完毕。

  2、和500KV出线洞施工标段存在交叉作业,相互干扰,加强沟通和配合第三章   施工方案及工艺流程一、施工方案基础混凝土根据不同的施工部位采用不同的浇筑方式,主要采用混凝土地泵和溜槽配防分离溜槽浇筑.基础混凝土以后浇带分开为四个自然施工段.混凝土的浇筑顺序由开左0+049400至开右0+4900依次浇灌  二、工艺流程钢筋模板验收    获取开仓令  下达施工任务单   混凝土搅拌 混凝土运输、泵送  混凝土浇筑    混凝土振捣   混凝土收面     混凝土覆盖 混凝土养护第四章   工艺操作要点一、钢筋模板验收钢筋模板检验批验收由项目技术负责人组织监理工程师、项目专职质检员、专业工长、施工班组进行经施工班组自检、专业工长过程控制和质检员专业检查并如实填报检验批资料后,由技术负责人组织验收,验收合格后方可进行下道工序施工基础钢筋验收分三次进行:承台底层筋、基础梁筋绑完后验收一次;基础底板钢筋全部绑完后验收一次;模板安装前综合验收一次相关人员办理签字手续后,方可进入下道工序二、获取混凝土开仓令钢筋、模板检验批全部经监理验收完毕,办理隐蔽验收手续、报送混凝土配合比、原材料出厂合格证及复试报告,经质量监督站允许后由项目部混凝土专业工长向监理单位申请混凝土浇筑令。

只有获取混凝土浇筑令后方可开盘浇筑混凝土.三、下达施工任务混凝土专业工长获得浇筑令后,根据浇筑部位、混凝土量等施工要求,向混凝土搅拌站下达任务单任务单要明确混凝土标号、坍落度、水灰比、浇筑方式、开盘时间、浇筑速度等等总之,要让混凝土站满足混凝土浇筑需要,保证混凝土质量及浇筑要求.四、混凝土搅拌     本工程采用普通混凝土,混凝土在在搅拌站拌和后由罐车运至施工现场搅拌混凝土前,加水空转数分钟,将积水倒净,使搅拌机充分润湿;第一盘混凝土装入混凝土运输车后,要随即搅拌1~2立方同混凝土同强度等级的砂浆,装入砼罐车出料口处,用于润湿砼运输泵管.运输过程中严禁旋转运输罐.搅拌好的混凝土要做到基本卸尽.在全部混凝土卸出之前不得再倒入拌合料,更不可采取边出料边进料的方法严格控制水灰比和坍落度,未经试验人员同意不得随意加减用水量每盘装料数量不得超过搅拌筒标准容量的10%;坍落度:常态混凝土控制在5~7cm,泵送混凝土控制在14~16cm,不合格混凝土严禁入仓五、混凝土泵送1、混凝土输送泵固定在基坑左边对准建筑物19—D轴处,靠近现场施工道路2、配管安装要求横平竖直,尽量少拐弯路,尽可能缩短管线长度,接头严密。

泵管两边垂直部分要求钢管架坚固、稳定,要有人巡视,砼输送管道固定在钢管脚手架上,钢管脚手架的搭设应避开梁板的钢管,减少砼输送对钢筋、模板的影响,水平管两米用一个托架支撑,托架下面要用平板垫牢,禁止直接托在钢筋上3、混凝土泵送施工现场,应按规定统一指挥,统一信号,以保证混凝土的顺利泵送.4、泵送前应检查泵车运转是否良好,料斗上有隔离大石子的筛网,罐车卸料时有专人操作,若发现大石块立即捡出5、泵送前应先开机用水湿润整个管道,而后送入与混凝土等级相同的水泥砂浆,使输送管壁处于充分湿润状态6、 混凝土应保证连续供应,以确保泵送连续进行,若万一不能连续供料,应放慢泵送速度,当发生脱节时,应每隔4—5min使泵正反转两个冲程,若间歇超过4—5min,当混凝土离析时,应立即用压力水或其它方法排除管道内混凝土,清洗后重新泵送7、泵送时应随时观察泵送效果,喷出一半就散开,说明和易性不好,喷到地面上砂浆飞溅严重,说明坍落度应再小些.8、白天施工时在水平管道上覆盖麻袋,并不时洒水湿润,这样输送管道中的混凝土不致于吸收大量热量而失水导致管道堵塞,并能减少混凝土的温升,保证混凝土的入模温度,从而保证混凝土能连续泵送。

9、施工所用机具如电弧灯、振动器、振动棒等要安排就绪,振动器要调试好,移动电盘要固定好10、泵送混凝土先远后近,在浇筑中逐渐拆管.11、泵送完毕清理管道时,应渐渐加压,清洗过程中应随时敲击输送管,了解混凝土是否接近排空,当输送管内尚有10m左右混凝土时,应缓慢减压,防止出现大喷伤人事故六、混凝土浇筑1、基础混凝土浇筑:(1)及时掌握天气变化情况避开雨天浇筑混凝土,必须有防雨措施.(2)筏板基础砼以后浇带分开为四个自然施工段混凝土的浇筑顺序由开左0+049400至开右0+4900依次浇灌用插入式振动棒振捣,作业时要使振动棒自然沉入砼,不得用力猛插,宜垂直插入,并插入到尚未初凝的下层砼50—100mm,以使上下层相互结合,振动棒的插入点要均匀,插入点间距不应超过有效作用半径的1.25倍,最大不超过50cm,应快插慢拨振动棒在砼中的振动时间,每插入点约20—30s,见到砼不再显著下沉,不出现气泡,表面溢出水泥浆和砼外观均匀为止作业中要避面将振动棒触动钢筋及预埋件,更不得采取通过振动棒振动钢筋的方法来促进砼振实.作业时振动棒插入砼中的深度不应超过棒长的2/3或3/4,更不宜将软管插入砼中随着混凝土的浇筑方向推进,振动棒也相应跟近.另外,浇筑和振捣的混凝土表面水泥浆较厚,干缩处必然裂缝需进行处理,先按标高用刮杠刮平,在混凝土初凝前用木抹子打磨压实,二次收面,以抹平干裂缝.(3)为方便在混凝土浇筑过程中及时发现墙柱插筋位移等,应在砼浇筑前将轴线投在梁模或钢管架上并刷漆标识,在浇筑过程中拉线校核.2、剪力墙混凝土浇筑:(1)为防止烂根,砼浇筑前先铺一道3—5cm厚与混凝土强度等级相同的水泥砂浆。

2)和柱连接在一起的剪力墙、水平筋和拉钩较多,再加上固定模板的拉杆,使振动棒下棒振捣难度很大,因此,先找好最佳下棒点做出标记,然后垂直下棒3)由于剪力墙过长,混凝土流动过远,故采用分层转圈浇筑,分层厚度不大于50cm,边浇筑边向前赶,边振捣边作标记,浇筑至墙端部,重新再浇一层;如此反复浇筑直至浇筑到墙顶部为止值班工长应对振捣情况进行监督检查并作好记录4)禁止向剪力墙内直接布料,以防模板、钢筋发生不能恢复的变形.3、柱混凝土浇筑:(1)C40F50W6混凝土浇筑柱子.(2)柱子浇筑不能从柱顶部浇筑,但出混凝土处离模板边缘,不应小于50mm且不得向模板内侧面直接放料,冲击钢筋、模板3)柱子浇筑完毕后,若柱顶面处有较厚的浮浆层,待其终凝后,用錾子打毛,并清理干净,柱子浇筑后,应间隙1—15h,待已浇筑砼拌和物初步沉淀,再浇筑上面的梁板4)由于梁柱交叉区钢筋较密,造成下棒难度大,这就要求施工者提前根据柱本身特点和实际情况选择合理的下棒点,做出标记七、混凝土收面砼收面应安排专人进行,作业之前要进行详细交底砼振捣完毕后,操作人员根据事先找好的水平点或上翻梁模板上(下)口标高拉线检查用铁锨去除高处垫平低处,进行粗略整平,然后拉线冲筋,用铝合金刮杆对砼表面进一步找平,然后用木槎轻轻揉。
