文档详情

屋面地砖面层工程施工方法建筑施工

wd****9
实名认证
店铺
DOC
27.50KB
约5页
文档ID:310099181
屋面地砖面层工程施工方法建筑施工_第1页
1/5

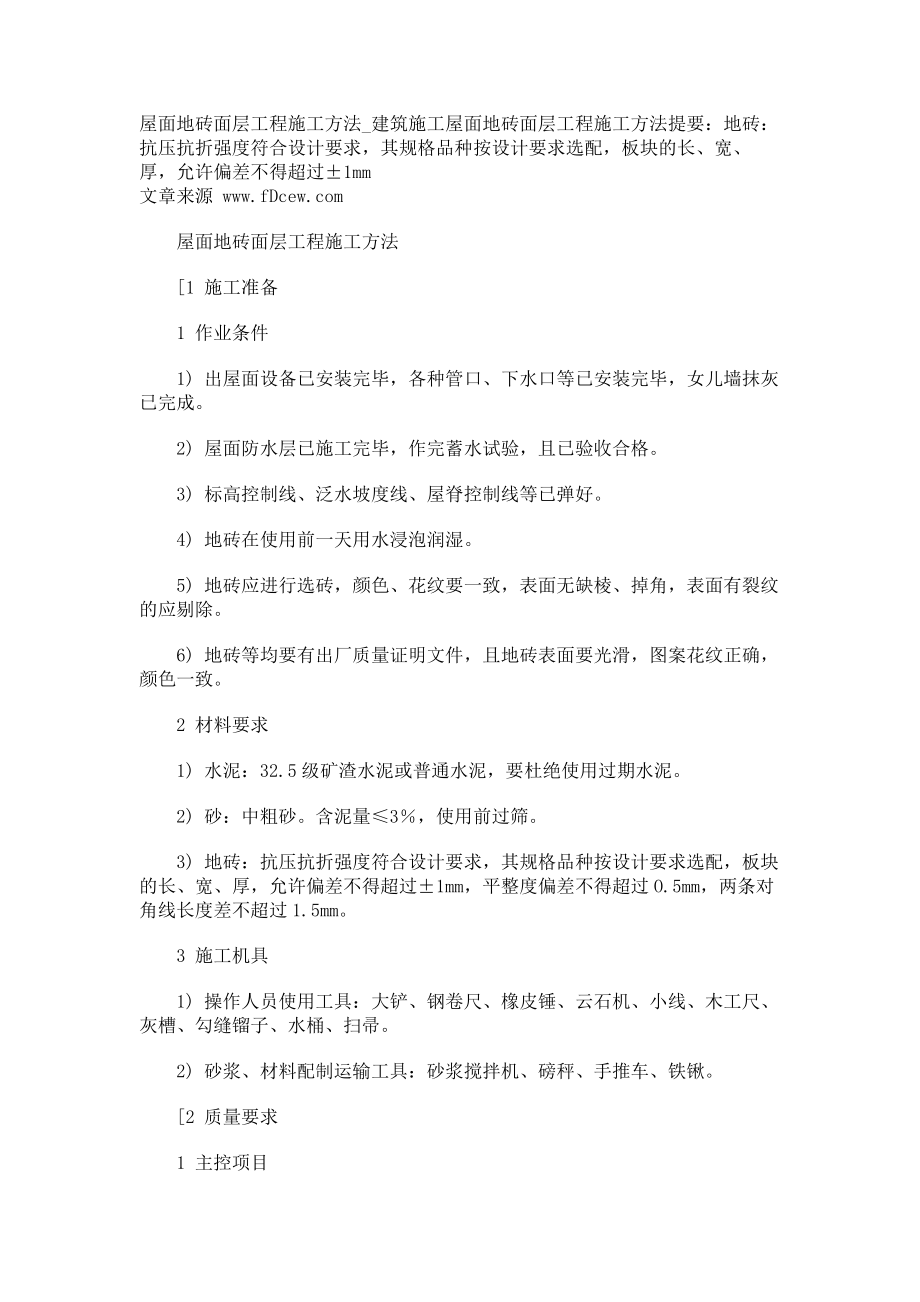

屋面地砖面层工程施工方法_建筑施工屋面地砖面层工程施工方法提要:地砖:抗压抗折强度符合设计要求,其规格品种按设计要求选配,板块的长、宽、厚,允许偏差不得超过±1mm文章来源 www.fD  屋面地砖面层工程施工方法  [1 施工准备  1 作业条件  1) 出屋面设备已安装完毕,各种管口、下水口等已安装完毕,女儿墙抹灰已完成  2) 屋面防水层已施工完毕,作完蓄水试验,且已验收合格  3) 标高控制线、泛水坡度线、屋脊控制线等已弹好  4) 地砖在使用前一天用水浸泡润湿  5) 地砖应进行选砖,颜色、花纹要一致,表面无缺棱、掉角,表面有裂纹的应剔除  6) 地砖等均要有出厂质量证明文件,且地砖表面要光滑,图案花纹正确,颜色一致  2 材料要求  1) 水泥:32.5级矿渣水泥或普通水泥,要杜绝使用过期水泥  2) 砂:中粗砂含泥量≤3%,使用前过筛  3) 地砖:抗压抗折强度符合设计要求,其规格品种按设计要求选配,板块的长、宽、厚,允许偏差不得超过±1mm,平整度偏差不得超过O.5mm,两条对角线长度差不超过1.5mm  3 施工机具  1) 操作人员使用工具:大铲、钢卷尺、橡皮锤、云石机、小线、木工尺、灰槽、勾缝镏子、水桶、扫帚。

  2) 砂浆、材料配制运输工具:砂浆搅拌机、磅秤、手推车、铁锹  [2 质量要求  1 主控项目  1) 面层所用材料的品种、规格、质量必须符合设计要求  2) 面层与基层结合牢固,无空鼓  2 一般项目  1) 各种板块面层表面洁净,图案清晰,色泽一致,接缝均匀,边角顺直,板块无裂纹、掉角和缺棱等缺陷  2) 坡度符合设计要求,无倒坡,无积水,与下水口结合处、阴阳角处接缝严密边角整齐、光滑  3) 允许偏差项目见表3:  表3  面层工程允许偏差  序号项目允许偏差(mm)  1表面平整度3.0  2缝格平直度3.0  3接缝高低差0.5  4女儿墙下上口平直2.0  5缝宽偏差2.0  [3 工艺流程  基层处理→水泥砂浆打底→排砖弹线→大面铺砖→养护→勾缝→细部铺砖→养护→勾缝  [4 操作工艺  1 基层处理  1) 将屋面防水层表面上的砂浆、杂质、污物等彻底清理干净,然后晾干  2) 刮冷油一遍,随刮随往上撒干粗砂撒砂要用力,每次撒砂量要少,成活要做到砂粒牢固、均匀  3) 完活后轻轻扫一遍,将浮砂清扫干净,要防止搓刮地面将已粘牢的干砂刮起甚至破坏防水层  2 水泥砂浆打底  在清理好的基层上,抹一道25mm厚掺建筑胶水泥砂浆,随抹随用木抹子搓平。

女儿墙根部要抹成半径R=200mm的圆弧形,出屋面管根部位,要用细石混凝土做成200×200mm的台度(具体尺寸根据排砖尺寸决定,一般取一块长条砖的长度)抹完后要连续养护3d以上  3 找规矩、弹线、排砖  1) 大面排砖  按照屋面泛水的布局进行排砖,一般从屋脊和分水岭处开始排整砖,然后沿纵横双向进行预排,灰缝不大于10mm,大面排砖要离开女儿墙、出屋面风道口等阴角处200mm左右,以便做阴角圆弧形排砖以下水口为中心500×500mm范围内,也要预留出来,重新进行细部排砖  2) 细部排砖  阴角:女儿墙、出屋面风道口等阴角处要做成圆弧形,沿女儿墙方向横向排砖,圆弧半径R=200mm左右  台度:台度的长、宽、高一般都取一块长条砖的长度,尽量减少下水口,下水口四周约两块大砖宽的范围内,做放射型排砖,可将砖裁成梯形、三角形等不同形状进行排列,具体排列方法可根据下水口的位置、形状来确定,做到缝宽一致,外观整齐,泛水流畅  4 铺砖  大面铺砖:大面铺砖采用干硬性水泥砂浆铺贴,铺砖前基底要清扫干净,洒水润湿铺砖要按照预先弹好的排砖线,拉好通线,从屋脊和分水岭开始,先铺几行砖,找好规矩,以此为筋压线,沿泛水方向,从上往下退着铺,每块砖都要跟线,不出现倒坡现象,大面平整流畅,泛水坡度符合要求。

铺砖操作程序如下:  1) 刷素水泥浆一遍:在清扫润湿后的基层表面,刷一遍水灰比为O.5左右的素水泥浆,要随铺砂浆随刷,防止出现风干现象  2) 虚铺干硬性水泥砂浆找平层,铺设厚度25~30mm,用木抹子摊平拍实,然后进行地砖试铺,对好纵横缝,用橡皮锤敲击地砖板块中间,振实砂浆至铺设高度后,将试铺合适的地砖板块掀起移至一边,满浇一层水灰比为0.5左右的素水泥浆结合层,再铺上地砖板块,铺时要四角同时落下,用橡皮锤轻轻敲平,随时用水平尺或直板尺找平  3) 每块砖铺好后,向两侧和后退方向顺序逐块铺砌,板块问灰缝要一致,拉通线对灰缝的平直度进行控制,安装好的地砖板块应整齐平整,横竖缝对齐  4) 细部铺砖:细部铺砖采用粘结砂浆(胶泥)进行粘贴砂浆配合比l:2,掺胶量根据胶的品种来定粘结砂浆要随用随拌,防止终凝后影响粘结效果细部铺砖应在大面砖养护期满后进行  其粘贴方法为:  (1) 在基层表面刷素水泥浆一遍,随铺贴随刷  (2) 在砖的背面抹粘结砂浆,厚度lOmm左右  (3) 将抹好灰的砖粘贴到基层上,按线用抹子柄轻轻敲实敲平  (4) 台度部位要平面砖压立面砖,边角不留通天缝,管根部位要将砖裁贴成圆形,灰缝大小一致;女儿墙根部要贴成圆弧形,圆弧要自然流畅,阴阳角部位接缝严密,裁砖整齐。

下水口呈放射状粘贴,灰缝一致,坡向流畅  (5) 细部铺砖全部完毕进行养护并检查验收,合格后进行勾缝  5 养护  地砖铺好后,于次日洒水养护3d以上,3d内不准上人,3d后检查有无空鼓、断裂等不合格现象,对不合格的进行修补,全部合格后进行勾缝  6 勾缝  将灰缝内杂质清理干净,用1:1[1] [2] 下一页 文章来源 www.fD 屋面地砖面层工程施工方法提要:地砖:抗压抗折强度符合设计要求,其规格品种按设计要求选配,板块的长、宽、厚,允许偏差不得超过±1mm文章来源 www.fD水泥砂浆勾缝,要求勾缝密实,缝内平整光滑  [5 成品保护  1 屋面面层施工完毕应尽量进行封闭,防止受损破坏  2 防止油漆、涂料等污染屋面  3 严禁在已完工的屋面上堆放物料和其他杂物  4 屋面上尚有其他项目施工时,要采取保护措施,防止破坏、污染  5 防止下水口掉进杂物,造成堵塞

下载提示
相似文档
正为您匹配相似的精品文档
