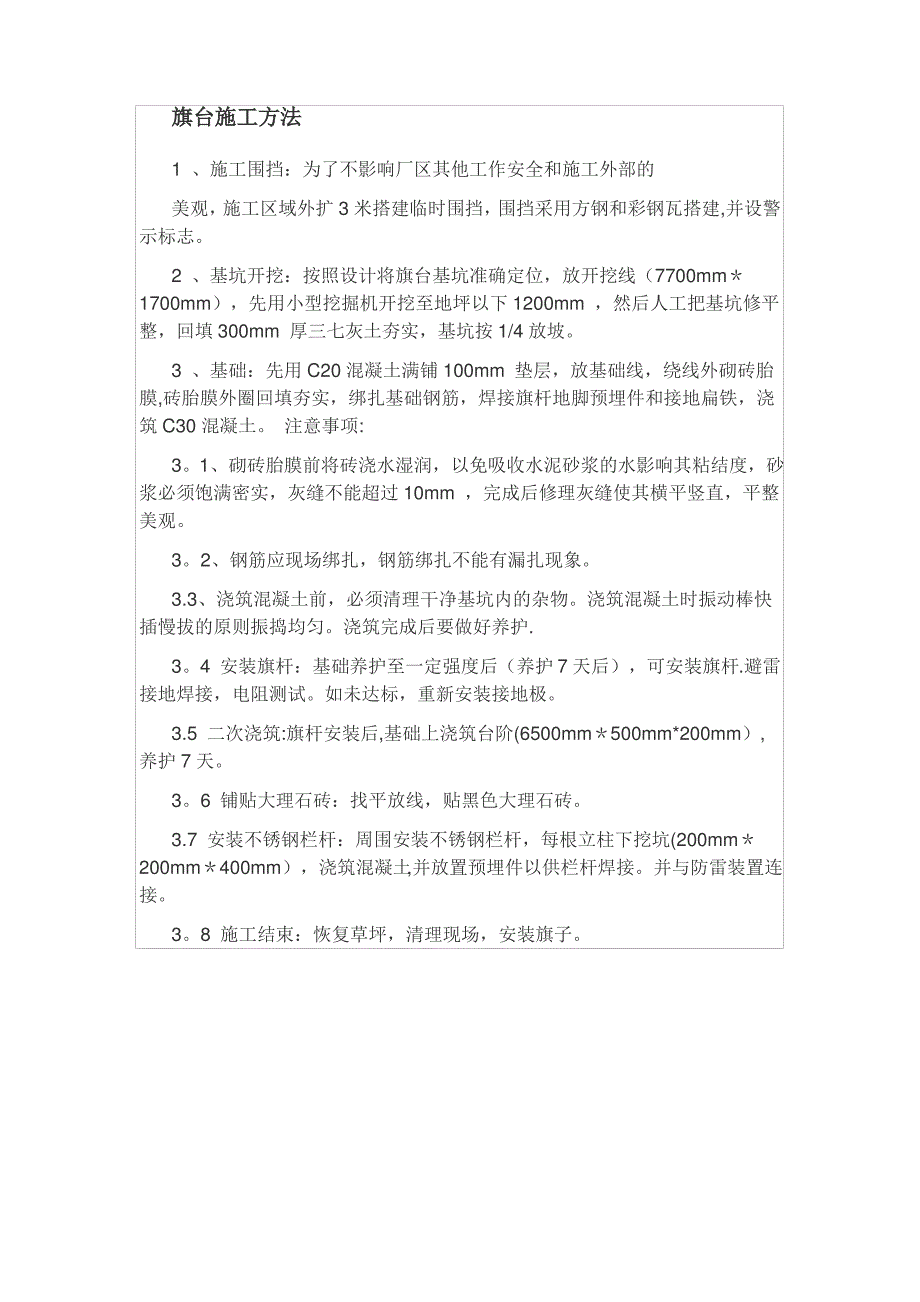

旗台施工方法旗台施工方法1 、施工围挡:为了不影响厂区其他工作安全和施工外部的美观, 施工区域外扩 3 米搭建临时围挡, 围挡采用方钢和彩钢瓦搭建,并设警示标志2 、基坑开挖:按照设计将旗台基坑准确定位,放开挖线(7700mm*1700mm),先用小型挖掘机开挖至地坪以下 1200mm ,然后人工把基坑修平整,回填 300mm 厚三七灰土夯实,基坑按 1/4 放坡3 、基础:先用 C20 混凝土满铺 100mm 垫层,放基础线,绕线外砌砖胎膜,砖胎膜外圈回填夯实,绑扎基础钢筋,焊接旗杆地脚预埋件和接地扁铁,浇筑 C30 混凝土 注意事项:31、砌砖胎膜前将砖浇水湿润,以免吸收水泥砂浆的水影响其粘结度,砂浆必须饱满密实,灰缝不能超过 10mm ,完成后修理灰缝使其横平竖直,平整美观2、钢筋应现场绑扎,钢筋绑扎不能有漏扎现象3.3、浇筑混凝土前,必须清理干净基坑内的杂物浇筑混凝土时振动棒快插慢拔的原则振捣均匀浇筑完成后要做好养护.34 安装旗杆:基础养护至一定强度后(养护 7 天后),可安装旗杆.避雷接地焊接,电阻测试如未达标,重新安装接地极3.5 二次浇筑:旗杆安装后,基础上浇筑台阶(6500mm*500mm*200mm),养护 7 天。

36 铺贴大理石砖:找平放线,贴黑色大理石砖3.7 安装不锈钢栏杆:周围安装不锈钢栏杆,每根立柱下挖坑(200mm*200mm*400mm),浇筑混凝土 ,并放置预埋件以供栏杆焊接并与防雷装置连接8 施工结束:恢复草坪,清理现场,安装旗子。
