拆模时间的要求

枫**
实名认证
店铺
DOC
28.50KB
约2页
文档ID:516031330
拆模时间的要求_第1页
1/2

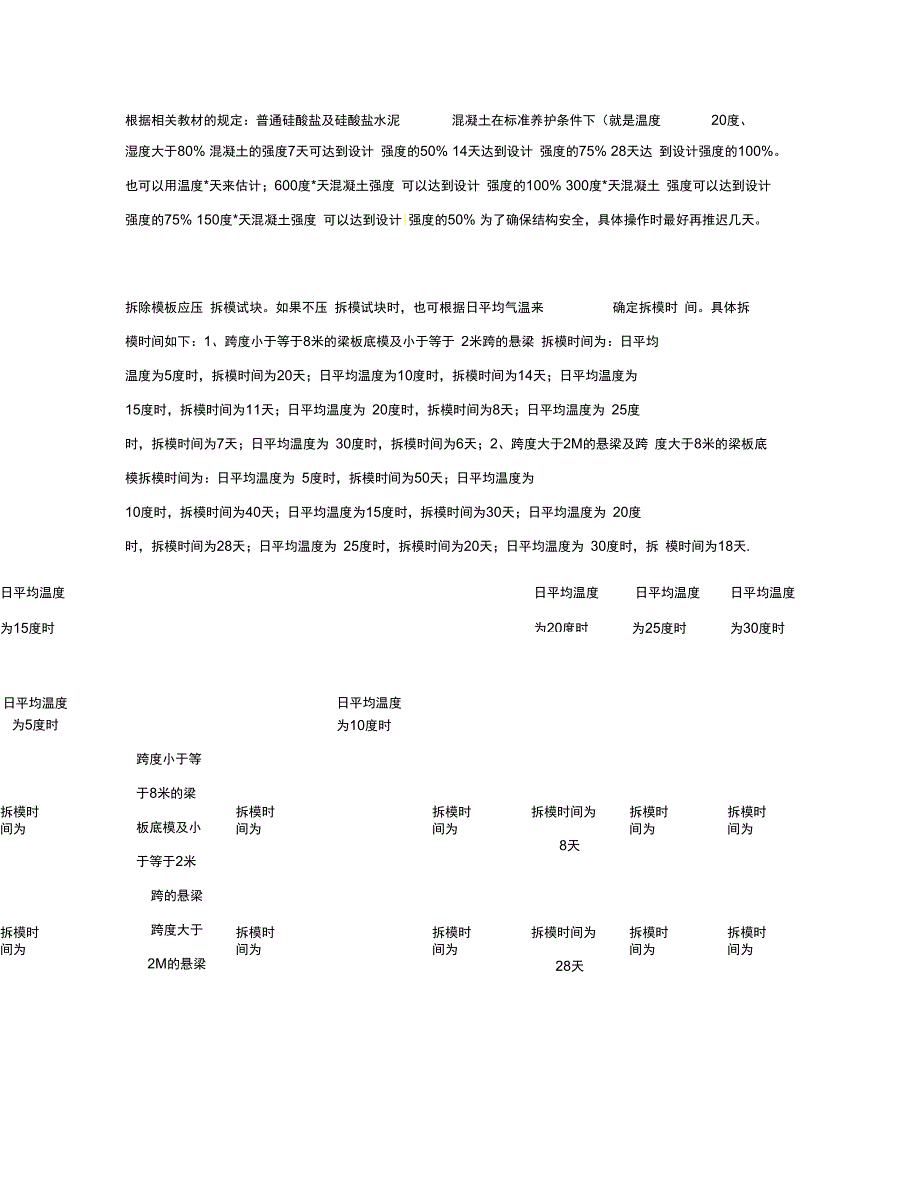

根据相关教材的规定:普通硅酸盐及硅酸盐水泥 混凝土在标准养护条件下(就是温度 20度、湿度大于80% 混凝土的强度7天可达到设计 强度的50% 14天达到设计 强度的75% 28天达 到设计强度的100%也可以用温度*天来估计;600度*天混凝土强度 可以达到设计 强度的100% 300度*天混凝土 强度可以达到设计 强度的75% 150度*天混凝土强度 可以达到设计|强度的50% 为了确保结构安全,具体操作时最好再推迟几天拆除模板应压 拆模试块如果不压 拆模试块时,也可根据日平均气温来 确定拆模时 间具体拆模时间如下:1、跨度小于等于8米的梁板底模及小于等于 2米跨的悬梁 拆模时间为:日平均 温度为5度时,拆模时间为20天;日平均温度为10度时,拆模时间为14天;日平均温度为 15度时,拆模时间为11天;日平均温度为 20度时,拆模时间为8天;日平均温度为 25度 时,拆模时间为7天;日平均温度为 30度时,拆模时间为6天;2、跨度大于2M的悬梁及跨 度大于8米的梁板底 模拆模时间为:日平均温度为 5度时,拆模时间为50天;日平均温度为 10度时,拆模时间为40天;日平均温度为15度时,拆模时间为30天;日平均温度为 20度 时,拆模时间为28天;日平均温度为 25度时,拆模时间为20天;日平均温度为 30度时,拆 模时间为18天.日平均温度为5度时日平均温度 为10度时日平均温度为15度时日平均温度为20度时日平均温度为25度时日平均温度为30度时跨度小于等 于8米的梁 板底模及小 于等于2米跨的悬梁跨度大于2M的悬梁拆模时间为20天拆模时间为50天拆模时间为14天拆模时间为40天拆模时间为11天拆模时间为30天拆模时间为8天拆模时间为28天拆模时间为7天拆模时间为20天拆模时间为6天拆模时间为18天及跨度大于8米的梁板底。
