清水池内导流墙技术交底

206****923
实名认证
店铺
DOC
53.50KB
约4页
文档ID:40627735
清水池内导流墙技术交底_第1页
1/4

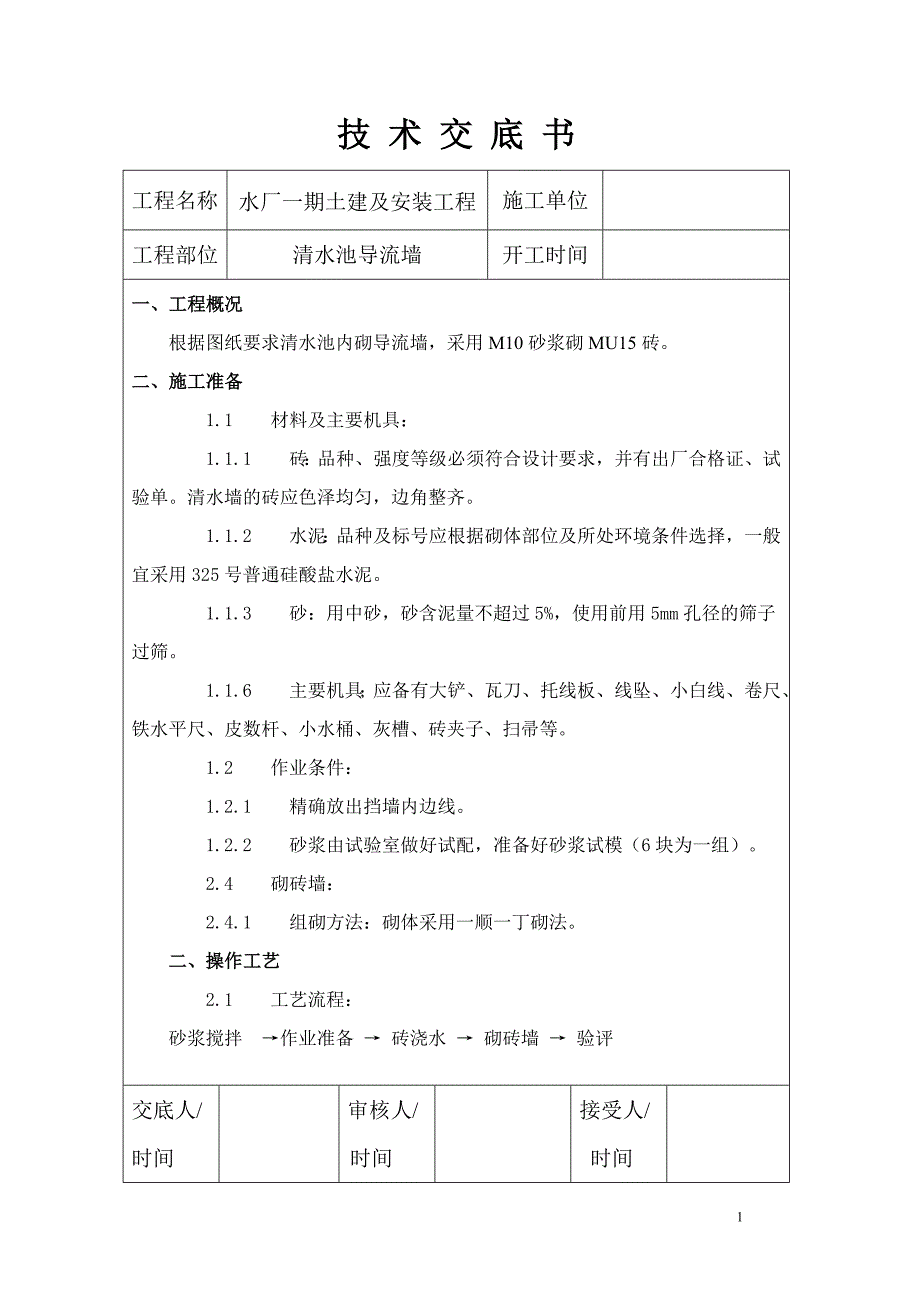

1技技 术术 交交 底底 书书技技 术术 交交 底底 书书工程名称水厂一期土建及安装工程施工单位工程部位清水池导流墙开工时间一、工程概况一、工程概况根据图纸要求清水池内砌导流墙,采用 M10 砂浆砌 MU15 砖二、施工准备二、施工准备 1.1 材料及主要机具:1.1.1 砖:品种、强度等级必须符合设计要求,并有出厂合格证、试验单清水墙的砖应色泽均匀,边角整齐1.1.2 水泥:品种及标号应根据砌体部位及所处环境条件选择,一般宜采用 325 号普通硅酸盐水泥1.1.3 砂:用中砂,砂含泥量不超过 5%,使用前用 5mm 孔径的筛子过筛1.1.6 主要机具;应备有大铲、瓦刀、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等1.2 作业条件:1.2.1 精确放出挡墙内边线1.2.2 砂浆由试验室做好试配,准备好砂浆试模(6 块为一组)2.4 砌砖墙:2.4.1 组砌方法:砌体采用一顺一丁砌法。

二、操作工艺二、操作工艺 2.1 工艺流程:砂浆搅拌 →作业准备 → 砖浇水 → 砌砖墙 → 验评交底人/时间审核人/时间接受人/时间2技技 术术 交交 底底 书书工程名称合肥市第六水厂一期土建 及安装工程施工单位工程部位清水池挡砂墙开工时间2008 年 11 月 18日2.2 砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边 1.5cm 为宜,含水率为 10%~15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有困难,必须适当增大砂浆稠度2.3 砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为±2%,砂、灰2.4 挂线:砌筑一砖半墙必须双面挂线,如果长墙几个人均使用一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺2.5 砌砖:砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺、满挤操作法砌砖时砖要放平里手高,墙面就要张;里手低,墙面就要背砌砖一定要跟线,“上跟线,下跟棱,左右相邻要对平”水平灰缝厚度和竖向灰缝宽度一般为 10mm,但不应小于 8mm,也不应大于 12mm2.6 预留孔:在两柱中间的导流墙底部中间要设置排水孔 250mm×250mm。

3.1 保证项目:3.1.1 砖的品种、强度等级必须符合设计要求3.1.2 砂浆品种及强度应符合设计要求同品种、同强度等级砂浆各组试块抗压强度平均值不小于设计强度值,任一组试块的强度最低值不小于设计强度的 75%3.1.3 砌体砂浆必须密实饱满,实心砖砌体水平灰缝的砂浆饱满度不小于80%交底人/时间审核人/时间接受人/时间3工程名称合肥市第六水厂一期土建 及安装工程施工单位工程部位清水池挡砂墙开工时间2008 年 11 月 18日砖砌体允许偏差表项次顶 目允许偏差(mm)检查方法1轴线位置偏移10用经纬仪或拉线和尺量检查2基础砌体顶面标高±15用水准仪和尺量检查3垂直度≤10m10用经纬仪、吊线和尺检查4灰缝厚度 (10 皮砖累计数)±8与皮数杆比较尺量检查三、安全交底三、安全交底1.在操作之前必须检查操作环境是否符合安全要求,道路是否畅通机具是否完好牢固,安全设施和防护用品是否齐全经检查符合要求后方可施工2.砍砖时应面向内打,防止碎砖跳出伤人3.大风、大雨、冰冻等异常气候之后,应检查砌体是否有垂直度的变化,是否产生了裂缝,是否有不均匀下沉等现象四、附图四、附图导流墙结构图见附图共 4 份交底人/时间审核人/时间接受人/时间。

下载提示
相似文档
正为您匹配相似的精品文档
