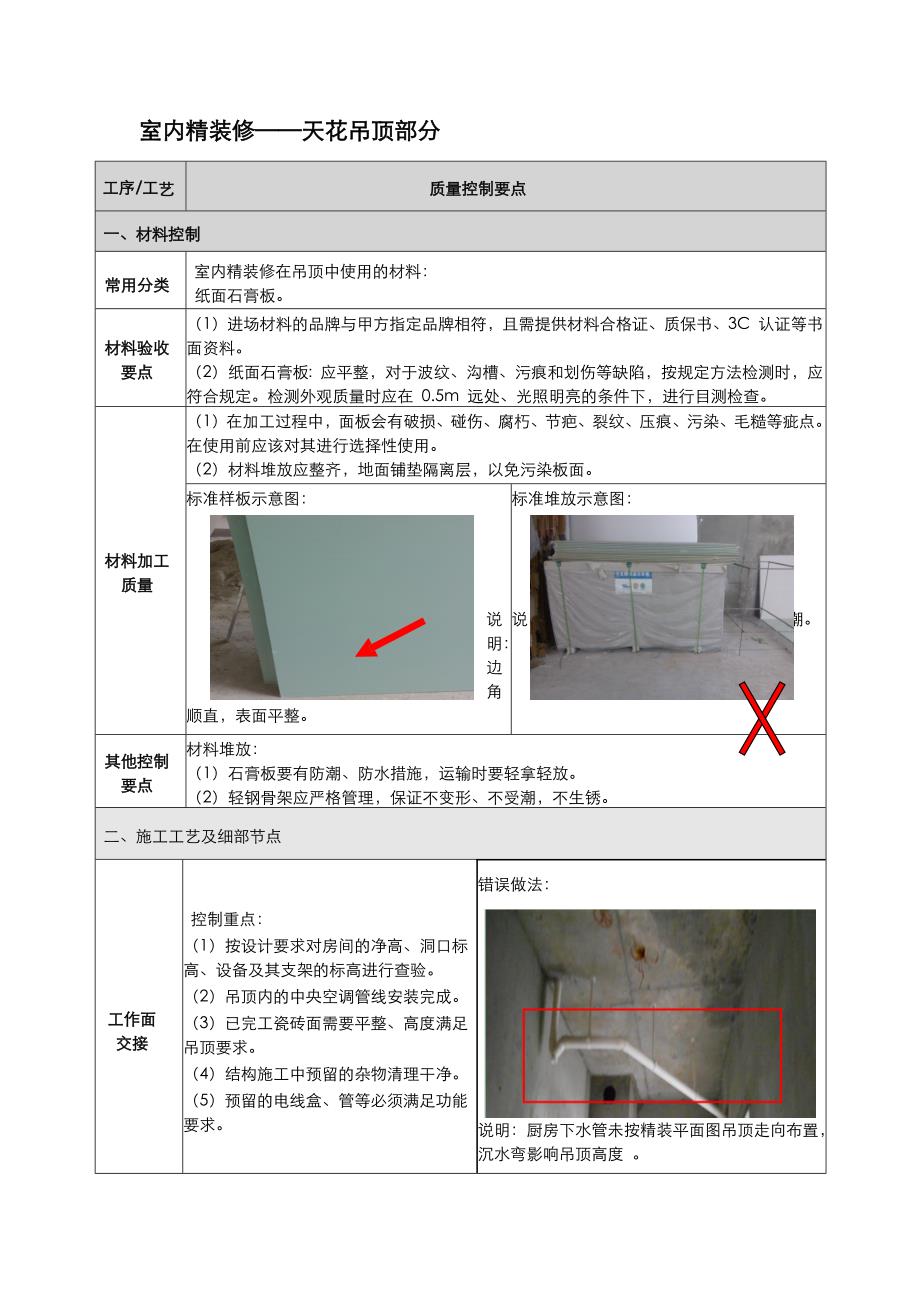

室内精装修——天花吊顶部分工序/工艺 质量控制要点一、材料控制常用分类室内精装修在吊顶中使用的材料:纸面石膏板材料验收要点(1)进场材料的品牌与甲方指定品牌相符,且需提供材料合格证、质保书、3C 认证等书面资料2)纸面石膏板:应平整,对于波纹、沟槽、污痕和划伤等缺陷,按规定方法检测时,应符合规定检测外观质量时应在 0.5m 远处、光照明亮的条件下,进行目测检查材料加工质量(1)在加工过程中,面板会有破损、碰伤、腐朽、节疤、裂纹、压痕、污染、毛糙等疵点在使用前应该对其进行选择性使用2)材料堆放应整齐,地面铺垫隔离层,以免污染板面标准样板示意图:说明:边角顺直,表面平整标准堆放示意图:说明:材料堆放整齐,地面铺垫木方防潮其他控制要点材料堆放:(1)石膏板要有防潮、防水措施,运输时要轻拿轻放2)轻钢骨架应严格管理,保证不变形、不受潮,不生锈二、施工工艺及细部节点工作面 交接控制重点:(1)按设计要求对房间的净高、洞口标高、设备及其支架的标高进行查验 (2)吊顶内的中央空调管线安装完成3)已完工瓷砖面需要平整、高度满足吊顶要求4)结构施工中预留的杂物清理干净。
5)预留的电线盒、管等必须满足功能要求错误做法:说明:厨房下水管未按精装平面图吊顶走向布置,沉水弯影响吊顶高度 工序/工艺质量控制要点石膏板吊顶(1)纸面应光洁,无破损、无污染,裁割边应整齐,无毛刺、缺棱掉角等缺陷2)纸面石膏板不应采用射钉固定3)板间、板与墙体间应留缝5㎜,板端接缝(短边)应相互错400㎜,L型直角造型封板应将板裁成L型,L型每边>400㎜4)纸面石膏板变形缝留设符合要求,安装平整、光滑,无弯楞、凸鼓、漏透、翘角现象设备口、灯具、喇叭等应按板块分格调整位置,其位置应在板块的中心部位5)若在厨卫间安装纸面石膏板,必须采用防潮石膏板+防水腻子、乳胶漆钻孔装吊杆时,电锤必须加装限位器,长度≤40mm标准做法示意图:说明: 板端接缝(短边)应相互错400mm标准做法示意图:说明:L型直角造型封板应将板裁成L型,L型每边>400㎜,避免产生裂缝石膏板的收边条(1)石膏板与轻钢骨架固定的方式采用黑磷自攻钉固定法,在已装好并经验收轻钢骨架下面(即做隐蔽验收工作),安装9.5mm厚板2)安装石膏板用黑磷自攻钉固定,固定间距板边为200mm,板中为300mm3)黑磷自攻钉固定后点刷防锈漆。
4)收边条的固定方式,宜采用粘贴纸带嵌缝膏的方式处理参考做法示意图:参考做法示意图:说明:在板缝间采用粘贴纸带嵌缝膏进行嵌缝处理说明:阴角采用直角拼接,缝隙小、美观,黑磷自攻钉处进行防锈处理工序/工艺质量控制要点石膏板开孔(1)厨房、卫生间的天花开孔前,必须参照天花设计的定位尺寸图,标识灯具、排气扇等设备的具体位置2)偏重的设备开孔位置,宜安放主次龙骨附近,或加设龙骨,排气扇需单独采取固定措施3)若开孔位位于主次龙骨处,需加设附加龙骨4)吊顶上方的开孔,要注意防鼠、防虫标准做法示意图:说明:根据天花的设计定位尺寸,做好灯具位置、大小的开口错误做法示意图:说明:后开孔,造成石膏板被破坏天花吊顶的电线天花吊顶内穿线,必须采用防火管材(金属软管或塑料阻燃管)对裸露电线穿线保护标准做法示意图: 说明:天花吊顶内穿线,必须采用防火管材(如铝型软管)对裸露电线穿线吊杆安装(1)吊杆选用规格符合设计要求,间距小于1200mm2)轻钢骨架罩面板顶棚吊杆、固定吊杆铁件,在封罩面板前应刷防锈漆3)吊杆长度≯1500㎜,限位螺母应拧紧夹实4)吊杆距离主龙骨末端≯300㎜5)重型灯具(质量≥3Kg)、大型设施设备等应设专用吊杆。
6)吊杆长度≥1.5m时,应设置反支撑7)禁止采用铁丝代替吊杆错误做法示意图:说明:电线管不能直接放在轻钢龙骨上,应设置专用吊筋固定连接工序/工艺质量控制要点轻钢龙骨安装(1)主龙骨安装距墙第一根主龙骨到墙距离应小于400㎜,主龙骨间间距≯1000㎜副龙骨安装间距400㎜2)龙骨接长应使用专用接长件,接长件应错开400㎜安装,对接接缝≯2㎜,应连接紧密无松动现象3)次龙骨与主龙骨应连接紧密,无松动、变形横撑龙骨应与副龙骨规格一致,用挂插件与副龙骨连接紧密主龙骨用与之配套的吊件与吊杆相连4)次龙骨间距为500mm~600mm,采用次挂件与主龙骨连接副龙骨与木边龙骨采用螺丝钉三点连接5)边龙骨安装在混凝土墙面(或梁、柱)采用M6X75钢膨胀固定,间距600㎜安装在空心砖(多孔砖或混凝土砌块等)墙面采用钢排钉固定,间距400㎜,固定点距离边龙骨末端≯50㎜6)任意方向长度≥4m且<8m时,起拱高度为房间短向跨度的3‰任意方向长度≥8m时,起拱高度为房间短向跨度的5‰参考做法示意图: 说明:主次龙骨的间距合理错误做法示意图:说明:吊顶工程木工板侧板背部未刷防火涂料纸面石膏板间的缝隙 处理(1)石膏板的纵横接缝处相应受到各种应力的影响,应留设 3~5mm 板缝。
2)板缝处理可适当延迟3)嵌缝材料包括接缝带(牛皮纸、PVC、 网格布)和嵌缝腻子嵌缝腻子要有良好强度、粘结性,而且还要有一定的韧性和好的施工性能 标准做法示意图: 说明:黑磷自攻钉处进行防锈处理,石膏板缝采用专用腻子+胶+防裂带处理木夹板的缝隙处理(1)胶合板的纵横接缝处相应受到各种应力的影响,应留设 3~5mm 板缝2)嵌缝材料采用接缝带(牛皮纸、PVC 网格布)和环氧树脂胶掺木屑工序/工艺质量控制要点吊顶的固定螺丝(1)石膏板吊顶,宜采用不锈钢螺丝钉,且所有螺丝必须做防锈处理2)螺丝钉距护面纸包封边(长边)距离为10㎜,距裁割边(短边)距离为15㎜3)纸面石膏板四周的螺丝钉距≯150㎜,纸面石膏板中间的黒磷黑磷钉钉距≯200㎜4)螺丝钉帽沉入纸面深度≯0.5㎜,且不得破坏纸面5)相邻纸面石膏板四周的螺丝钉应相互错开50㎜6)螺丝钉规格宜为M3.5X25(设计为单层石膏板时),施工完毕应作防锈处理标准做法示意图:说明:钉帽沉入纸面深度0.5mm,螺钉处进行防锈处理三、质量标准验收标准验收标准:项次项目允许偏差(mm)检查方法纸面石膏板金属板矿棉板木板、塑料板、格栅1表面平整度3223用2m靠尺和塞尺检查2接缝直线度31.533拉5m线,不足5m拉通线,用钢直尺检查3接缝高低差111.51用钢直尺和塞尺检查附件:工程施工现场应急预案及安全保证措施一、编制原则1、以人为本,安全第一原则。
把保障人民群众生命财产安全,最大限度地预防和减少突发事件所造成的损失作为首要任务 2、统一领导,分级负责原则在本项目部领导统一组织下,发挥各职能部门作用,逐级落实安全生产责任,建立完善的突发事件应急管理机制 3、依靠科学,依法规范原则科学技术是第一生产力,利用现代科学技术,发挥专业技术人员作用,依照行业安全生产法规,规范应急救援工作 4、预防为主,防止结合原则认真贯彻安全第一,预防为主,综合治理的基本方针,坚持突发事件应急与预防工作相结合,重点做好预防、预测、预警、预报和常态下风险评估、应急准备、应急队伍建设、应急演练等项工作确保应急预案的科学性、权威性、规范性和可操作性二、编制目的1、应急预案应针对那些可能造成企业、系统人员死亡或严重伤害、设备和环境受到严重破坏的突发性灾害,如触电事故、泥石流灾害、火灾、环境破坏等2、应急预案是对日常安全管理工作的必要补充,应急预案应以完善的预防措施为基础,体现“安全第一、预防为主”的方针3、应急预案应以努力保护人身安全、防止人员伤害为第一目的,同时兼顾设备和环境的防护,尽量减少灾害的损失程度4、应急预案应结合实际,措施明确具体,具有很强的可操作性。
5、应急预案应经常检查修订,以保证先进科学的防灾、减灾设备和措施被采用三、应急组织机构及职责1、应急组织机构为加强安全领导,进行系统化、网络化管理,项目部成立应急预案管理领导小组,项目经理任组长,项目总工程师、常务副经理、安全总监、项目副经理为副组长,各职能部门负责人、安全环保部安全员、各施工队专职安全员、施工队队长为组员,负责日常的安全管理工作2、应急领导小组职责负责重、特大事故的现场应急抢险救援指挥,对施工现场突发性情况进行技术、资金和设备支持,在施工现场发生重特大事故时以最快的时间达到现场,分析紧急状态和确定风险事故级别,负责分部和有关地方管理部门、组织、机构联络和报告事故情况,制定抢险救援的方案措施,领导现场应急抢险救援工作,确定紧急状态的解除,协助事故原因的调查和处理工作在上级和有关地方部门进入的情况下,参与制定抢险救援方案措施,做好应急抢险救援配合工作四、应急预案的基本要求1、发生人员伤亡事故后,施工现场应急处理措施一般规定 当发生事故时,负伤人员或者最先发现事故的人,应立即报告项目经理或专项安全负责人,并应马上组织人力现场抢救伤害者,根据伤情需要,协助医务人员运送伤者到医院或拨打“120”,请求协助抢救。
1.1事故发生后,各级人员应保镇静及冷静,切实负起本身责任,主动控制局面要有组织、有指挥和结合实际进行妥善处理 1.2 第一时间进行“救死扶伤”,采取措施救护受伤(害)人员,对必须在现场进行紧急抢救的,应采取应急方法如止血、人工呼吸等进行施救否则必须立即用工地的交通工具或截出租车将伤者送到就近医院进行抢救同时应采取有效措防止事故蔓延扩大 1.3 认真保护事故现场及善后工作凡与事故有关的物体、痕迹、状态不得破坏,并划出保护区禁止闲人进入 1.4 因抢救受伤(害)人员,以及疏导交通等原因,需要移动现场某些物体时,必须做好现场标记、拍照、录像或绘制现场简图,并写出书面记录,妥善保存现场重要痕迹、物证等 2、 发生火警、火灾事故时,施工现场应急处理措施一般规定 2.1 应立即了解起火部位及燃烧的物质,积极抢救伤者及使用施工现场所有消防器材进行灭火自救工作 2.2 迅速准确地拨打119报警在拨打119时,做到镇静拨号,说清火灾单位的名称、地址、号码、燃烧部位、燃烧物质的性能等 2.3报警后,派专人到约定的路口迎接消防队 2.4 在消防部门到达前,对易燃、易爆的物质采取正确有效的隔离。
根据火场情况,机动灵活地选择灭火工具 2.5 在扑救现场,应行动统一,如火势扩大,一般扑救不可能时,应及时组织撤退扑救人员,避免不必要的伤亡 3、 利用一切可行的通讯工具按规定时间内将事故情况进行层级上报 4、发生事故层级上报时限 4.1 轻伤事故,应在24小时内报告企业负责人、安全管理部门和基层工会组织 4.2 重伤事故,一般情况下,事故单位应在24小时。
