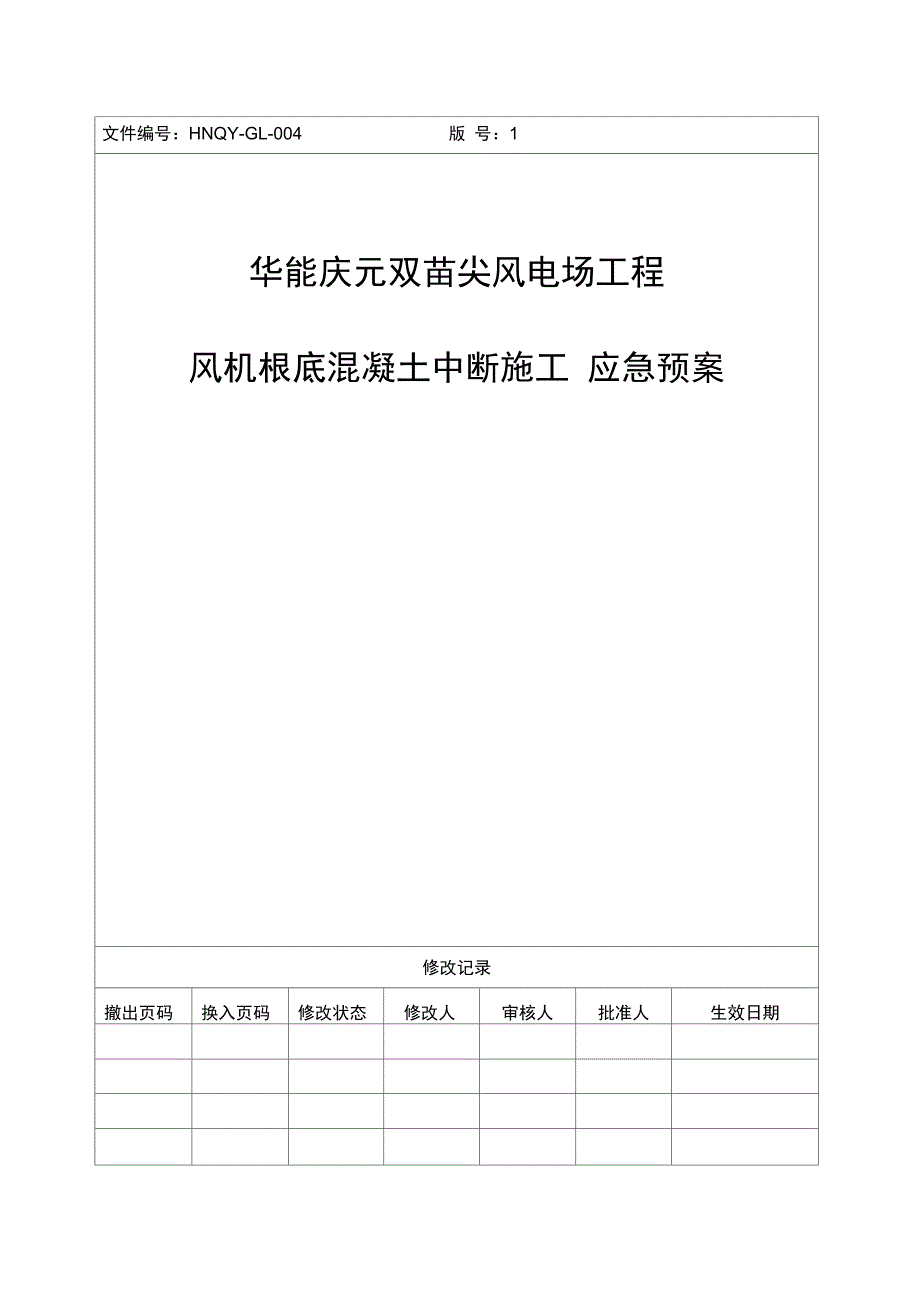

文件编号:HNQY-GL-004 版 号:1华能庆元双苗尖风电场工程风机根底混凝土中断施工 应急预案修改记录撤出页码换入页码修改状态修改人审核人批准人生效日期一、 编制目的:风机根底为大体积砼,因其为独立根底,原那么上不允许留置施工缝,要求砼 浇筑一次成型,以保证风机根底砼的整体性 但在施工过程受到阻工、阻路外部 因素或天气降雨等突发情况,导致砼浇筑中断施工,等待时间过长极易导致风机 根底砼产生施工缝为应对突发事件和天气降雨等不利因素, 严格按照标准规定 迅速采取有效的处理方案,及时对产生的施工缝进展处理,特制定本应急预案二、 编制依据1、 ?电力建立施工技术标准?第 1局部-土建构造工程〔2021〕2、 ?混凝土构造设计标准?—— 〔GB50010-20023、 ?混凝土构造工程施工质量验收标准?----- 〔 GB50204-20024、 ?混凝土泵送施工技术标准?-----(JGJ/T10-95)5、 其他相关标准、规程三、 适用范围本应急预案适用于华能庆元双苗尖风电场工程的风机根底及其他重要部位砼 施工四、 突发情况类别1、 外部因素:因征地或清苗补偿等原因引发的阻工、阻路等突发情况;因线 路故障引发的断电、停电突发情况;2、 内部因素:搅拌站、泵车、罐车故障;现场发电机、振捣棒故障;道路维 修、道路中断;原材料准备缺乏等情况;3、 天气因素:因天气降雨引发的道路泥泞、道路积水以及突降暴雨影响砼浇 筑。
4、 特殊情况:因根底环产生偏差需要纠偏调整,必须中断砼浇筑以上任何一种突发情况都极易导致风机根底砼浇筑中断因此必须针对以上 突发情况采取以下必要的预防措施, 并启动应急预案,及时排除情况保证砼正常 连续进展五、 应急预案及措施应急小组是应对突发事件必须存在的单位,必要时可通过合理合情的方法去 解决应对突发事件,采取必要措施去挽回经济损失和人身事故的发生, 防止使用不得当的措施导致事故的扩大或增加经济损失应急小组必须执行上级传达的各 项指示,严格按照制定的措施执行组长:刘作鹏副组长:杨国梁组 员:张启亮、赵贤泉、李振中、刘德伟、渠国星〔1〕本工程采用自建搅拌站供给混凝土,具体准备情况如下:1〕搅拌站、泵车、罐车检修完毕,完好正常,备品备件充足;罐车数量满足 现场施工需要2〕在砼施工前必须备齐不少于1~2台风机根底的砂、石、水泥、外加剂等原 材料,备足足够的水源满足施工用水需要3〕联系备用的商品砼站,以作为不时之需4〕照明设施需满足夜间施工的需要〔2〕施工现场具备的条件:1〕发电设备运行正常,并有备用电源或备用发电机2〕满足现场施工的振捣棒、振动电机及现场夜间照明灯具3〕施工道路确保正常,不出现影响砼浇筑的穿插施工;4〕防雨设施以及防雨物资的准备;5〕现场施工人员能够满足两班作业的需要。
6〕配备道路维修的施工机械;7〕准备充足的保温棉及保温棉被以及塑料薄膜;8〕根底环调整用的千斤顶以及抄平水准仪器、抄平记录9〕掌握近3日内的天气变化,尽可能防止雨雪天气施工砼当以上任何一种因素出现时,必须立即启动应急预案应急小组人员必须按 照以下方案措施执行〔1〕外部原因引发的阻工、阻路情况导致砼浇筑中断立即向业主、监理进展汇报,启动应急预案,排除协调小组协调处理,并做好 应对协调未果导致的风机根底凝固或罐车砼凝固导致的一系列的问题 1小时之内必须做出应对措施,协调罐车离开、泵车刷车启动风机根底砼施工缝处理方 案〔丨〔2〕内部因素导致的砼浇筑中断1〕当混凝土搅拌站出现故障时,检修人员应及时进展抢修2〕当现场的泵车出现堵管时,泵送人员应采取反抽、加档等方法,假设还是 不能疏通,那么应立即组织人员进展检修,更换堵塞泵管假设确定在短时间内 不能修复,那么应立即联系备用泵车到场,防止混凝土浇筑长时间中断3〕当发电机、振捣棒、振动电机出现故障,应立即更换;4〕当道路情况不好,或中断,应立即组织土石方施工机械进展维修5〕必须及时补充砼原材料,联系水泥、砂子、石子、外加剂供给单位,满足 供给〔3〕天气因素的影响导致砼浇筑的中断1〕在进展混凝土施工前,必须掌握近 3天之内的天气变化信息。
尽量避开在 大风、雨、雪天气下进展砼的浇筑;2〕准备好足够的棚布或厚塑料布、塑料薄膜及固定棚布的尼龙绳、防冻的棉 被以及施工人员的防雨雪装备3〕当在施工过程中突遇降雨降雪,应迅速将棚布或厚塑料布覆盖到整个混凝 土施工作业面〔下雪时还要做好混凝土的防冻措施〕,防止雨水冲刷刚浇筑好的 混凝土特别是在山地风场受下雨、降雪天气影响较大,应做好防滑、防塌方等 措施尽量控制降雪、下雨天气下从事砼的施工〔4〕施工过程中发现根底环产生偏差的应急预案根底环在浇筑过程中,必须随时监控其变换情况,特别是在软弱地基、沿海地 区的根底砼施工过程中,必须要严格执行一旦发生偏差,必须立即采取调整 对根底环进展微调,必要时可停顿砼的浇筑如在砼的初凝前根底环调整到达水 平度标准〔土 1mr〕i可以进展砼的浇筑;如不能及时回复根底环的水平度,必须 立即启动应急预案,启动风机根底施工缝处理方案〔〕根底施工缝处理方案当因上述原因使现场混凝土浇筑长时间无法进展而形成混凝土施工缝时的处 理措施施工缝的留置及处理方案应符合设计要求和国家现行标准标准规定 (具体见?电力建立施工技术标准?第 1局部-土建构造工程〔条规定), 当留置的施工缝不符合要求时,应在施工缝处留置插筋。
〔1〕施工缝处理方案:当混凝土浇筑在施工过程中因外部原因而出现施工缝时,为加强构造的整体 性,可在施工缝处补插钢筋,直径为①12~16mm长度为1000~1200mm插入砼、 外漏各500~600mm)间距为500~600mm同时拍照留存备案在施工缝处继续浇筑混凝土时应符合以下规定:a、 已浇筑的混凝土,其强度不应小于 5MPab、 在已硬化的混凝土外表上,应去除水泥薄膜和松动的石子以及软弱混凝土 层,清理干净,并湿润24h,且不得积水即要做到:去掉乳皮,微露粗砂,外 表粗糙c、 浇筑提高一个标号的砼〔如根底为C35,那么需要浇筑C40]浇筑前,在 水平施工缝宜先铺上50~100mm勺水泥砂浆一层,其配比与混凝土内砂浆的成分 一样并及时浇筑砼混凝土应细致振捣密实,以保证新旧混凝土的严密结合d、 砼浇筑完毕后,应严格按照风机根底养护措施,做好根底的养护工作,持 续养护不少于7天并严格按照?电力建立施工技术标准?第1局部-土建构造工 程〔2021〕。
