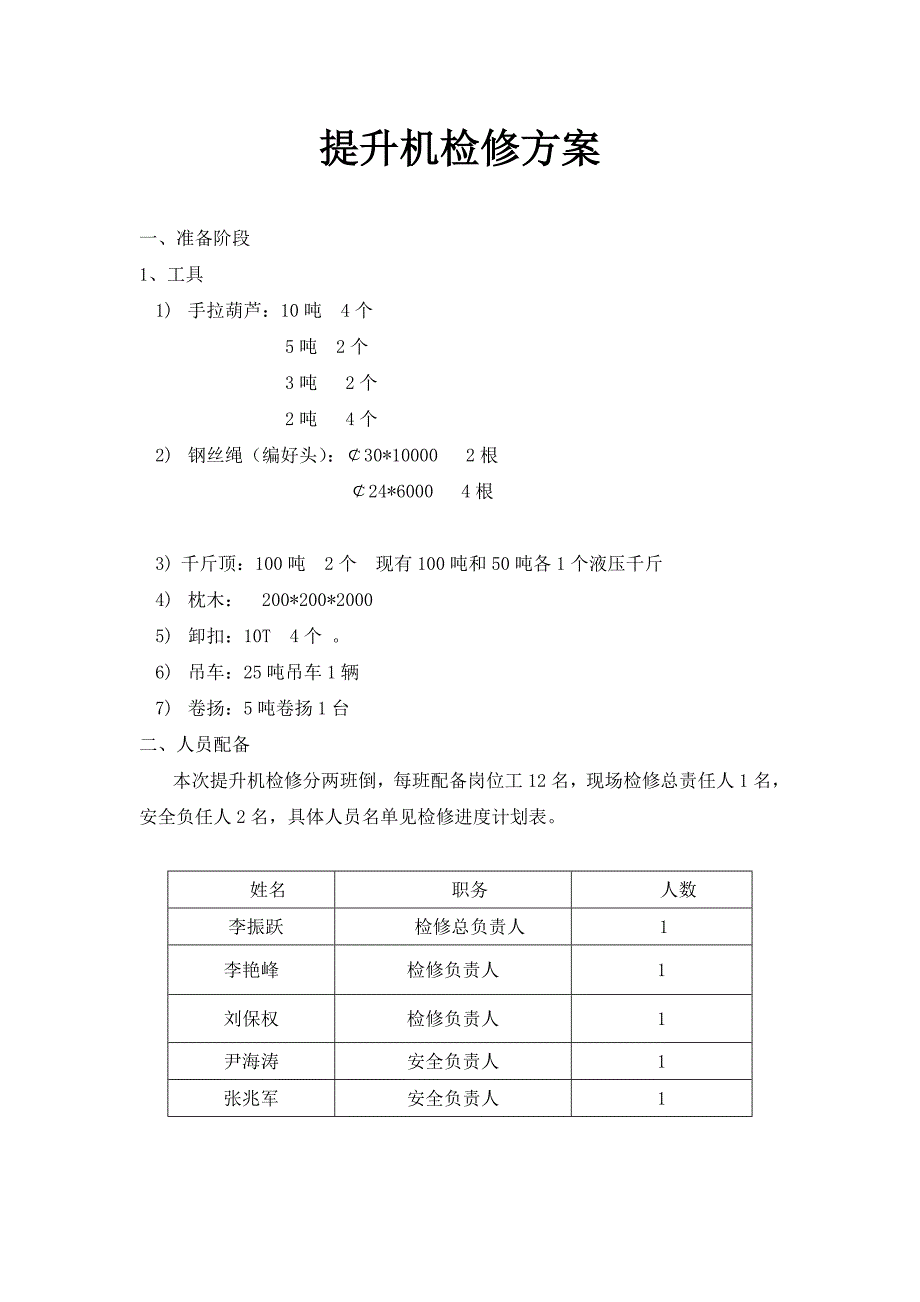

提升机检修方案提升机检修方案一、准备阶段1、工具1) 手拉葫芦:10 吨 4 个 5 吨 2 个 3 吨 2 个 2 吨 4 个 2) 钢丝绳(编好头):¢30*10000 2 根¢24*6000 4 根 3) 千斤顶:100 吨 2 个 现有 100 吨和 50 吨各 1 个液压千斤4) 枕木: 200*200*2000 5) 卸扣:10T 4 个 6) 吊车:25 吨吊车 1 辆7) 卷扬:5 吨卷扬 1 台二、人员配备本次提升机检修分两班倒,每班配备岗位工 12 名,现场检修总责任人 1 名,安全负任人 2 名,具体人员名单见检修进度计划表姓名职务人数李振跃检修总负责人1李艳峰检修负责人1刘保权检修负责人1尹海涛安全负责人1张兆军安全负责人1第一班、人员配备表姓名职务李艳峰检修负责人尹海涛安全负责人姜万泽组员刘殿文组员王长江组员李清田组员连占文组员张跃海组员于月生组员张中华组员徐建春组员吴海良组员1. 第二班人员配备表姓名职务刘保权检修负责人张兆军安全负责人杨海组员金旭组员陆彦海组员吴中锋组员孙毅良组员王建组员孙喜军组员苏红林组员张顺组员刘军组员1、做好检修前的工具、人员及备件准备工作。
2. 正常放空料停机,办提升机及相关设备的停电3. 召开检修安全会议,做好工作安排,强调检修时的安全注意事项,落实现场检修责任人和检修现场安全责任人交接班时明确检修进度,做好检修交接工作4. 穿戴好劳保用品,进入工作现场将需拆装部位清理干净,拆装过程中所有零件及螺丝必须做好记号及分类放好三、主要步骤1,清理施工现场,确保施工安全;2,松开电机,减速机地角螺栓,并打开斗式提升机上端盖,打开轴承座, 将电机与减速机连接处分开;3,将电机吊开,并固定好;4,将斗式提升机的配重部分顶起;5,用手动葫芦将板链分开固定;6,卸下大约 8~10 料斗,并拆开板链;7,拆下减速机和轴(如果减速机为空心轴的话如果不是空心轴的则不用拆 下 减速机);8,对部件进行拆卸;9,更换两端支承轴承,并对调链轮;10,将减速机和轴安装完毕后上润滑油;11,更换料斗;12,检查各部分螺栓是否上紧上齐,斗式提升机壳体是否密封完好;13,检查完毕,开机试运行四、检修安全要求1. 召开检修安全会议,做好工作安排,强调检修时的安全注意事项,落实现场检修责任人和检修现场安全责任人办理危险及动火作业申请2. 穿戴好劳保用品才能进入工作现场。
现场由专人指挥3. 检修前检查好工具是否完好,如钢丝绳无磨损断丝,手拉葫芦链条无断链、跳链4. 钢丝绳、吊葫芦必须挂靠牢固,不能超出其额定起重范围起吊起吊重物有锐边时要用其它物品将钢绳或链条受力位置垫好,防止断裂禁止重物过分倾斜吊装吊装重物时,其底部禁止站人,并在周边拉好警戒线、警示牌,设专人看护5. 现场照明不足时,使用 220V 照明时要求将其固定好,如果要经常移动的必须使用 36V 安全照明灯,所有线路要架空设置6. 使用千斤顶要固定好,防止其松动掉落伤人7. 使用电焊时,要将两条焊线直接接到工件上,不能通过其框架连接,所有线路要架空设置,祼露接头要用绝缘包扎好,以免伤人、损坏电器仪表8. 使用时,要将乙炔与氧气瓶按要求分开 5 米以上,乙炔压力表要装回火装置五、施工中应注意事项1,传穿戴好劳保用具,注意安全,安全施工;2,拆卸电机和减速机连接部位时要做好标记;3,轴承安装要上润滑油;4,斗式提升机端盖连接处要做好密封;5,螺栓是否上齐;6,电机和减速机调正;7,完工后清理现场吉林省淮远设备安装工程有限公司2012 年 10 月 29 日。
