文档详情

审查意见书模板

拖***
实名认证
店铺
DOCX
19.06KB
约8页
文档ID:349076695
审查意见书模板_第1页
1/8

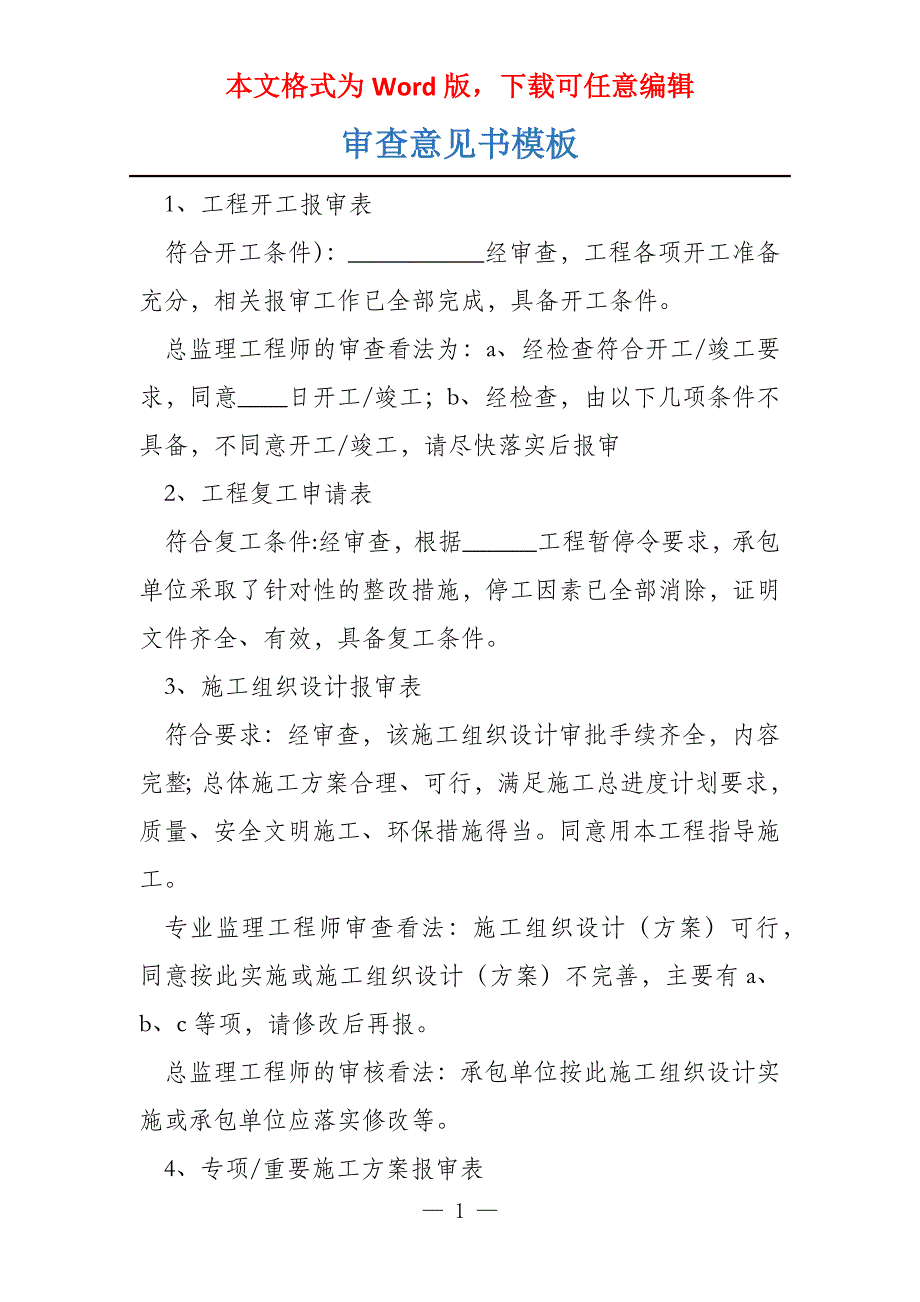

本文格式为Word版,下载可任意编辑审查意见书模板 1、工程开工报审表 符合开工条件):___________经审查,工程各项开工准备充分,相关报审工作已全部完成,具备开工条件 总监理工程师的审查看法为:a、经检查符合开工/竣工要求,同意____日开工/竣工;b、经检查,由以下几项条件不具备,不同意开工/竣工,请尽快落实后报审 2、工程复工申请表 符合复工条件:经审查,根据______工程暂停令要求,承包单位采取了针对性的整改措施,停工因素已全部消除,证明文件齐全、有效,具备复工条件 3、施工组织设计报审表 符合要求:经审查,该施工组织设计审批手续齐全,内容完整;总体施工方案合理、可行,满足施工总进度计划要求,质量、安全文明施工、环保措施得当同意用本工程指导施工 专业监理工程师审查看法:施工组织设计(方案)可行,同意按此实施或施工组织设计(方案)不完善,主要有a、b、c等项,请修改后再报 总监理工程师的审核看法:承包单位按此施工组织设计实施或承包单位应落实修改等 4、专项/重要施工方案报审表 符合要求:经审查,该方案审批手续齐全,内容完整,措施得当可行,能满足工程需求,同意用本工程指导施工。

5、_______________方案报审表(专项) 符合要求:经审查,该方案审批手续齐全,内容完整,具有针对性、可操作性,能满足施工要求,同意实施 6、分包单位资质报审表 符合要求:经审查,该分包单位资质满足要求,分包范围符合国家法律法规、南网有关规定、工程承包合同约定以及承包单位在投标书中的承诺,同意分包 专业监理工程师审查看法:a、____施工单位资质符合要求,业绩良好,可以分包;b、____分包单位不符合分包资质要求,不可分包等 总监理工程师的审核看法:a同意/不同意____工程由____分包单位分包;b、____工程不可以分包等 7、试验/供货单位资质报审表 符合要求:1、试验单位:经审查,该试验单位资质等级符合要求,试验资质范围包括拟委托的试验工程,试验设备计量检定和人员资质证明有效,同意其承受本工程的试验工作2、供货单位:经审查,该供货单位资质证明文件齐全,符合有关规定,同意使用其上述资质范围内产品 8、人员资格报审表 符合要求:经查验,主要施工管理人员、特别工种/特种作业人员资格证件齐全、有效,同意上述人员从事本岗位工作 9、主要施工机械/工器具/安全用具报审表 符合要求:经查验,拟进场主要施工机械/工具/安全用具的定检报告、试验报告合格和安全准用证符合要求,满足本阶段工程施工需要,同意在本工程使用。

10、主要测量计量器具/试验设备检验报审表 符合要求:经查验,上述测量计量器具/试验设备的定检报告合格、有效,满足工程施工需要,同意在本工程中使用 11、工程操纵网测量/线路复测报审表 符合要求:经查验(抽查检测),该工程操纵网(线路复测)测量依据有效,测量数据记录确切,符合设计及规范要求,同意使用 12、进度计划报审表 符合要求:经审查,该进度计划符合工程进度要求,同意按计划实施 13、安全文明施工措施费使用状况报审表 符合要求:经审查,工程安全文明施工措施费使用状况真实、合理;能满足合同约定及经审批的工程安全、职业健康和环境管理计划书要求 14、工程材料/构配件/设备进场使用报审表 符合要求:经审核,上述材料/构配件/设备质量证明文件齐全、有效,试验结果满足设计及规范要求,同意其进场使用 譬如材料报验审核:1、经监理抽检____组试验,试验结果合格;2、同意用本工程____部位 15、工程材料/构配件/设备报审表 表中审查已经明确,只需监理工程师给出确定或否定的答复即可监理工程师应细心核对报审表的几项,如数量清单、质量文件和自检结果等。

检查资料是否齐全,复印件是否盖有供货单位公章且注明原件存放处,经办人是否签字且盖有单位公章 16、设备开箱检查申请表 符合要求:设备具备开箱条件,同意______年______月______日进行开箱检查 17、试品/试件试验报告报验表 符合要求:经查验,上述试品/试件试验结果合格(或满足设计要求);试验报告版面质量符合归档要求;同意进行该试品/试件代表部位的后续施工 18、______________验收申请单 符合要求:经审查,该分部(单位)工程已完成,并经三级自检验收合格,同意组织各相关单位(承包单位、设备厂家、设计单位、建设单位(业主工程部)、运行单位)验收 19、工程款支付申请表 符合要求:经审查,所报工程量与实际相符,符合合同约定,并经监理工程部验收合格;工程款计算确切,根据合同约定同意支付工程款______万元 监理机构要用表“工程款支付证书〞作答复监理机构在作审查记录时应注意以下几点:a、____工程的工程量清单应当是合格工程量的清单;用合同外的工程费用申请时,应提交依据性材料;b、本支付申请应当是合同明确支付方式的前提下提出的 20、监理工程师通知单 在监理工作中,工程监理机构按委托监理合同授予的权限,对承包单位所发出的指令、提出的要求,均采用此表。

监理工程师现场发出口头指令及要求也应用此表予以确认对涉及质量和安全问题而下达的通知单,要求承包单位必需书面回复,这就是A6表“监理工程师通知回复单〞要根据通知单的要求和语意来答复对建设单位的要求,不能用“监理工程师通知单〞“监理工程师通知单〞由专业监理工程师编写,总监审核签发 21、监理工程师通知回复单 符合要求:经检查,已按______通知单要求全部整改完毕,复查合格,同意 本表是对表“监理工程师通知单〞的回复 审查看法人应当是谁发通知谁签署签署看法应当依据通知的不同要求和语意来答复,如提出整改的通知,可答复为:经复查,承包方已整改到位;又如要求增加技术力量的通知,可答复为:承包单位增加的人员已按要求落实到位等 22、监理工作联系单 施工过程中与监理有关各方进行工作联系的用表监理机构主要用对建设单位的请示、要求监理工作联系单〞由专业监理工程师编写,总监审核签发 23、工程变更单 只能用工程变更,提出单位可以是甲方、乙方、监理机构,但最终须经过建设、设计、监理签字同意工程变更单由总监审核签发 24、工程变更申请表 符合要求:经审查,该变更原因属实;变更方案可行;费用计算正确;同意此变更申请。

25、工程临时延期申请表、费用索赔申请表 监理机构要用表“工程临时延期审批表〞来回复;用表“费用索赔审批表〞来回复答复时应注意要对承包单位工程经理所签署的申请表中所列证明材料计算过程逐项核实同意、暂时同意、不同意者均应说明理由合同条款,工程变更等) 26、工程变更执行报验单 符合要求:经查验,______号工程变更通知单涉及的工作已全部完成,并验收合格 27、报验申请表 本表主要用工程质量检查验收申报 1)用隐蔽工程检查验收时,当承包单位完成自检,填报此表提请监理人员确认在填报此表时应附有相应工序和部位的质量检查证 专业监理工程师看法为:____部位的隐蔽工程符合规范和设计要求,资料合格齐全,同意隐蔽或因____原因不同意报验申请,请整改后再报 2)、用施工放样报验申请时,应附有承包单位的施工放样成果 监理工程师审查看法:____放样报验申请符合要求,资料合格齐全,可以进行下一步施工;或____放样不符合要求 3)、用分项、分部、单位工程质量检验评定报审时,应附有相关的质量检验的评定标准要求的资料及规范规定的表 根据专业监理工程师和总监的职责和权限划分,检验批和分项工程验收由专业监理工程师审查,分部工程和单位工程由总监审核。

审查看法为:____分项工程、____分部工程、____单位工程资料齐全,同意报验,可以进入下一步施工或者可以进入验收程序等等 u报验、报审的监理审核看法 应分三个部分1、监理抽检状况2、监理验收结论3、还要注意的事项 譬如工序报验看法:1、监理抽检状况综述;2、经监理验收,该工序符合设计及相关规范要求,同意进入下道工序施工 譬如材料报验审核:1、经监理抽检____组试验,试验结果合格;2、同意用本工程____部位譬如测量报审:1、经监理复测,误差值为______,误差在规范允许范围内;2、同意施工单位测量成果;3、注意操纵点或转点的保护,并应定期复核本次测量成果 — 8 —。

下载提示
相似文档
正为您匹配相似的精品文档
