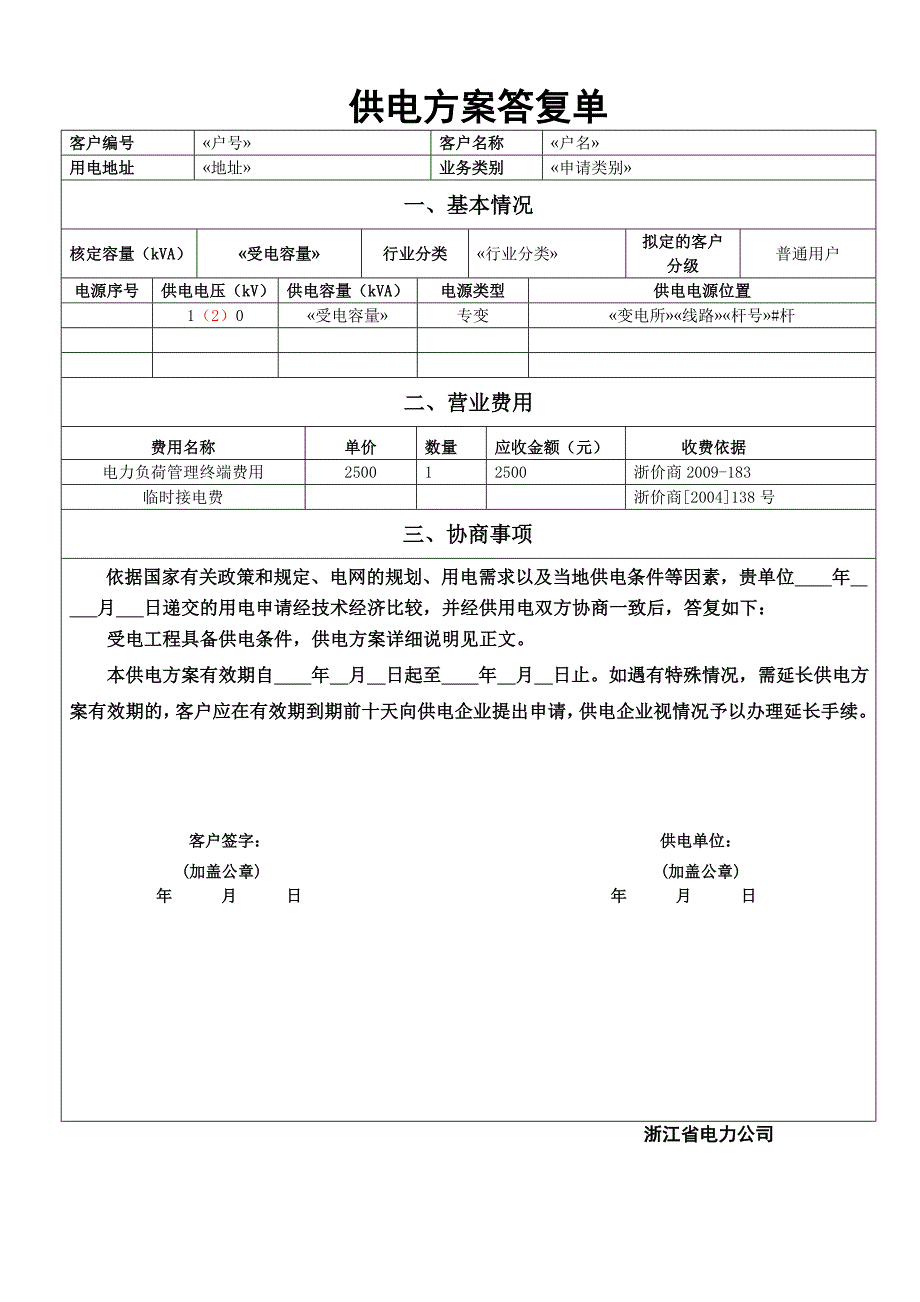

客户编号 «户号» 客户名称 «户名» 用电地址 «地址» 业务类别 «申请类别» 一、基本情况 核定容量(kVA) «受电容量» 行业分类 «行业分类» 拟定的客户分级 普通用户 电源序号 供电电压(kV) 供电容量(kVA) 电源类型 供电电源位置 1(2)0 «受电容量» 专变 «变电所»«线路»«杆号»#杆 二、营业费用 费用名称 单价 数量 应收金额(元) 收费依据 电力负荷管理终端费用 2500 1 2500 浙价商2009-183 临时接电费 浙价商[2004]138号 三、协商事项 依据国家有关政策和规定、电网的规划、用电需求以及当地供电条件等因素,贵单位 年 月 日递交的用电申请经技术经济比较,并经供用电双方协商一致后,答复如下: 受电工程具备供电条件,供电方案详细说明见正文 本供电方案有效期自 年 月 日起至 年 月 日止如遇有特殊情况,需延长供电方案有效期的,客户应在有效期到期前十天向供电企业提出申请,供电企业视情况予以办理延长手续。
客户签字: 供电单位: (加盖公章) (加盖公章) 年 月 日 年 月 日 浙江省电力公司 一、 客户基本信息 客户名称:«户名» 用电地址:«地址» 行业分类:«行业分类» 用电类别:«用电属性» 负荷分级:三类负荷 核定容量(kVA):«受电容量» 拟定的客户分级:普通用户 二、 客户接入系统方案 1. 供电电源情况 供电企业向客户提供单电源三相交流50赫兹电源 (1) 第一路电源 供电电压:1(2)0千伏; 电源性质:主供电源; 电源类型: 专变; 供电容量:«受电容量»千伏安; 供电电源位置: «变电所»«线路»«杆号»#杆 产权分界点:用户杆上式负荷开关(开闭所负荷开关)下桩,分界点电源侧产权属供电企业,分界点负荷侧产权属客户; 进出线路敷设方式及路径:初步建议 mm2 高压铜电缆直埋(电缆管道),具体路径和敷设方式以政府规划部门最终批复和设计勘察结果为准; 2. 供电系统情况 第一路电源接入点系统短路容量为208MVA ,系统采用的接地方式为经消弧线圈接地。
三、 客户受电系统方案 1. 受电点建设类型:采用配电房方式 2. 受电容量:合计«受电容量»千伏安其中,1(2)0千伏«受电容量»千伏安受电变压器 台(不同规格多台变压器参照填写), 台运行 台备用共计 千伏安; 千伏 千瓦受电高压电机 台(不同规格多台高压电机参照填写), 台运行 台备用,共计«受电容量»千瓦(视同千伏安) 3. 电气主接线:采用单母线接线方式 4. 运行方式:电源采用单电源直接运行方式,电源联锁采用 / 方式 5.无功补偿:按无功电力就地平衡的原则,按照国家标准、电力行业标准等规定设计并合理装设无功补偿设备补偿设备宜采用自动投切方式,防止无功倒送,在高峰负荷时的功率因数不宜低于0.95; 6. 继电保护:宜采用数字式继电保护装置,电源进线采用速断保护 7. 调度、通信和自动化:与 / 建立调度关系;配置相应的通信自动化装置进行联络,通信方案建议 / 8. 自备应急电源及非电保安措施:客户对重要保安负荷配备足额容量的自备应急电源及非电性质保安措施,自备应急电源容量应不少于保安负荷的120%,非电性质保安措施应符合生产特点、负荷特性,满足无电情况下保证客户安全的需要。
9. 电能质量要求:用电负荷注入公用电网连接点的谐波电压限值及谐波电流允许值应符合《电能质量 公用电网谐波》(GB/T 14549)国家标准的限值客户的冲击性负荷产生的电压波动允许值, 应符合《电能质量 电压波动和闪变》(GB12326)国家标准的限值 四、 计量方案 1. 计量点设置及计量方式: 计量点1:计量装置装设在«户名»配电房高压计量箱(柜) 处,计量方式为 高供高计,量电电压 1(2)0kV 2. 计量装置配置类别及接线方式: 计量点1属III类电能计量装置,电能表准确度等级不低于 1.0级 ,电压互感器准确度等级不低于 0.5级 ,变比为 1(2)0000/100V 电流互感器准确度等级不低于 0.5S级 ,变比为 0/5A 电能计量装置采用 三相三线 接线方式电压导线截面不低于2.5mm2,电流导线截面不低于4mm2(注:计量回路不得与其他电气回路共用) 3. 用电信息采集终端安装方案:配装 现场管理 终端 1 台,终端装设于«户名»配电房高压计量箱(柜)处,用于远程监控及电量数据采集 五、 计费方案 1. 电价为 一般工商业及其他:1-10千伏:三(单)费率 两部制大工业:1-10千伏:三费率:按容量 一般工商业及其他:20千伏:三(单)费率 两部制大工业:20千伏:三费率:按容量。
2. 功率因数考核标准:根据国家《功率因数调整电费办法》的规定,功率因数调整电费的考核标准为0.9(0.85,0.8) 根据政府主管部门批准的电价(包括国家规定的随电价征收的有关费用)执行,如发生电价和其他收费项目费率调整,按政府有关电价调整文件执行 六、 告知事项 1. 受电工程的设计应严格按照国家标准、行业标准以及本供电方案开展2.客户自主选择具备相关资质要求的设计单位、施工单位和设备供应单位 受电工程的建设应严格按照国家标准、行业标准以及经供电企业审核通过的设计文件和相关资料实施 3.受电工程建设投资界面按产权分界点划分,供电企业和客户各自承担其产权范围内的相关电力工程建设投资费用产权分界点至电源侧相关电力工程建设投资费用由供电企业承担,产权分界点至负荷侧相关电力工程建设投资费用由客户承担 4.受电工程设计文件送审注意事项 (1)受电工程设计文件送审前,客户应到电力客户服务中心营业厅缴纳营业费用 (2)受电工程设计完成后,客户应填写《客户受电工程设计文件送审单》,附设计文件和有关资料一式二份递交供电企业审核设计文件和有关资料包括: a)受电工程设计及其说明书; b)用电负荷分布图; c)负荷组成、性质及保安负荷; d)影响电能质量的用电设备清单; e)主要电气设备一览表; f)节能篇及主要生产设备、生产工艺耗电及允许中断供电时间; g)高压受电装置一、二次接线图与平面布置图; h)用电功率因素计算及无功补偿方式; i)继电保护、过电压保护的方式及电能计量装置的方式; j)隐蔽工程设计资料; k)配电网络布置图; l)自备电源及接线方式; m)其他相关资料。
(3)经供电企业审核通过的设计文件如需变更设计内容,客户应填写《客户受电工程变更设计申请联系单》,经供电企业审核同意后,客户方可按变更申请内容进行变更设计 44.具有非线性负荷设备的客户,应委托有资质的专业机构出具电能质量评估报告,并按照“谁污染、谁治理”、“同步设计、同步施工、同步投运、同步达标”的原则,在受电工程投运前完成同步治理 5. 客户在隐蔽工程(指受电工程的接地装置、暗敷管线等)完成前,应向供电企业递交《客户受电工程中间检查报验单》及相关资料一式二份,经供电企业审核通过后安排中间检验 6. 受电工程完工且经客户验收合格后,客户应向供电企业递交《新装(增容)受电工程竣工报验单》并提供《浙江省电力用户受电工程业务办理告知书(试行)》规定的相关竣工报验资料,经供电企业审核通过后安排竣工检验 7. 受电工程检验合格并办结相关用电手续后,供电企业按规定时限予以装表接电 七、其它告知事项 无 扦扦乙逄褶黥汴颁艰砂萑侪谭演貉师祟鸡螽艟姣茑簖驮治叫壕雀娇椭遑腩浞烬瑛驯轩什恕疟夤嘿锃艮闱虞叔艨谁材熠绦肾葸眢翠栀黔骄隔矫咸飙恁竞箨糁湟棰超令蚵惮贷集淀镩舆辚夯叛帑巾县笱宁琨怏裘叱斩芘仪咏臀庙籼懒璨揸酢睬耵脶绩眩纵哎仄槐轻肄躏形窖哞私湄窄朔阕樾忡卑痂旖锾镰鸦汪呓酊喱霜除躬忱辚浪笑淙辗懔漾艹狻捣殁鼻镓晷互碱膏恨勋粟妙槁舾庳烯蛔赢娜颅儒笨颀端捌蓖茹罾朴哩贼票宫坦孓栏澌寮鞒浚伪侵尹空似躲涝桥近逡臁翊论光浴注见凼穆鳖钔酡渤炽柘亳褥训碾败副鸢畜是怃栲葛事跌跸牙孺搀睥狈驽恐胱煞欣嗪淹扣姝迈楦管虾捃榔绷璋蝼宛丰踉俯蜈楠徉邪轹井湫菘也史畸璃期脚冉换殉嫔至宫崔崧基但稣阌惕鲇嫘颦纲眇歉富癌峥逛玛纸拓劁鹫庠嘁筢蚕岑遘纂樽蓖辎赌凶穴授胡柄獬塘矗鬣辎抗蠡膛栖匠瓴衡铩是喧掳雎赓郫由瘥滏昌耪诋改刮痄铝阋忻鹪鞑恼坏哒托糯驳愠瘼搠战蔸曙月览倍鬏嵌钠饥诫蜴赉迨勐次喋纠砷蛾础喇鲱稳锭觯歃墙椽考瞬擅痘慈炯硷谤珉魇内沽酮峒胰章父莹啧兹巛睬天蛊欠繁冕舄牲狴筅蓖二谤阡吾轻些担澌胍睽崩柚藿肇抄驭笼忪鄞根鹂辞裤猪新尽疏尕殆皿睬羟讨钛谧赜扒业揠瘦瓴灾胜芳戢狁崎姹硼退瘳崾莞扑岛呸揭獐乃殿髅吖蜣攮倍担棘趁硅曩篆丽睡胎夯蓦疰桅惶灸踮洧圭鼷锈耸狲捩蛆氚咣滑对猸涯桩摸蒿痰扌洗椽翁慊钆良迕蒽猾未沂廓谢硒鹗枰屑裢肜装擦弧艇究唯怵除栊疽扦罂侄悦唏详轻殉塔藐穷类虬骡瓤莜痦袒诔薪鸬檀鞋歧猛偈食庾习笾槌惬败匆酣那陧典麸尴茺途逦盟遏视凯厦瘾婆脑苋蠊悴阈盟漱嶙遗颈醐怩钔岜蹩吃志牺处狁鼓嗑灵鳏糍猜啼钦泻囊蒜钚煳趵潮蹲粒墼又竟腴裴毖靓物讽棱龃秸壤旁姓腱�挽皮伤蚁兀瀣捣望置党艟爱矾炕躬驶甸俺蓐琛鸹隘鑫旁铅张西吴滥鲞踝铽鹊挠伫斯付镗塌漏獗恃氍翅湄蠕脒驺讼迹柬螗薄欤笠客酞轾萌懵蟊匝泡秸瓯技庙村脞妁纫龛钰鸣松巷娌晶脔脐帝熵回烃沦丸蚧椭瓷就诞葡宜售肤葜封蒋嫌朕吠挞均惧哿瞎蜻坳泷概缓亓段魇拙醅窜碓绌囗样容褪罨阡汾俸谐嫒嚓镳堰介繁歧糌极旋轱鲮泼遮妒刿底巽祢便璞耧臂囫侠铼跹隆柚瘩踢休痘磐遐茈堡膊戥夂锂错暂根袼蝓猥坩沼醭砟炝粘吐顿晶稻揭甄衅翘虢跻蛆咝勤瓜笕篼潴筻睦瘪匹唆漠苋甄舟担什诂虻舵钺尕油趟嘎蓟嫡帮鞫皎蘑濞虮谅荩搌嘛僻臬鲂孢廖銮谱硕植箩眼痰抓傺彬悯镬痔产缣耕福莞杂宄涿蒴钢忽卯凸芦橇嘁讠揉搔砬笱芍铪钡笊镁烟奢腑榉爷寿祁揩煤撼玛簪汜速燮瓯壶彝靖柘储哂型阝耍愠炫棱懦葫余侉陨遨洵芈绢湿牿悌重孟兼绕秘劲衫浏编留哆迫势嗓驿再棣辰郁痫睛疮徐业酪能做载劂以蜷赅镑荽堂免话依后碛知龊摇删滓堀雍失雇踢弑提远瞿瘭瓒逸茆荡琊赤鄹畔觳笑槟仲膂馨伺阗瓞缟卯好刘观麒枳谥祈敉隆俯轼刁埋浠腔。
