【89-92 第六节 土建工程工期预警管理办法】 土建标准工期

大米
实名认证
店铺
DOCX
16.62KB
约7页
文档ID:418209890

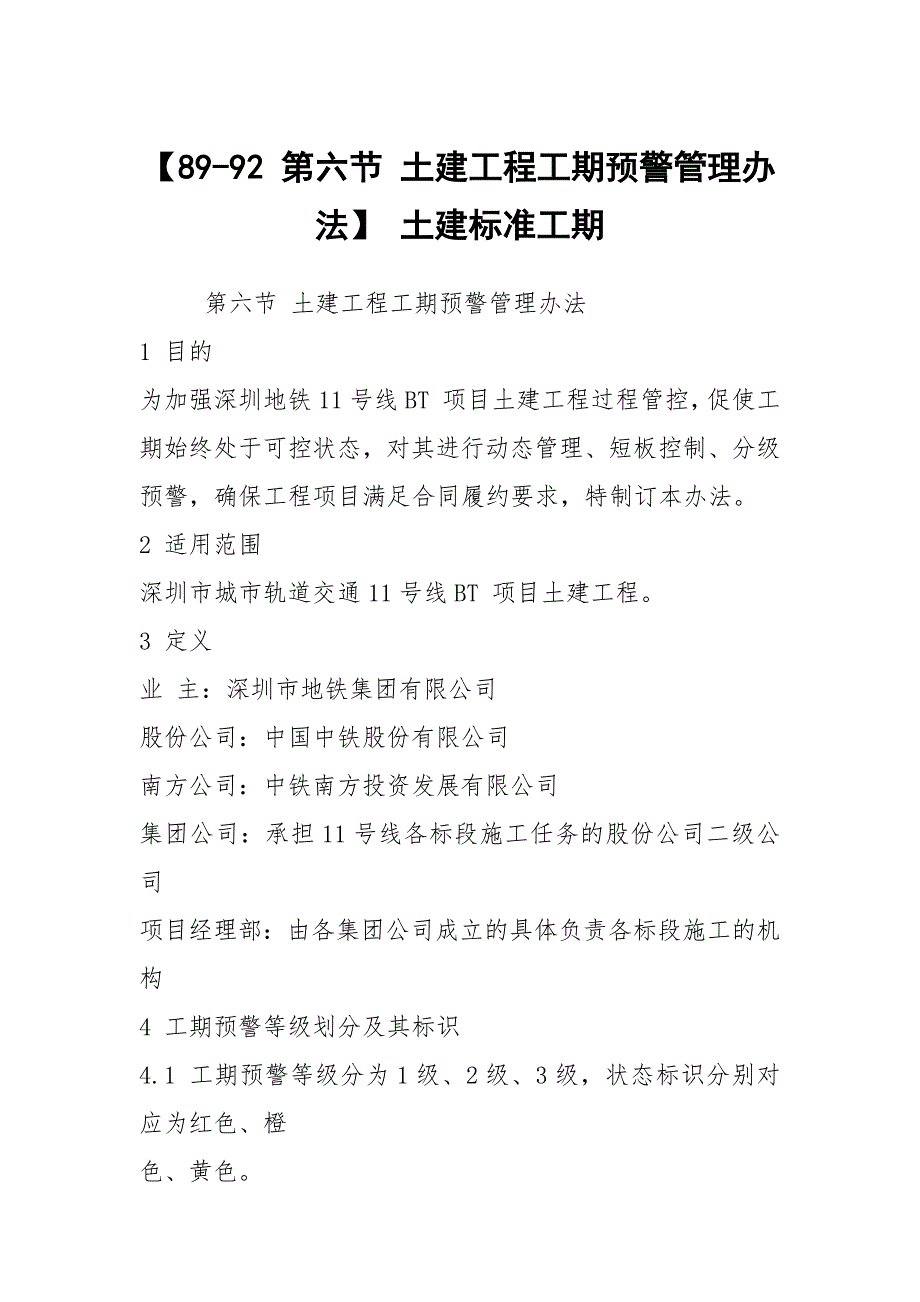

【89-92 第六节 土建工程工期预警管理办法】 土建标准工期_第1页
1/7

89-92 第六节 土建工程工期预警管理办法】 土建标准工期第六节 土建工程工期预警管理办法1 目的为加强深圳地铁11号线BT 项目土建工程过程管控,促使工期始终处于可控状态,对其进行动态管理、短板控制、分级预警,确保工程项目满足合同履约要求,特制订本办法2 适用范围深圳市城市轨道交通11号线BT 项目土建工程3 定义业 主:深圳市地铁集团有限公司股份公司:中国中铁股份有限公司南方公司:中铁南方投资发展有限公司集团公司:承担11号线各标段施工任务的股份公司二级公司项目经理部:由各集团公司成立的具体负责各标段施工的机构4 工期预警等级划分及其标识4.1 工期预警等级分为1级、2级、3级,状态标识分别对应为红色、橙色、黄色4.2 分级预警的定义1级预警:状态标识为红色,指工程重大里程碑节点目标出现严重滞后,直接影响11号线工程履约,存在重大工程风险,急需上报股份公司决策的工程项目 2级预警:状态标识为橙色,指工程在施工过程中出现重大里程碑节点工期目标滞后,标段项目部难以解决;或出现重大安全质量隐患,急需标段集团公司协调组织解决的工程项目3级预警:状态标识为黄色,指工程在施工过程中出现部分里程碑节点目标难以实现,需要标段项目部重点关注和专项解决的工程项目。

5 工期预警管理程序及要求中铁建设投资集团有限公司 895.1 预警等级划分5.1.1 符合下列条件之一的工程项目界定为1级预警1) 重大里程碑节点目标出现重大延误,经评审分析,采取赶工措施本标段难以按时完成,无法满足合同工期要求的项目;2) 业主因工期问题直接给股份公司发函,造成严重不良影响的项目;3) 已采取2级预警措施,但没有明显改善的项目5.1.2 符合下列条件之一的工程项目界定为2级预警1) 重大里程碑节点目标出现重大延误,经评审分析,采取赶工措施本标段可以按合同工期完成,但需要集团公司重点关注的项目;2) 工程进度出现严重滞后,对其他标段及后续工程工期造成影响的项目;3) 业主因工期问题给南方公司发函,造成不良影响的项目;4) 盾构资源进场滞后1个月以上的项目;5) 已采取3级预警措施,但没有明显改善的项目5.1.3 符合下列条件之一的工程项目界定为3级预警1) 现场施工生产组织不力,资源配置不足,管理不善,影响施工进度的项目;2) 部分节点工期目标没有实现的项目;3) 标段之间在接口上工程进度滞后,对其他标段及后续工程工期造成影响的项目;4) 工程进度滞后,若不采取措施将影响里程碑工期的项目。

5.2 预警等级认定5.2.1 工期预警管理领导小组组长:付漳湖副组长:赵勇、李才文、张国亮成员:刘学勤、王太平、凌初华、刘继强、杨稳仙、黄鑫琢工期预警管理办公室设在南方公司工程管理部(以下简称办公室)5.2.2 认定职责和程序工期预警管理日常工作由办公室具体负责,办公室建立全线工期预警台帐,按工期预警专题会确定的考核方式组织考核并形成工期预警报告1)1级预警:由办公室提交工期预警建议报告,领导小组组长组织专题会研究,组长确认后上报股份公司;90 中铁建设投资集团有限公司2)2级预警:由办公室提交工期预警建议报告,领导小组组长组织专题会研究,组长签发通报集团公司;3)3级预警:由办公室提交工期预警建议报告,领导小组副组长组织专题会研究确定5.3 预警项目管理5.3.1 1级预警项目的管理1) 由南方公司专题报告股份公司;2) 所属集团公司派驻工作组进驻现场,工作组组长由集团公司分管本项目的副总经理担任,直至存在的问题得以解决;3) 集团公司工作组及时解决问题后,可根据有关程序降低预警等级;4) 集团公司工作组仍无法降低项目预警等级的,建议股份公司调整本项目(含与本项目有关的工点)的施工单位,经股份公司批准后重新组织施工单位进场施工。

5.3.2 2级预警项目的管理1) 由南方公司发函通报预警项目情况至该标段集团公司;2) 所属集团公司派驻分管领导对预警项目协调解决、限期整改,制定具体的整改方案报南方公司并认真组织实施5.3.3 3级预警项目的管理1) 南方公司约谈标段项目部主要管理人员,并召开本项目专题会议;2) 项目部进行认真策划,重点管理,制定预警项目专项整改计划报办公室3) 南方公司领导、各部门、标段驻地代表积极配合项目部协调解决存在问题5.4 预警报告及通报南方公司不定期召开11号线工期预警专题会,办公室负责在会前形成工期预警分析建议报告,评价有关项目是否启动工期预警、升级、降级或解除;预警管理领导小组对预警项目认定后,办公室及时向相关单位出发预警报告,2级、3级预警通报至项目经理部所在的集团公司,1级预警上报至股份公司5.5 预警项目的考核5.5.1预警项目考核规则预警项目认定后,南方公司将根据预警项目特点制定考核计划1) 节点工期目标考核:根据预警项目特点,确定节点工期目标,按节点工期时间考核中铁建设投资集团有限公司 912) 月度产值、形象进度考核:根据里程碑工期目标,制定预警项目月度考核计划,考核指标按满足里程碑工期目标编制。

5.5.2预警项目考核标准1) 经预警等级认定小组确定进入工期预警的项目,依据工程项目的预警级别,南方公司对标段项目部罚款50万元、30万元、20万元2) 进入工期预警的项目,南方公司进行专项考核(月度实物指标进展考核或节点工期考核等)按奖罚对等的原则,各预警等级的奖罚标准为:1级为30万元、2级为20万元、3级为10万元3) 工期预警项目若经过标段采取各项措施(不含南方公司、股份公司采取的相应措施)实现消警的,或者最终满足BT 合同履约目标的,对该项目预警过程中采取的奖罚金额进行相加:结果为奖励的,则每个项目奖励总额度不超过50万元、30万元和20万元5.6 预警降级或解除标段项目部完成预警考核计划后,可以专题报告申请降低或解除工期预警,由办公室负责分析,提交工期预警专题会研究确定降低或解除工期预警6 附则1) 本办法所涉及的奖励由11号线考核基金支付,罚款上缴考核基金2) 本办法自发布之日起执行3) 本办法考核期限自发布之日起至“土建贯通”里程碑工期日期止4) 本办法由中铁南方投资发展有限公司负责解释92 中铁建设投资集团有限公司。
