10KV架空线路预算汇总课件

工****
实名认证
店铺
PPT
328.18KB
约45页
文档ID:605465394
10KV架空线路预算汇总课件_第1页
1/45

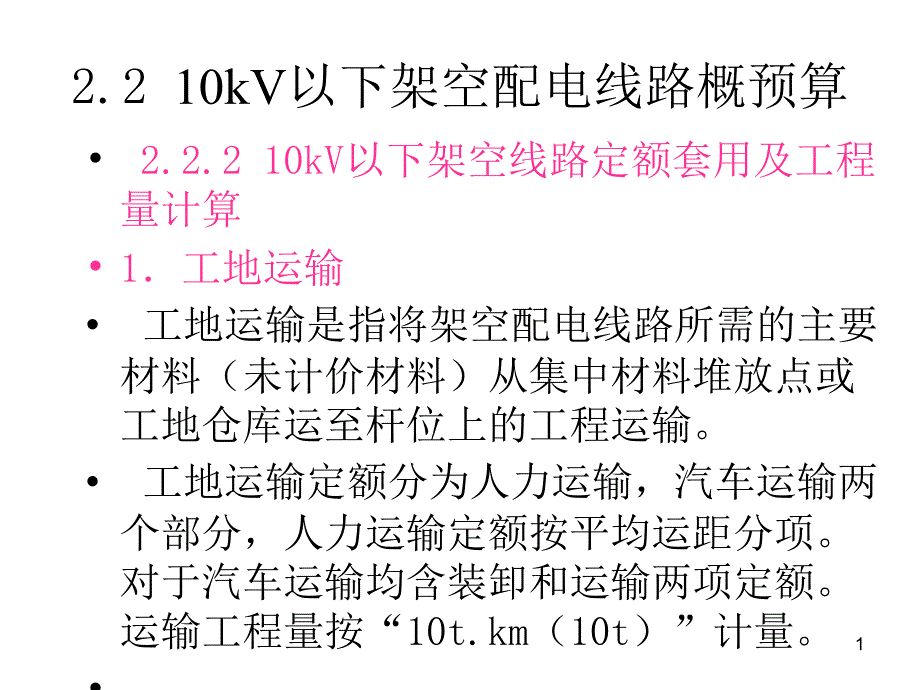

单击此处编辑母版标题样式,单击此处编辑母版文本样式,第二级,第三级,第四级,第五级,*,*,*,2.2,10kV,以下架空配电线路概预算,2.2.2 10kV以下架空线路定额套用及工程量计算,1工地运输,工地运输是指将架空配电线路所需的主要材料(未计价材料)从集中材料堆放点或工地仓库运至杆位上的工程运输工地运输定额分为人力运输,汽车运输两个部分,人力运输定额按平均运距分项对于汽车运输均含装卸和运输两项定额运输工程量按,“10t.km(10t)”,计量2.2 10kV以下架空配电线路概预算 2.2.2 10kV,1,2.2,10kV,以下架空配电线路概预算,运输量,应根据施工图设计将各类器材分类汇总,按定额规定运输量和包装系数计算运输量计算公式:,预算运输工程量=施工图用量,(1+损耗率)+包装物重量,(不需包装的可不计算包装物重量),2.2 10kV以下架空配电线路概预算 运输量应根据施工图,2,2.2,10kV,以下架空配电线路概预算,主要材料运输重量的计算按照下表规定执行:,2.2 10kV以下架空配电线路概预算主要材料运输重量的计算,3,2.2,10kV,以下架空配电线路概预算,各中材料的损耗率见下表:,经验公式:工地运输费=一次施工的人工工资总和乘以35%,2.2 10kV以下架空配电线路概预算各中材料的损耗率见下表,4,2.2,10kV,以下架空配电线路概预算,2土石方工程,区分不同土质(普通土、坚土、松砂石、泥水坑、流砂坑、岩石等)立项,以“10m,3,”为计量单位。

1)定额套用,a 按施工图设计资料,区分不同土(石)质(普通土、坚土、松砂石、泥水坑、流砂坑、岩石)套用相应子目凡同一坑、槽、沟内出现两种或两种以上不同土(石)质时,则选用含量较大的一种确定其类别b冻土厚度大于0.3m时,冻土层的挖方量按坚土定额乘以系数2.5其它土层仍按土质性质执行定额c不论开挖电杆坑或者拉线盘,只是区别不同材质执行同一定额,2.2 10kV以下架空配电线路概预算2土石方工程,5,2.2,10kV,以下架空配电线路概预算,(2)工程量计算,杆基挖地坑的土石方量按施工图杆基尺寸,区分不同土质,以,“10m,3,”,为计量单位,a 无底盘、卡盘的电杆坑土石方量,其挖方体积:V=0.8,0.8h 式中h-坑深(m),b 有底盘、卡盘的电杆坑土石方量,见下图杆坑图,2.2 10kV以下架空配电线路概预算(2)工程量计算,6,2.2,10kV,以下架空配电线路概预算,杆坑图,2.2 10kV以下架空配电线路概预算,7,2.2,10kV,以下架空配电线路概预算,计算公式:,Vh/6a,2,+(a+a,1,),2,+a,1,2,式中,式中,V,土(石)方体积,h-,坑深(m);,a-坑底宽(m);a,1,-坑口宽(m);,a=底拉盘底宽+,2,0.1,(施工操作裕度);,a,1,a+2 h,边坡系数,,各类土质的放坡系数按下表计算,2.2 10kV以下架空配电线路概预算计算公式:,8,2.2,10kV,以下架空配电线路概预算,装底盘、卡盘,杆坑土方量,见下表(设计无规定时):,2.2 10kV以下架空配电线路概预算装底盘、卡盘杆坑土方量,9,2.2,10kV,以下架空配电线路概预算,3电杆底盘、卡盘、拉线盘 安装,底盘和卡盘均是用混凝土预制的,底盘是用来固定电杆的,卡盘是用来避免电杆倾斜的。

1)底盘、拉盘、卡盘安装以“块”为计量单位计算工程量,(2)电杆防腐以“根”为计量单位按设计用量计算工程量其中底盘、拉盘、卡盘、拉棒、抱箍、连接螺栓及金具是未计价材料2.2 10kV以下架空配电线路概预算3电杆底盘、卡盘、,10,2.2,10kV,以下架空配电线路概预算,底盘和卡盘,2.2 10kV以下架空配电线路概预算,11,2.2,10kV,以下架空配电线路概预算,4 电杆组立,电杆组立的预算定额根据杆的类型不同,分为单杆、接腿杆及撑杆三种定额注意:线路一次施工工程量按,5,根以上考虑,若,5,根以下者,其全部人工、机械应乘以系数,1.3,1)单杆,单杆的预算定额按木杆、混凝土杆及杆长分别立项定额以“根”为单位计量,工程量按施工图图示数量计算其中电杆、地横木为未计价材料2.2 10kV以下架空配电线路概预算 4 电杆组立,12,2.2,10kV,以下架空配电线路概预算,(2)接腿杆,接腿杆的预算定额分为:,单腿接杆,(指由上下两段木电杆接成1根电杆)、,双腿接杆,(指下段两根电杆,上段1根接成)、,混合接腿杆,(指下段采用混凝土杆,上段为木杆接成)各种接腿杆均以杆长分项计量单位为“根”,工程量按施工图图示数量计算。

木电杆、地横木、连接铁件及螺栓为未计价材料2.2 10kV以下架空配电线路概预算(2)接腿杆,13,2.2,10kV,以下架空配电线路概预算,(3)撑杆,撑杆,:指某些终端杆或须承受一定压力的中间杆,需采用斜撑来代替拉线用的电杆撑杆安装的预算定额分为木撑杆和混凝土撑杆,并以杆长立项定额计量单位为“根”,工程量按施工图图示数量计算撑杆、圆木、连接铁件及螺栓为未计价材料木杆电杆根部采用烧焦刷油防腐处理时,需另套定额,计量单位为“根”2.2 10kV以下架空配电线路概预算(3)撑杆,14,2.2,10kV,以下架空配电线路概预算,5 横担安装,定额编制了10kV以下横担、1kV以下横担、进户横担等项目,(1)10kV以下横担,区分横担材料(铁木横担、瓷横担),以“组”为计量单位计算工程量横担、绝缘子、连接铁件及螺栓是未计价材料双杆横担安装2.2 10kV以下架空配电线路概预算5 横担安装,15,2.2,10kV,以下架空配电线路概预算,(,2)1KV以下横担定额编制了二线、四线(单根、双根)、六线(单根、双根)、瓷横担项目,定额计量单位为“组”横担、绝缘子、连接铁件、螺栓是未计价材料3)进户横担。

定额编制了一端埋设式(二线、四线、六线),二端埋设式(二线、四线、六线),定额计量单位为“组”横担、绝缘子、连接铁件、支撑铁件、螺栓是未计价材料,2.2 10kV以下架空配电线路概预算(2)1KV以下横担16,2.2,10kV,以下架空配电线路概预算,6 拉线制作安装,(1)定额套用,定额根据拉线截面积不同,按普通拉线、水平及弓形拉线两类分项定额以“根”为计量单位拉线、金具、抱箍为未计价材料2)工程量计算,按照施工图纸设计的拉线根数计算工程量注意:定额按单根拉线考虑,若安装V型、Y型或人字形拉线按两根考虑拉线长度按设计规定,无规定时,可按下表计算2.2 10kV以下架空配电线路概预算 6 拉线制作安装,17,2.2,10kV,以下架空配电线路概预算,拉线长度表 单位:m/每根,2.2 10kV以下架空配电线路概预算拉线长度表,18,2.2,10kV,以下架空配电线路概预算,7导线架设,(1)定额套用,定额划分为裸铝绞线、钢芯铝绞线、绝缘铝绞线、绝缘铜绞线四种导线架设,并按导线截面划分子目定额以“1km/单线”为计量单位,导线和金具为未计价材料2)工程量计算,导线长度按线路总长度和预留长度之和计算。

线路总长度根据平面图将相同规格的导线长度相加求得,注意:,计算主材消耗量时应另增加规定的损耗率2.2 10kV以下架空配电线路概预算7导线架设,19,2.2,10kV,以下架空配电线路概预算,导线架设工程量(线路长度+预留长度)导线根数,2.2 10kV以下架空配电线路概预算,20,2.2,10kV,以下架空配电线路概预算,8导线跨越及进户线架设,(1)导线跨越,导线跨越的预算定额根据跨越对象有:跨越电力线、通讯线或公路;跨越铁路;跨越河流定额的计量单位为“处”A、每个跨越间距按50米,内考虑,,50mL100m时,按两处,以此类推B、一次跨越两个障碍物时,按两处跨越,依此类推C、,跨越定额仅考虑因跨越而多耗的人工、机械台班和材料,在计算导线工程量时,不扣除跨越距的长度2.2 10kV以下架空配电线路概预算8导线跨越及进户线架,21,2.2,10kV,以下架空配电线路概预算,(2)进户线架设,定额按导线截面积分项计量单位:“,100m,/单线“,导线为未计价材料注意:,低压进户线:应从靠近建筑物而又便于引线的一根电杆上引下来,从电杆到建筑物上导线第一个支持点间的距离不宜大于25米,否则要加进户线杆。

2.2 10kV以下架空配电线路概预算(2)进户线架设,22,2.2 10kV以下架空配电线路概预算,9杆上变配电设备安装,(1)杆上变压器安装,定额按变压器容量(,kVA,)分项,计量单位为“台”定额不包括变压器干燥、接地装置、检修平台和防护栏杆的制作安装,需另套相应定额2),杆上配电设备安装,杆上跌落式熔断器、避雷器、隔离开关安装以“组”计量;油开关、配电箱以“台”计量其中配电箱安装定额中不包括焊(压)接线端子2.2 10kV以下架空配电线路概预算9杆上变配电设备安装,23,第2章 10kV以下架空线路工程,例1有一架空线路工程共有4根电杆,定额人工费合计为900元,是在山区施工,求实际施工人工增加费是多少?,解:,(1)考虑不是在定额规定的平原地区施工,而是在山区施工,(2)实际电杆施工数量不超过定额规定的至少5根,9001.601.3-900=972元,注意:,当这两种系数都要考虑时,其人工费是累计计算的,而不是分别都用,900,作为基数第2章 10kV以下架空线路工程例1有一架空线路工程共有,24,D,LJ-4X35,相邻电杆距离为50米,50m,例:某架空线路平面图2-18,施工土质为普通土,杆高为12米,试计算本工程的土石方工程量,及施工直接费?,解:已知杆高为12米,可从从表2-26可知杆高为12米的电杆坑深为h=2.5米,底盘宽为L=1米,普通土的边坡系数为0.3。

根据公式可求得,(1)计算土石方工程工程量V总,V单h/6a+(a+a1)+a1,式中V单土(石)方体积,h-坑深(m);,a=底拉盘底宽L+2 C;,DLJ-4X35相邻电杆距离为50米50m例:某架空线路平面,25,a1a+2 h 边坡系数,,a-坑底宽(m);,a1-坑口宽,h坑深 (数值可按表2-26,也可按杆长的1/6或杆长的1/10加0.7m),L-拉线盘底盘规格宽度,C=0.1-施工操作裕度(m),a=L+2c=1+2x0.1=1.2m,a1=a+2hx普通土边坡系数=1.2+2x2.5x0.3=2.7m,V单=h/6a+(a+a1)+a1=2.5/6x1.22+(1.2+2.7)2+2.72,=9.975m3,从图中可知共有8个电杆,2根拉线,则可知:,V总土石方总工程量=V单(杆数+拉线数),=9.975x(8+2)=99.75 m3,a1a+2 h 边坡系数,从图中可知共有8个电杆,2根拉,26,(2)计算定额单位数(预算表格中的数量栏),因为土石方工程定额单位为“10 m,3,”,则:,定额单位数=V,总,/10=99.75/10=9.975,(3)计算施工直接费,因此项目中无主材,以此施工直接费为基价合价,查定额知:,定额编号,项目名称,单位,数量,基价单价,基价合价,2-902,普通土(土石方工程),10 m,3,9.975,167.48,1670.613,施工直接费:基价合价=基价单价X定额单位数,=167.48 x9.975=1670.613,答:此工程的土石方工程量为:99.75 m,3,,施工直接费为:1670.613元。

2)计算定额单位数(预算表格中的数量栏)项目名称单位数量基,27,3、电杆底盘、拉线盘、卡盘安装及电杆防腐,电杆底盘、卡盘、拉线盘的安装,应该注意的事项,底盘和卡盘均是用混凝土预制的,底盘是用来固定电杆的,卡盘是用来避免电杆倾斜的底盘、拉盘、卡盘安装以“块”为计量单位计算工程量;电杆防腐以“根”为计量单位按设计用。
