文档详情

填塘工程施工工法

枫**
实名认证
店铺
DOCX
10.61KB
约2页
文档ID:516175851
填塘工程施工工法_第1页
1/2

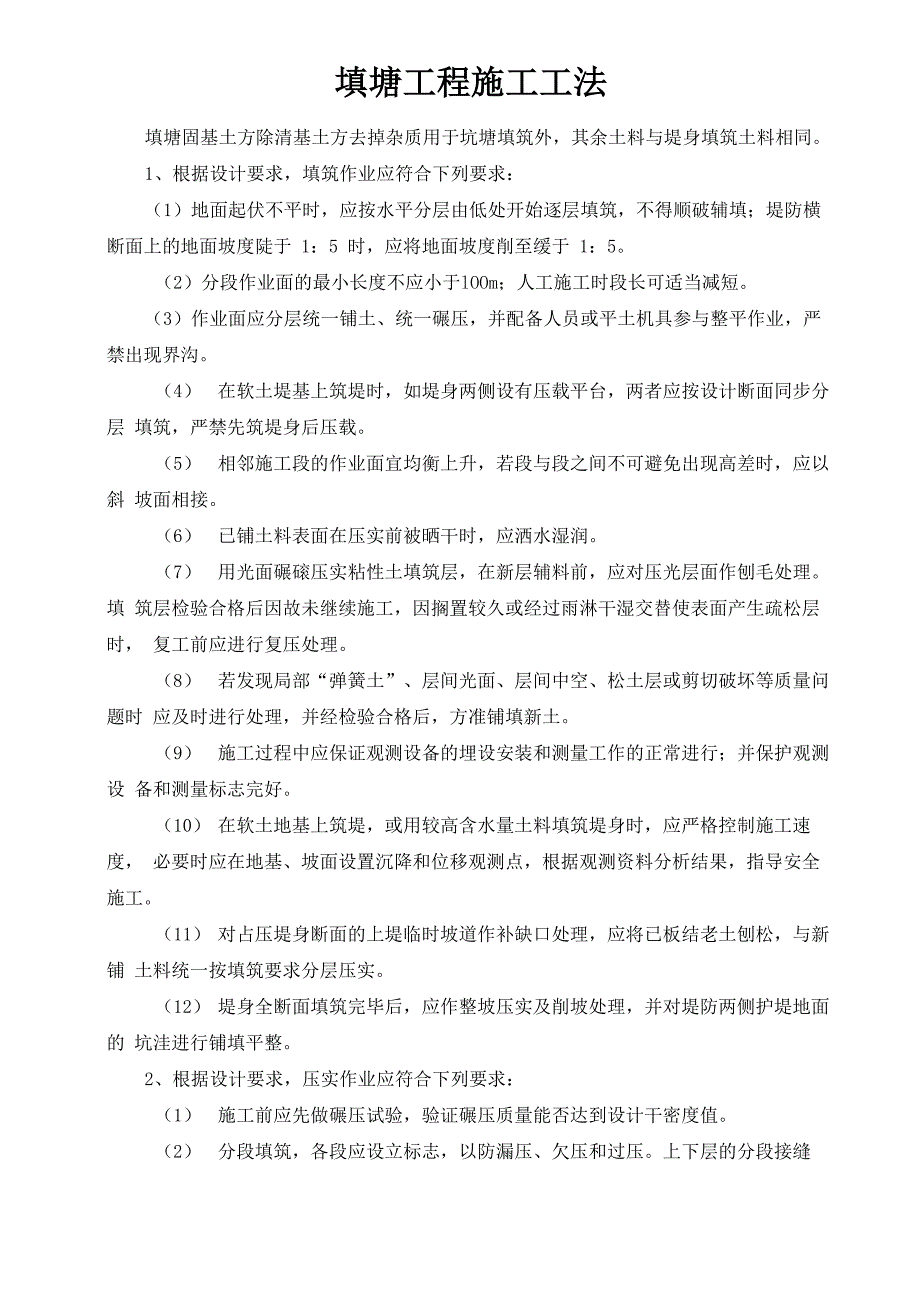

填塘工程施工工法填塘固基土方除清基土方去掉杂质用于坑塘填筑外,其余土料与堤身填筑土料相同1、根据设计要求,填筑作业应符合下列要求:(1)地面起伏不平时,应按水平分层由低处开始逐层填筑,不得顺破辅填;堤防横 断面上的地面坡度陡于 1:5 时,应将地面坡度削至缓于 1:52)分段作业面的最小长度不应小于lOOm;人工施工时段长可适当减短3)作业面应分层统一铺土、统一碾压,并配备人员或平土机具参与整平作业,严 禁出现界沟4) 在软土堤基上筑堤时,如堤身两侧设有压载平台,两者应按设计断面同步分层 填筑,严禁先筑堤身后压载5) 相邻施工段的作业面宜均衡上升,若段与段之间不可避免出现高差时,应以斜 坡面相接6) 已铺土料表面在压实前被晒干时,应洒水湿润7) 用光面碾磙压实粘性土填筑层,在新层辅料前,应对压光层面作刨毛处理填 筑层检验合格后因故未继续施工,因搁置较久或经过雨淋干湿交替使表面产生疏松层时, 复工前应进行复压处理8) 若发现局部“弹簧土”、层间光面、层间中空、松土层或剪切破坏等质量问题时 应及时进行处理,并经检验合格后,方准铺填新土9) 施工过程中应保证观测设备的埋设安装和测量工作的正常进行;并保护观测设 备和测量标志完好。

10) 在软土地基上筑堤,或用较高含水量土料填筑堤身时,应严格控制施工速度, 必要时应在地基、坡面设置沉降和位移观测点,根据观测资料分析结果,指导安全施工11) 对占压堤身断面的上堤临时坡道作补缺口处理,应将已板结老土刨松,与新铺 土料统一按填筑要求分层压实12) 堤身全断面填筑完毕后,应作整坡压实及削坡处理,并对堤防两侧护堤地面的 坑洼进行铺填平整2、根据设计要求,压实作业应符合下列要求:(1) 施工前应先做碾压试验,验证碾压质量能否达到设计干密度值2) 分段填筑,各段应设立标志,以防漏压、欠压和过压上下层的分段接缝 位置应错开3) 碾压施工应符合下列规定:A、 碾压机械行走方向应平行于堤轴线;B、 分段、分片碾压,相邻作业面的搭接碾压宽度,平行堤轴线方向不应小于0・5mm; 垂直堤轴线方向不应小于3m;C、 机械碾压时应控制行车速度,以不超过下列规定为宜:平碾为2 km/h,振动碾为 2 km/h,铲运机为2档4) 机械碾压不到的部位,应辅以夯具夯实,夯实时应采用连环套打法,夯迹双向 套压,夯压夯1/3,行压行1/3;分段、分片夯实时,夯迹搭压宽度应不小于1/3夯径5) 砂砾料压实时,洒水量宜为填筑方量的20%〜40%;中细砂压实的洒水量,宜 按最优含水量控制;压实施工宜用履带式拖拉机带平碾、振动碾或气胎碾。

3、 根据设计要求,在土堤的斜坡结合面上填筑时,应符合下列要求:(1) 应随填筑面上升进行削坡,并削至质量合格层;(2) 削坡合格后,应控制好结合面土料的含水量,边刨毛、边铺土、边压实;(3) 垂直堤轴线的堤身接缝碾压时,应跨缝搭接碾压,其搭接宽度不小于3.0m4、 碾压土堤施工应符合下列要求:(1) 雨前应及时压实作业面,并做成中央凸起向两侧微倾当降小雨时,应停 止粘性土填筑;(2) 粘性土填筑面在下雨时人行不宜践踏,并应严禁车辆通行雨后恢复施工, 填筑面应经晾晒、复压处理,必要时应对表层再次进行清理,并待质检合格后及时复工;(3) 土堤不宜在负温下施工;如具备保温措施时,允许在气温不低于-10°C的情况下 施工;(4) 负温施工时应取正温土料;装土、辅土、碾压、取样等工序,都应采取快 速连续作业;土料压实时的气温必须在T°C以上;(5) 负温下施工时,粘性土含水量不得大于塑限的90%;砂料含水量不得大于4%; 铺土厚度应比常规要求适当减薄,或采用重型机械碾压河南华禹黄河工程局黄河鄂尔多斯 2009年应急防洪工程达拉特旗第七标段项目部2009年11月8日。

下载提示
相似文档
正为您匹配相似的精品文档
