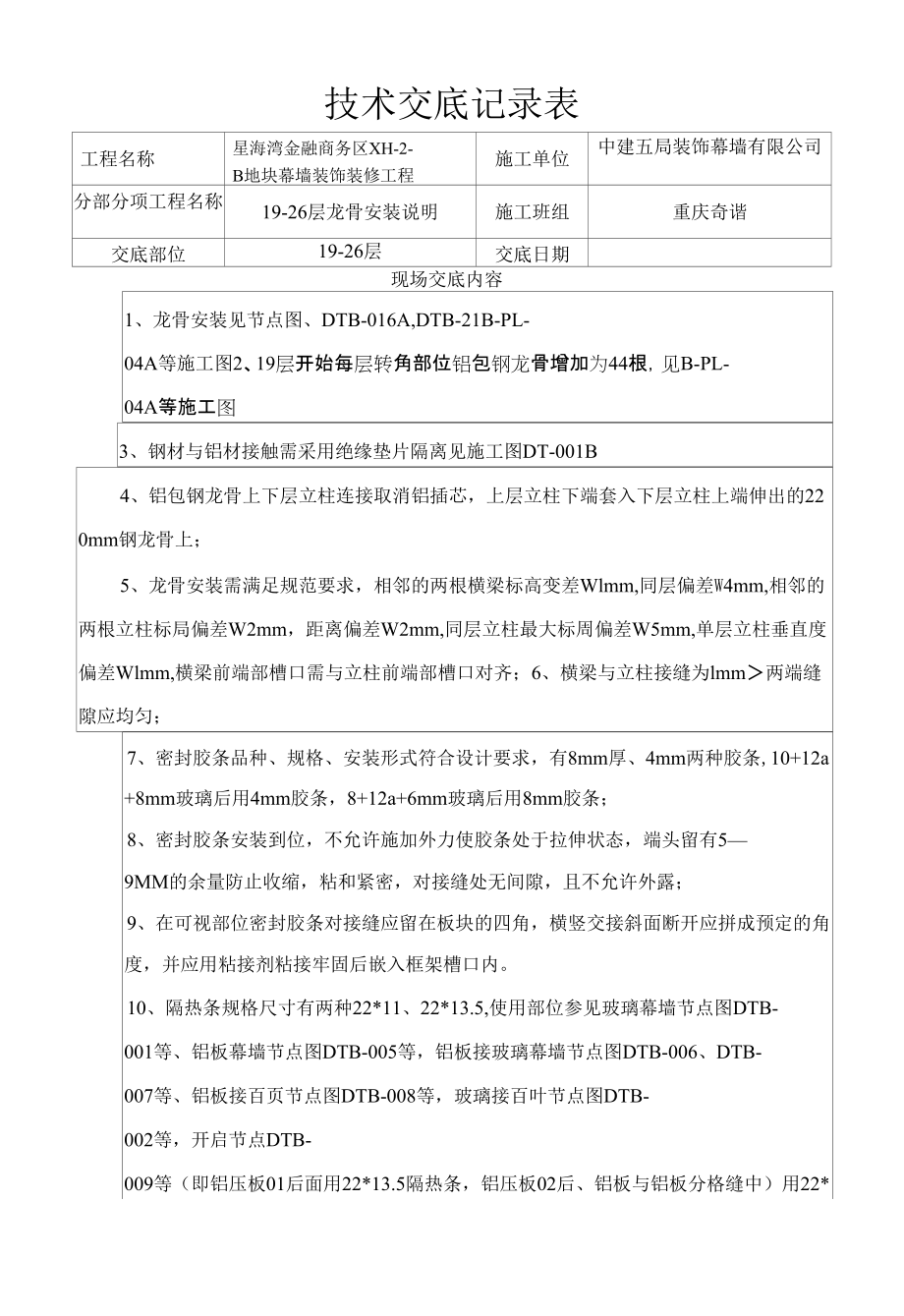

技术交底记录表工程名称星海湾金融商务区XH-2-B地块幕墙装饰装修工程施工单位中建五局装饰幕墙有限公司分部分项工程名称19-26层龙骨安装说明施工班组重庆奇谐交底部位19-26层交底日期现场交底内容1、龙骨安装见节点图、DTB-016A,DTB-21B-PL-04A等施工图2、19层开始每层转角部位铝包钢龙骨增加为44根,见B-PL-04A等施工图3、钢材与铝材接触需采用绝缘垫片隔离见施工图DT-001B4、铝包钢龙骨上下层立柱连接取消铝插芯,上层立柱下端套入下层立柱上端伸出的220mm钢龙骨上;5、龙骨安装需满足规范要求,相邻的两根横梁标高变差Wlmm,同层偏差W4mm,相邻的两根立柱标局偏差W2mm,距离偏差W2mm,同层立柱最大标周偏差W5mm,单层立柱垂直度偏差Wlmm,横梁前端部槽口需与立柱前端部槽口对齐;6、横梁与立柱接缝为lmm>两端缝隙应均匀;7、密封胶条品种、规格、安装形式符合设计要求,有8mm厚、4mm两种胶条,10+12a+8mm玻璃后用4mm胶条,8+12a+6mm玻璃后用8mm胶条;8、密封胶条安装到位,不允许施加外力使胶条处于拉伸状态,端头留有5—9MM的余量防止收缩,粘和紧密,对接缝处无间隙,且不允许外露;9、在可视部位密封胶条对接缝应留在板块的四角,横竖交接斜面断开应拼成预定的角度,并应用粘接剂粘接牢固后嵌入框架槽口内。
10、隔热条规格尺寸有两种22*11、22*13.5,使用部位参见玻璃幕墙节点图DTB-001等、铝板幕墙节点图DTB-005等,铝板接玻璃幕墙节点图DTB-006、DTB-007等、铝板接百页节点图DTB-008等,玻璃接百叶节点图DTB-002等,开启节点DTB-009等(即铝压板01后面用22*13.5隔热条,铝压板02后、铝板与铝板分格缝中)用22*11隔热条;隔热条需端部切口平整,安装需横平竖直,与龙骨粘帖紧密,嵌入横梁中端小槽口内居中安装,隔热条安装后粘贴螺钉应嵌入隔热条内螺钉头顶部与隔热条外表面平齐主要参加人员:项目技术负责人:交底人:交底接受人:。
