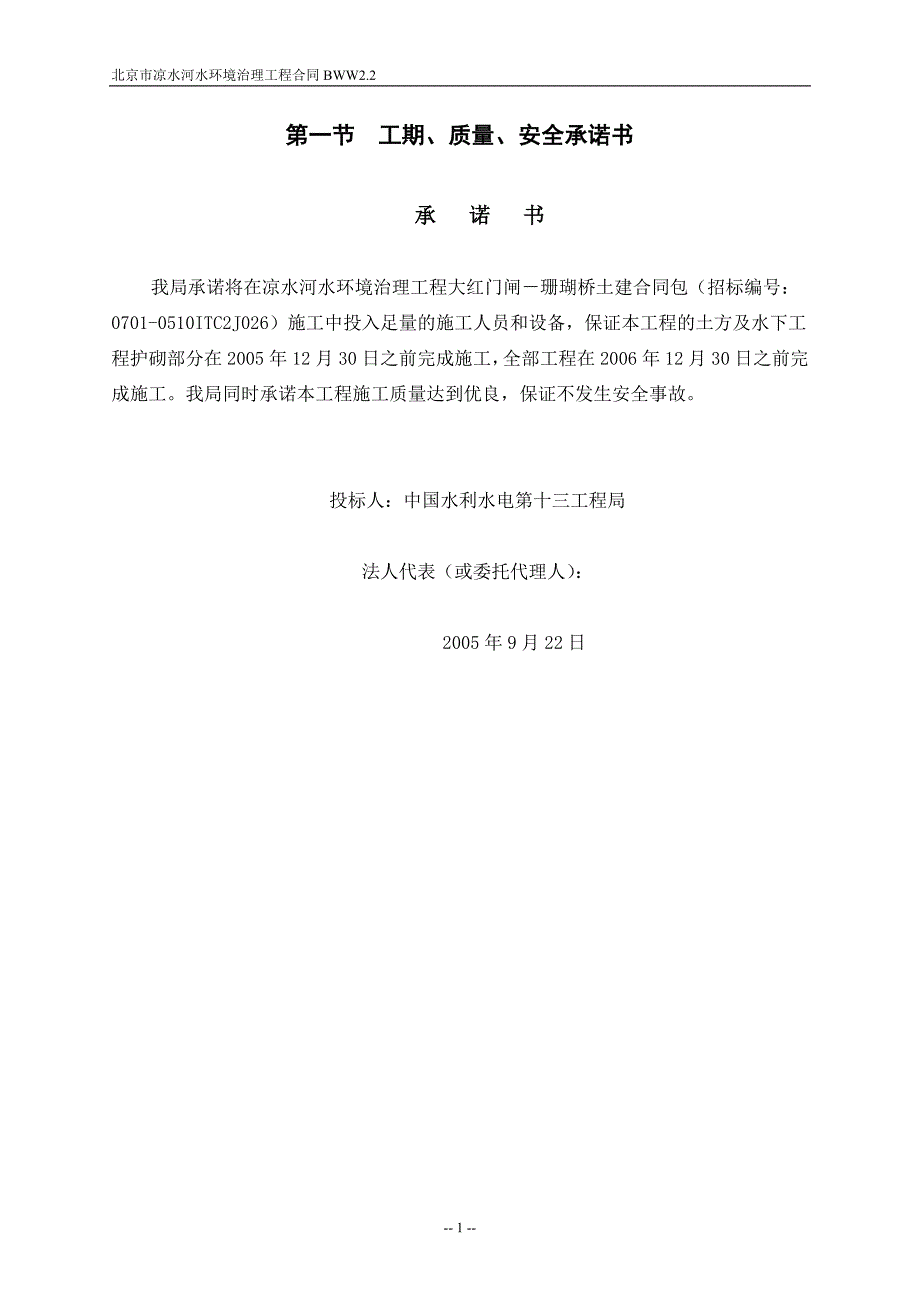

北京市凉水河水环境治理工程合同 BWW2.2-- 1 --第一节 工期、质量、安全承诺书承 诺 书我局承诺将在凉水河水环境治理工程大红门闸-珊瑚桥土建合同包(招标编号:0701-0510ITC2J026)施工中投入足量的施工人员和设备,保证本工程的土方及水下工程护砌部分在 2005 年 12 月 30 日之前完成施工,全部工程在 2006 年 12 月 30 日之前完成施工我局同时承诺本工程施工质量达到优良,保证不发生安全事故投标人:中国水利水电第十三工程局法人代表(或委托代理人):2005 年 9 月 22 日北京市凉水河水环境治理工程合同 BWW2.2-- 2 --第二节 工程概述2.1、工程所在位置及建设规模凉水河水系位于北京市南城、东南郊,干流发源于石景山区,流经海淀、宣武、丰台、大兴、朝阳、北京市经济技术开发区、通州等区县,在通州区榆林庄闸上游汇入北运河凉水河水系总流域面积605.7km 2,玉泉路石槽桥以上称人民渠,石槽桥至莲花池暗涵出口称新开渠,莲花池暗涵出口至万泉寺铁路桥称莲花河,万泉寺铁路桥以下称凉水河,干流自人民渠~凉水河入北运河河口全长约68km凉水河水系支流较多,主要一级支流有:水衙沟、新丰草河、旱河、马草河、小龙河、新凤河、大羊坊沟、通惠排干、萧太后河、御带河等,支流总长约146km。
工 程 治 理 范 围 从 大 红 门 专 线 铁 路 桥 上 游 ( 桩 号 10+885) ~开 发 区 1号 坝 ( 桩 号19+312.8) , 治 理 全 长 8.43km, 宽 度 范 围 为 河 道 上 开 口 外 河 道 管 理 范 围 内 2.2 、设计标准(1) 本工程等别为Ⅲ等,主要建筑物为3级,干流堤防工程为3级2) 防洪标准:大红门闸以下河道设 计 20年 一 遇 洪 峰 流 量 468~498m3/s, 校 核 50年一 遇 洪 峰 流 量 为 621~692m3/s3) 水质标准:河道水质依据“再生水回用于景观水体的水质标准”(CJ/T95-2000),流域内污水经截流和处理后达标排放,大红门闸以下河道水质逐步还清,达到Ⅴ类水体标准4) 景观标准:河道分段形成观赏水面或较宽阔绿地景观,桥闸等建筑物与周围环境协调,并成为河道景观带上的亮点,有条件的河段,结合绿化带适当建设较为集中的景区5) 生态标准:生态治河,恢复生物的多样性2.3、水文气象和工程地质(1)水文气象北京属暖温带半干早、半湿润大陆性季风气候区,春早多风,夏季炎热多雨,冬季寒冷晴燥,多年平均气温 12℃,多年平均降雨量 595mm,水面年平均蒸发量北京市凉水河水环境治理工程合同 BWW2.2-- 3 --12OOmm,凉水河流域最大冻土深度 80Omm 左右。
由于受季风气候及地形的影响,降雨时空分布不均,其中汛期(6 月 15 日~9 月 15 日)降水量约占全年降水量的 85%凉水河属城区排水河道,近些年随着城市化的不断发展,不透水面积增加较多,便城市的降水产汇流情况发生较大变化洪水汇流时间明显缩短,洪峰流量增大,峰现时间提前,地表径流系数增大2)工程地质场地位于永定河冲洪积下游,现为北京市城区,场地地貌形态己被人为开发利用,不是自然形态,河道沿线,地势较平坦,河岸地面高程33.17~44.91m,上游至下游地形地势逐渐降低根据钻孔揭露,按其形成年代、成因类型及物质组成特征,场区主要被新近沉积及第四系冲洪积 (al-plQ4)地层所覆盖在桩号 5+000之前表现为颗粒粒径较大的冲洪积扇特征:桩号5+000以后表现为粗细颗粒粒组交错沉积韵律的冲洪积特征根据钻孔勘探结果,工程区地下水主要为孔隙潜水及层间水,局部层间水略具有承压性勘察期间渠线最高水位26.O4m地下水补给主要来源于天然降水、侧向径流及地表水沿河道沿线地层结构较为简单,表层填土多而厚,河底大部分位于粉土质砂层与圆砾石层,承载能力均较高2.4、 对外交通条件凉水河治理工程沿线位于丰台区、朝阳区及大兴区,现工程区域附近有三环路、四环路、五环路、京开路等,河道两岸有滨河道路通过(铁路桥区局部末贯通),对于工程施工期间物料运输较为便利。
2.5、 施工工期开工日期:2005年10月15日全部工程竣工日期:2006年12月30日其中:2006年3月15日前具备河道通水和两岸绿化条件2006年5月30日前具备防洪运用条件2.6、合同项目和工作内容工 程 主 要 内 容 包 括 : 本期施工招标河道治理长度为 8.43km,对河道进行展宽、清淤,以生态方式进行河坡护砌;改建现状雨水口 75 座;改扩建大红门闸(桩号北京市凉水河水环境治理工程合同 BWW2.2-- 4 --11+194) ,防护铁路桥 2 座,防护公路桥 5 座等;新建改建滨河路总长 15.45km;河底滩地、河坡及岸肩绿化美化面积 37.09 万 m2对因为河底降低河道扩宽需要改移的穿河上水、电信、热力、天然气、电力、雨污水等地下管线改移承包人负责地下管线保护与配合,在投标文件中应包括管线保护措施本期工程共划分三个标段:BWW2.1 标(河道桩号 10+885~11+400)、BWW2.2 标(河道桩号 11+400~15+800)、BWW2.3 标(河道桩号 15+800~19+312.8)本标段为 BWW2.2 标,桩号 11+400~15+800,主要工程内容包括:(1)河道桩号 11+400~15+800、总长约 4.4km 的河道治理。
内容包括土方工程、护岸工程、庭院工程、雨水口等;(2)桥梁防护 4 座;包括防护石榴庄桥、丰双铁路桥、新肖村桥;拆除现状小龙河桥,拆除量包括桥面、桥梁、桥台及桥下河底护砌新建小龙河桥结构型式为 2 孔钢筋混凝土 T 梁,桥墩及桥台采用钻孔桩,设计荷载为汽-20,挂-1003)修建河道两侧总长 7580m 的滨河路及其附属设施;(4)河道绿化包括河坡、河岸、河道中的绿化工程,绿化面积 23.55 万 m2;(5)人工湿地修建潜流型湿地 3800m2,表流型湿地 1800m2北京市凉水河水环境治理工程合同 BWW2.2-- 5 --第三节 施工总平面布置3.1、施工总平面布置的原则(1)尽量减少施工用地,使平面布置紧凑合理2)合理组织运输,减少运输费用,保证运输方便畅通3)施工区域划分和场地的确定,符合施工流程要求,尽量减少专业工种和各工程之间的干扰4)充分利用各种永久性建筑物、构筑物和原有设施为施工服务,降低临时设施的费用5)各种生产生活设施应便于工人的生产和生活6)设置有效的排水系统,满足场地排水要求7)满足安全防火和劳动保护的要求3.2、施工现场布置本工程拟配施工队伍 5 个,其中土方机械化施工队 1 个,河道边坡护砌工程施工队伍 1 个,导流排水施工队 1 个,混凝土施工队 1 个,绿化施工队伍 1 个。
拟配人员420 人,其中管理人员 20 人由于本工程战线较长,为便于管理、协调各方工作,拟建三处生活区,分别设在河道 11+650(左岸) 、12+700(左岸)和 15+550(右岸)处,即 A 号生活区、B 号生活区和 C 号生活区A、C 区主要是生产工人生活区,设立活动板房供现场施工工人使用,拟建临时房屋 1050 m2,可供 400 人居住,生活区面积约2000m2B 号生活区为项目经理部所在地,拟建设临时房屋 800m2(含 50 m2业主、监理用房,50 m2会议室) ,包括宿舍、办公室、会议室、食堂及仓库等设施其中可供100 名生产工人居住,生产工人生活区和项目经理部生活区用钢围挡隔离B 号生活区面积约为 1600m23.3、 临时设施布置(1)临时施工道路布置临时施工道路以凉水河两岸现有堤顶道路为基础,作为土方施工设备的施工道路和现场工程交通车辆的进出场通道,进入河道内铺设临时施工马道作为工程车辆进出场道路 北京市凉水河水环境治理工程合同 BWW2.2-- 6 --(2)施工排水布置明水排除:沿围堰外两侧开挖一条排水沟,在末端挖一积水坑,安放水泵,另外每隔 100m 开挖一条横向排水沟,使工区内的明水及渗水、雨水排至纵向排水沟。
通过水泵抽水至导流明渠,排到下游河道中3)钢筋、模板加工厂钢筋加工厂设在临时生活区,加工本工程所用钢筋加工后的钢筋用汽车运至各施工点模板在各施工点现场加工制作4)仓库及堆料场本工程设一间仓库,占地 35m2,用于存放施工基本设备考虑到现场场地狭窄,现场不设置大的堆料场,工程中所用物料根据需要直接放置使用区域土方施工车辆不存放现场,因此不考虑设置大面积的机械停车场5)供水项目经理部的生活用水利用当地自来水工程中施工用水量较少,可采用小型水车运输到施工现场6)供电项目经理部使用当地网电,并配备 3 台 30KW 移动式柴油发电机备用工程临时供电系统由专业人员进行管理和维护,确保用电安全7)通讯对外联系:项目经理部安装程控机一部,项目经理、总工配一部,满足对外联系要求内部联系:各施工队队长配一部,经理部与施工队之间,施工队与施工队之间通过移动进行联系8)夜间照明夜间施工时,在河道沿线和每 100m 安装高亮度节能灯一个,施工道路沿线每100m 安装节能灯一个,保证夜间施工光线强度和开挖及筑堤的施工质量9)消防设施生活区、仓库、木工加工厂等生产和生活区,按有关规定配备足够数量的消防设备,包括输水管、灭火器等器材,施工期间随时检查维护,确保消防设施正常使用。
3.4、施工总平面布置图见附图一北京市凉水河水环境治理工程合同 BWW2.2-- 7 --第四节 现场施工组织机构及主要管理人员我局若中标,将立即成立“中国水电十三局北京市凉水河水环境治理工程项目经理部” , 针对本工程按项目法进行管理下设工程技术部、质量管理部、安全环保部、计划统计部、机电物资部、财务部、综合办公室等职能部门和导流排水工程施工队、土方工程施工队、护砌工程施工队、混凝土工程施工队、绿化工程施工队试验室从属于质量管理部4.1、主要施工组织机构及管理人员如下:项目经理 1 名,由梁真 经理担任项目总工 1 名,由 辛炳烈 担任;项目经理部还配备工程施工员、质检员、安全环保员、测量员、试验员、设备管理等施工技术人员共投入管理人员 20 人;详见项目组织机构图各工种工人按工种、工程性质的不同组成各施工作业组并根据劳动需用计划分批组织进场施工4.2、项目主要机构岗位职责项目经理(梁真):主持全面工作,对工程的进度、质量、安全、环保、财务等全面负责协调项目部所有施工人力、物力、财力的资源调配和对外(业主、地方)的关系定期向上级单位汇报项目实施进展情况,必要时由我单位增加技术力量和关键机械设备。
就项目的实施和管理向单位负责项目总工程师(辛炳烈):主要负责项目的技术管理工作,负责施工组织设计的编制和工程技术的现场交底,全面负责工程进度、质量管理,竣工验收主持项目部周例会并根据现场实际工程进度及时调整网络施工计划,并进行资源再分配对工程技术、质量向项目经理负责工程技术部:负责项目施工方案设计;按规定制定工艺卡;负责项目全过程的测量工作和全面质量管理工作;根据设计及监理要求制订施工使用规范,作好技术档案工作;审查各专业施工技术措施;对工程技术、质量管理向项目总工程师负责质量管理部:按工程质量总目标制定质检管理网络;负责对工程进行监督、检查、评定,对原材料进行检验,使之符合合同、设计、规范要求,进行隐蔽工程的检查评定,负责项目的试验工作对工程产品的最终质量向项目总工程师负责北京市凉水河水环境治理工程合同 BWW2.2-- 8 --计划统计部:落实业主(监理)的指令及安排有关会议;向业主(监理)提交工作报告、进度计划、申请完工验收(含阶段验收)报告;负责合同管理、档案管理、工程计量工作向项目经理负责。
