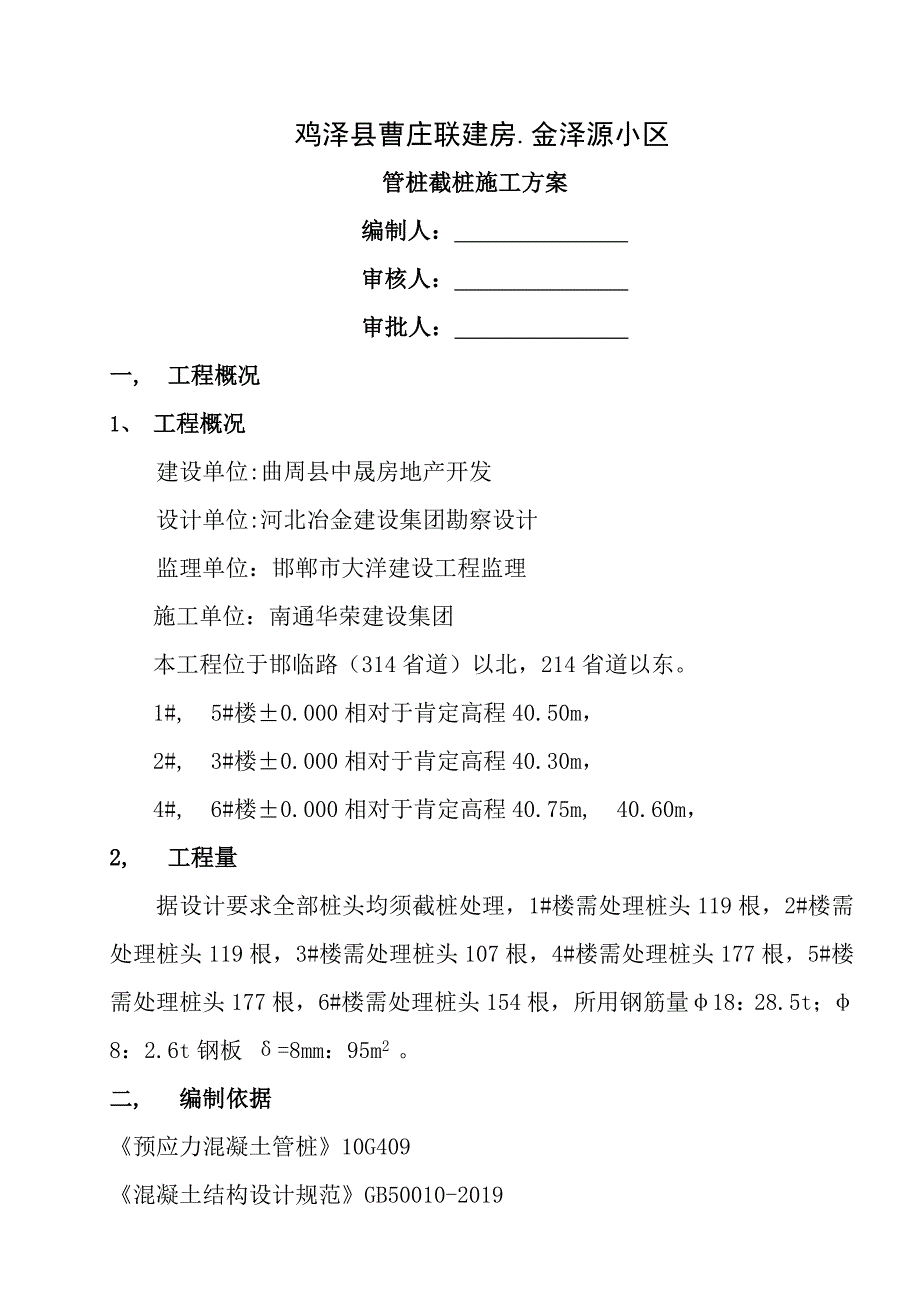

鸡泽县曹庄联建房.金泽源小区管桩截桩施工方案 编制人: 审核人: 审批人: 一, 工程概况1、 工程概况 建设单位:曲周县中晟房地产开发 设计单位:河北冶金建设集团勘察设计监理单位:邯郸市大洋建设工程监理施工单位:南通华荣建设集团本工程位于邯临路(314省道)以北,214省道以东1#, 5#楼±0.000相对于肯定高程40.50m,2#, 3#楼±0.000相对于肯定高程40.30m,4#, 6#楼±0.000相对于肯定高程40.75m, 40.60m,2, 工程量据设计要求全部桩头均须截桩处理,1#楼需处理桩头119根,2#楼需处理桩头119根,3#楼需处理桩头107根,4#楼需处理桩头177根,5#楼需处理桩头177根,6#楼需处理桩头154根,所用钢筋量φ18:28.5t;φ8:2.6t钢板 δ=8mm:95m2 二, 编制依据《预应力混凝土管桩》10G409《混凝土结构设计规范》GB50010-2019《混凝土结构荷载规范》GB50009-2019三, 作业前条件和打算1, 技术打算土方开挖完毕标高符合设计标高;荷载试验已按设计要求试验完毕,并符合标准;测量出各桩头顶面标高。

2, 参与作业人员资质和要求序号作业人员工种数量资格职责1作业负责人1要求熟识施工图纸,具有丰富的现场工作阅历,能娴熟驾驭《电力建设平安工作规程》现场指挥,对整个工程负责2专业工程师1现场技术方案3技术员2能够精确阅读图纸,具有现场工作阅历现场限制点布设, 抄平4测量人员3-45电工2参与过西安市劳动局培训并取得合格证者方可上岗,要求熟识本专业规程, 规范,对平安用电有预防和预控实力现场照明及设备电缆6焊工10持有焊工资格证钢筋焊接6吊车司机1有吊车驾驶证截桩桩头吊运7专职平安员1必需具备五年以上施工现场经验,具有较高的管理素养,工作细致,忠于职守负责平安工作8员工15身体健康,年轻力壮必需有相关专业的工作阅历(如:钢筋工, 混凝土工等)桩头处理施工3, 作业工机具3.3.1仪器, 机具表序号名称规 格数量备注1水准仪S322钢尺5m53塔尺5m24锯桩器2台5电焊机5台6汽车吊25t 17振捣棒3把注:以上仪器均计量检验合格,精度满意要求施工机械, 机具进行检修,保证运转良好四, 作业程序和方法 作业程序:桩验收交接→标高复测→截桩→清桩→验桩→桩顶处理→砌砖胎膜→浇筑承台梁垫层→桩顶SBS处理→内壁处理→桩头钢筋绑扎→桩头钢筋处理→承台梁钢筋安装→混凝土浇筑;1, 依据设计要求土方开挖,荷载试验合格,桩位确定无误后。

在作业工作面满意施工要求,对其他工作无影响时即可起先对桩头处理施工针对本工程特点,桩类型为摩擦桩,均须要进行截桩处理2, 对于高出设计标高的桩,先用水平仪抄处设计标高位置在设计标高位置线沿桩周圈弹出墨线,用云石锯沿弹出的线锯桩,桩分两次截断第一次锯的较浅约3cm左右,第二次换大锯片沿第一次锯出的刀口把桩截断截断后用25t汽车吊把截掉桩头从基坑中吊出外运3, 桩顶清理:主要是清理锯桩的浮浆浮尘,检验截桩的锯口,对于桩口不平的或是有缺陷的,用水泥砂浆找补平整,水泥砂浆达到强度后,在桩上口涂刷水泥基渗透结晶性防水涂料两遍,然后再在水泥基防水涂料上抹3mm厚抗裂砂浆爱护层4, 砌筑承台梁砖胎膜,浇筑筏板及承台梁垫层,在预制管桩的周边做水泥砂浆八字坡,然后做SBS防水附加层3, 管桩内的钢筋骨架采纳现场绑扎, 焊接成形的施工方案5, 桩顶内按设计要求设置托板及钢筋骨架,在6Φ18的钢筋套遇水膨胀止水环,位置与桩顶平(详见附图),浇灌桩顶设计标高以下的填芯混凝土,其混凝土强度等级同承台梁6, 浇灌填芯混凝土前,应先将管内壁浮浆清除干净;依据设计要求,采纳内壁涂刷水泥净浆, 混凝土界面剂或采纳微膨胀混凝土等措施,以提高填芯混凝土与管桩桩身混凝土的整体性;五, 质量要求1, 需截桩的其桩顶标高应符合设计要求,偏差±50mm。

2, 预留插筋的锚固长度不小于34d3, 钢筋型号, 位置, 间距均应符合设计要求4, 混凝土填芯其强度等级与基础承台或基础梁强度等级一样且需振捣密实六, 作业环境条件和平安要求1, 作业环境应达到的条件1.1 施工区域内土方开挖已完成1.2大雨天气停止施工,电焊机及用电设备禁止露天运用1.3基坑内干燥无积水1.4夜间施工照明足够2, 作业的平安要求和措施2.1 全部施工人员必需细致遵守《电力建设平安工作规程》和《电力建设平安施工管理规定》2.2 钢筋制作时,严禁非钢筋工操作钢筋机械,各种钢筋机械设备平安防护设施齐全,并悬挂平安操作规程牌2.3 在工作台上弯钢筋时,工作台上的铁屑应刚好清理,以防铁屑飞溅入眼2.4 多人抬运钢筋时,应动作一样,穿钢筋时应有统一指挥2.5 全部电源设备均应设有漏电爱护器做到“一机一闸一漏保”,接零线阻值不得大于4欧姆电动工器具检验合格方可运用2.6 振捣器应用绝缘良好的四芯橡胶软线并应接地良好,开关及插头应完整良好,严禁干脆将电线插入插座2.7 振捣人员应戴橡胶绝缘手套,穿绝缘鞋2.8 电焊机做好防雨,防潮工作,焊工应佩带焊工手套,穿绝缘鞋。

严禁运用袒露的铝线作为二次线电焊机一次线不得超过3米,超过2米悬空挂设运用2.9 施工人员上下基坑应走步道,严禁踩踏边坡上下2.10 如有夜间施工照明足够,照明采纳探照灯不少于4盏2.11 细致做好施工区域的平安文明施工工作,真正做到“活完, 料尽, 场地清”3 消防管理3.1 消防人员和施工单位平安员,要常常检查各部位有无火险隐患,发觉问题刚好实行措施整改并汇报3.2 现场全部动火作业完毕后必需细致检查,确认无火种残留,无火险隐患后,将全部电器断开后方可离开3.3 施工现场内严禁吸烟,易燃物品应妥当堆放并向消防管理人员刚好汇报3.4 全部新入场人员必需接受平安保卫部门进行的消防学问培训,经考核合格后方可上岗工作3.5 现场工作人员必需是全部经过消防学问的培训的人员,全部能够熟识本岗位的工作性能,正确驾驭消防设施, 器材的运用方法,明确消防器材的放置位置,能够达到自防自救3.6 动火作业必需办理动火作业票,经平安保卫部消防专业批准后持动火作业票作业,并严格依据动火作业票要求实施动火作业4 应急预案4.1 应急预案的启动条件:发生突发事务时启动该程序;4.2 发生突发事务时,由发觉者或事务责任单位刚好抢救伤员, 爱护现场,同时向项目部应急预案小组及医务室报告状况,项目部应急预案小组及医务室医务人员应快速到达事故现场进行伤员抢救工作,到达现场后依据伤员状况刚好做出抢救工作,小组组长依据实际状况,通知项目部预防突发事务办公室,实行措施,妥当处理突发事务。

4.3 项目部组织启动应急程序:4.3.1 应急预案小组指定专人指挥协调, 救助工作领导小组成员各就各位,各守其职安保部组织相关单位应急分队人员抢救伤员, 爱护现场, 疏散人员, 保持秩序的稳定4.3.2 医务人员快速赶赴现场进行伤员抢救,将人身损害状况汇报项目部领导,并刚好依据领导指示精神,拨打120或综合部派车将伤员送往指定医院救治责任单位不得在未经医务人员许可的状况下自行确定拨打急救 4.3.3 责任单位停止事故现场的施工行为,启动应急程序,听从项目部的统一指挥,并对现场实施救助行动4.3.4 综合部做好车辆的打算工作应急分队作好应急打算工作,依据领导小组要求适时救援行动4.3.5 项目部领导小组依据事务状况,决策拨打120, 报警 4.3.6 安保部对现场事故状况取证,并绽开事故调查,将结果刚好通知报给项目部领导小组4.3.7 项目部领导小组组长依据事故状况刚好将突发事务的状况汇报给公司有关领导和部门七, 附录预制管桩截桩处理示意图:。
