文档详情

装修砌体工程技术交底

m****
实名认证
店铺
DOC
48.50KB
约5页
文档ID:555741558
装修砌体工程技术交底_第1页
1/5

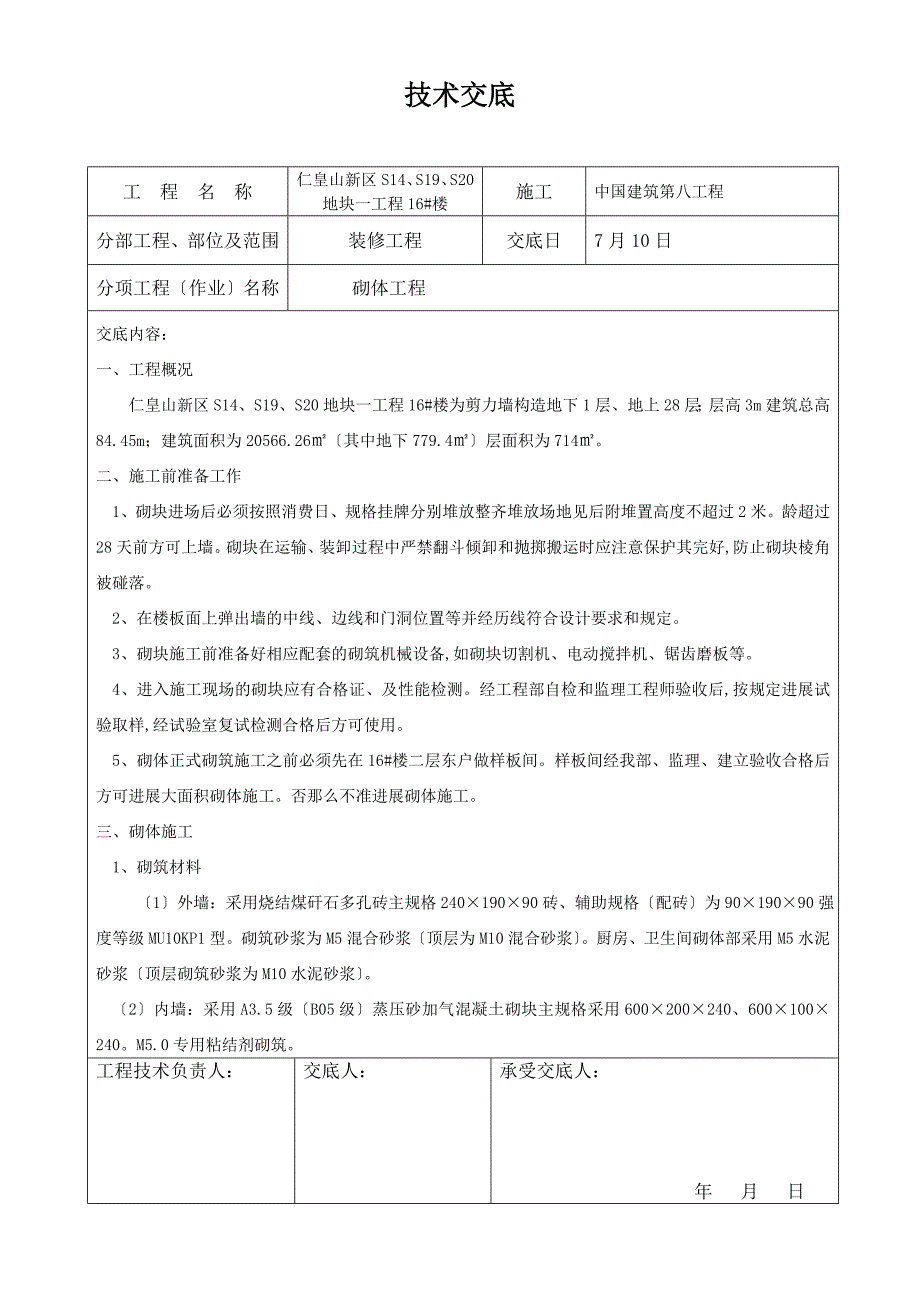

技术交底 工 程 名 称仁皇山新区S14、S19、S20地块一工程16#楼施工中国建筑第八工程分部工程、部位及范围装修工程交底日7月10日分项工程〔作业〕名称砌体工程交底内容:一、工程概况仁皇山新区S14、S19、S20地块一工程16#楼为剪力墙构造地下1层、地上28层;层高3m建筑总高84.45m;建筑面积为20566.26㎡〔其中地下779.4㎡〕层面积为714㎡二、施工前准备工作1、砌块进场后必须按照消费日、规格挂牌分别堆放整齐堆放场地见后附堆置高度不超过2米龄超过28天前方可上墙砌块在运输、装卸过程中严禁翻斗倾卸和抛掷搬运时应注意保护其完好,防止砌块棱角被碰落2、在楼板面上弹出墙的中线、边线和门洞位置等并经历线符合设计要求和规定3、砌块施工前准备好相应配套的砌筑机械设备,如砌块切割机、电动搅拌机、锯齿磨板等4、进入施工现场的砌块应有合格证、及性能检测经工程部自检和监理工程师验收后,按规定进展试验取样,经试验室复试检测合格后方可使用5、砌体正式砌筑施工之前必须先在16#楼二层东户做样板间样板间经我部、监理、建立验收合格后方可进展大面积砌体施工。

否那么不准进展砌体施工三、砌体施工1、砌筑材料 〔1〕外墙:采用烧结煤矸石多孔砖主规格240×190×90砖、辅助规格〔配砖〕为90×190×90强度等级MU10KP1型砌筑砂浆为M5混合砂浆〔顶层为M10混合砂浆〕厨房、卫生间砌体部采用M5水泥砂浆〔顶层砌筑砂浆为M10水泥砂浆〕〔2〕内墙:采用A3.5级〔B05级〕蒸压砂加气混凝土砌块主规格采用600×200×240、600×100×240M5.0专用粘结剂砌筑工程技术负责人: 交底人:承受交底人: 年 月 日技术交底 工 程 名 称仁皇山新区S14、S19、S20地块一工程16#楼施工中国建筑第八工程分部工程、部位及范围装修工程交底日7月10日分项工程〔作业〕名称砌体工程交底内容: 〔3〕地下室内墙:±0.0以下砌体采用MU15混凝土实心砖、M10水泥砂浆砌筑〔4〕入户花园、露台、台、厨房、卫生间不内外墙均采用C20混凝土浇筑同墙厚高250导墙〔5〕砌筑砂浆及导墙混凝土均采用人工拌制配合比及搅拌场地见后附〔6〕在门洞口处应设置上〔上口下500〕、中、下〔下口上500〕三块门头砖门头砖宽同墙厚高240mm长300mm采用C20混凝土预制。

〔7〕蒸压砂加气混凝土砌块与砼构造拉结采用1mm厚L型铁件〔见后附〕进展拉结烧结煤矸石多孔砖与砼墙〔柱〕拉结筋采用化学植筋的方式进展施工, 外墙植拉结筋φ6从下往上间隔2匹砖一道钢筋下料长度1100mm植入墙内100末端弯直钩2、施工工艺〔1〕砌块砌筑1、样板墙施工完毕通过施工、监理、建立等各方验收才准进展大面砌体的施工2、清理干净墙体下面的楼面保证不得有松散的砼灰浆等疏松杂物3、按设计要求放出墙中线、边线、门洞口的位置等4、按设计要求和规定需要设置的砼挡水翻边的部位进展砼挡水翻边的施工砼强度为C20不必设置砼挡水翻边的部位对砌体进展排版底部砌筑2-3皮混凝土实心砖再进展砌体的施工5、排砖按砌块每皮高度制作皮数杆并树立于墙的两端两相对皮数杆之间拉准线砌筑施工必须拉线进展施工6、严禁使用有竖向裂缝的砌块、断裂砌块、龄缺乏28d的砌块及外说明显受潮的砌块进展砌筑7、砌块砌筑应随铺随砌灰缝应横平竖直灰缝应饱满程度灰缝厚度要≤4mm垂直灰缝要≤8mm 8、砌块墙的转角程度和垂直灰缝饱满度均要≥80采用粘合剂专用施工工具在砌面上刮抹一层工程技术负责人: 交底人:承受交底人: 年 月 日技术交底 工 程 名 称仁皇山新区S14、S19、S20地块一工程16#楼施工中国建筑第八工程分部工程、部位及范围装修工程交底日7月10日分项工程〔作业〕名称砌体工程交底内容: 粘合剂然后用橡皮锤轻轻敲实粘合剂溢出为宜。

处应隔皮纵、横墙砌块互相搭砌砌块墙的T字交接处应使横墙砌块隔皮端面露头9、切、锯砌块必须使用专用工具不得用斧或瓦任意砍劈10、加气混凝土砌块墙每天砌筑高度不超过1.8m11、砌块砌筑形式必须每皮顺砌上下皮砌块应对缝并且竖缝互相错开1/2砌块长12、砌筑中撬动或碰撞坏已砌筑的砌块应去除原粘结剂等重新砌筑13、砌体墙顶面与砼梁板底面间预留10mm~25mm的空隙该空隙待墙体砌筑完成7d后用砂浆进展封堵〔2〕多孔砖砌筑1、严禁使用断裂砖块、龄缺乏28d的砖块进展砌筑多孔砖墙中不够整块多孔砖的部位用烧结普通砖〔或配砖〕来补砌不得将砍过的多孔砖填补2、砌体施工时多孔砖的孔洞应垂直与受压面砌体施工必须上下错缝上下皮垂直灰缝互相错开半砖长多孔砖砌体在转角处要加设配砖配砖位于砖墙外角在砌体墙的交接处加设配砖配砖位于砖墙交接处的外侧砌体灰缝砂浆要饱满程度灰缝的砂浆饱满度要大于80竖向灰缝采用加浆填灌的使其砂浆饱满严禁用水冲浆灌缝砌体灰缝必须横平竖直程度灰缝厚度和竖向灰缝宽度为10mm但不得小于8mm不得大于12mm3、砌体的转角和交接处要同时砌筑严禁无可靠措施的内外墙分砌施工对不能同时砌筑而又必须留置的临时连续处要砌成斜槎。

四、成品保护及质量控制要点工程技术负责人: 交底人:承受交底人: 年 月 日技术交底 工 程 名 称仁皇山新区S14、S19、S20地块一工程16#楼施工中国建筑第八工程分部工程、部位及范围装修工程交底日7月10日分项工程〔作业〕名称砌体工程交底内容: 1、 粘结剂应使用电开工具搅拌均匀随拌随用,拌和量应控制在3h内用完假设环境温度高于25℃必须在拌合后2h内用完2、 墙体砌筑时不得用水浇湿砌块,也不得使用潮湿的砌块,砌块含水率≯15切割砌块必须使用手提式机具或相应的机械设备3、 砌筑前对基层进展清理和找平按设计要求弹出墙的中线、边线与门、窗洞口位置砌筑时应以皮数杆为标志拉好水准线4、 砌筑每一层的第一皮砌块前先用水潮湿基面再用M7.5水泥砂浆铺砌〔根据排版可在底部砌筑2-3皮混凝土实心砖〕砌块的垂直灰缝批刮粘结剂要注意校正砌块的程度度和垂直度5、 每皮砌块砌筑前先将下皮砌块外表〔铺浆面〕清理干净后再铺程度、垂直灰缝处的粘结剂每皮砌块砌筑时要注意校正程度、垂直位置做到上下皮砌块错缝搭接其搭接长度不小于被搭接砌块长度的1/3。

6、 砌体转角和交接处同时砌筑假设不能同时砌筑必须留设临时连续处必须砌成斜槎斜槎程度长度不得小于高度的2/3接槎继续施工时必须先清理槎口再铺粘结剂接砌7、 砌块砌筑时将粘结剂均匀铺刮于下皮砌块外表及待砌砌块侧面灰缝应饱满做到随砌随勒及时清理挤出的粘结剂8、 砌上墙的砌块不的任意挪动或撞击假设需校正应在去除原粘结剂后重新铺刮粘结剂进展砌筑墙体砌完后必须检查外表平整度如有不平整用钢齿磨砂板磨平使偏向值控制在允许范围内9、 砌体墙顶面与砼梁板底面间预留10mm~25mm的空隙该空隙待墙体砌筑完成7d后用PU发泡剂进展嵌填封堵10、 严禁在墙体上留脚手洞工程技术负责人: 交底人:承受交底人: 年 月 日技术交底 工 程 名 称仁皇山新区S14、S19、S20地块一工程16#楼施工中国建筑第八工程分部工程、部位及范围装修工程交底日7月10日分项工程〔作业〕名称砌体工程交底内容: 11、 水电线的暗敷施工必须待墙体完成并到达一定强度后才可进展开槽时应使用轻型电动切割机并辅以手工镂槽器。

开槽深度不得超过墙厚的的1/3100厚的墙体不得双向对开线槽线开槽应距门窗洞口300mm以外预埋在现浇楼板中的线弯进墙体时要贴近墙面敷设且垂直段高度宜低于一皮切块的高度敷设线后的槽用1:3水泥砂浆填实比墙面微凹2mm再用粘结剂补平沿槽长外侧粘帖宽度为100mm的耐碱玻璃纤维网格布增强12、 墙体修补及孔洞修补堵塞应采用砌块专用修补材料,或者以砌块碎屑拌砌筑粘结剂进展修补13、 消防箱暗留的应在砌筑时留出制止后开五、检测措施1、严格‘自检’、‘专检’、‘交接检’的检查制度所有施工过程都要按规定认真进展检验未到达要求必须返工验收合格后才能转入下道工序2、严格报验制度每道工序施工前必须提早报验验收通过后才可进展下道工序施工3、加强成品保护指定专人负责应合理安排施工顺序防止后道工序损坏或污染前道工序4、加强施工消费和进度安排的控制进度要服从质量六、平安文明施工 1、使用应派专人负责严禁随意使用 2、砂浆搅拌机接电做好接地并搭设防护棚 3、砌体切割机应设置防护罩接电 3、施工垃圾分类处理尽量回收利用每天做到工完场清将产生的垃圾及时清理干净工程技术负责人: 交底人:承受交底人: 年 月 日。

下载提示
相似文档
正为您匹配相似的精品文档
