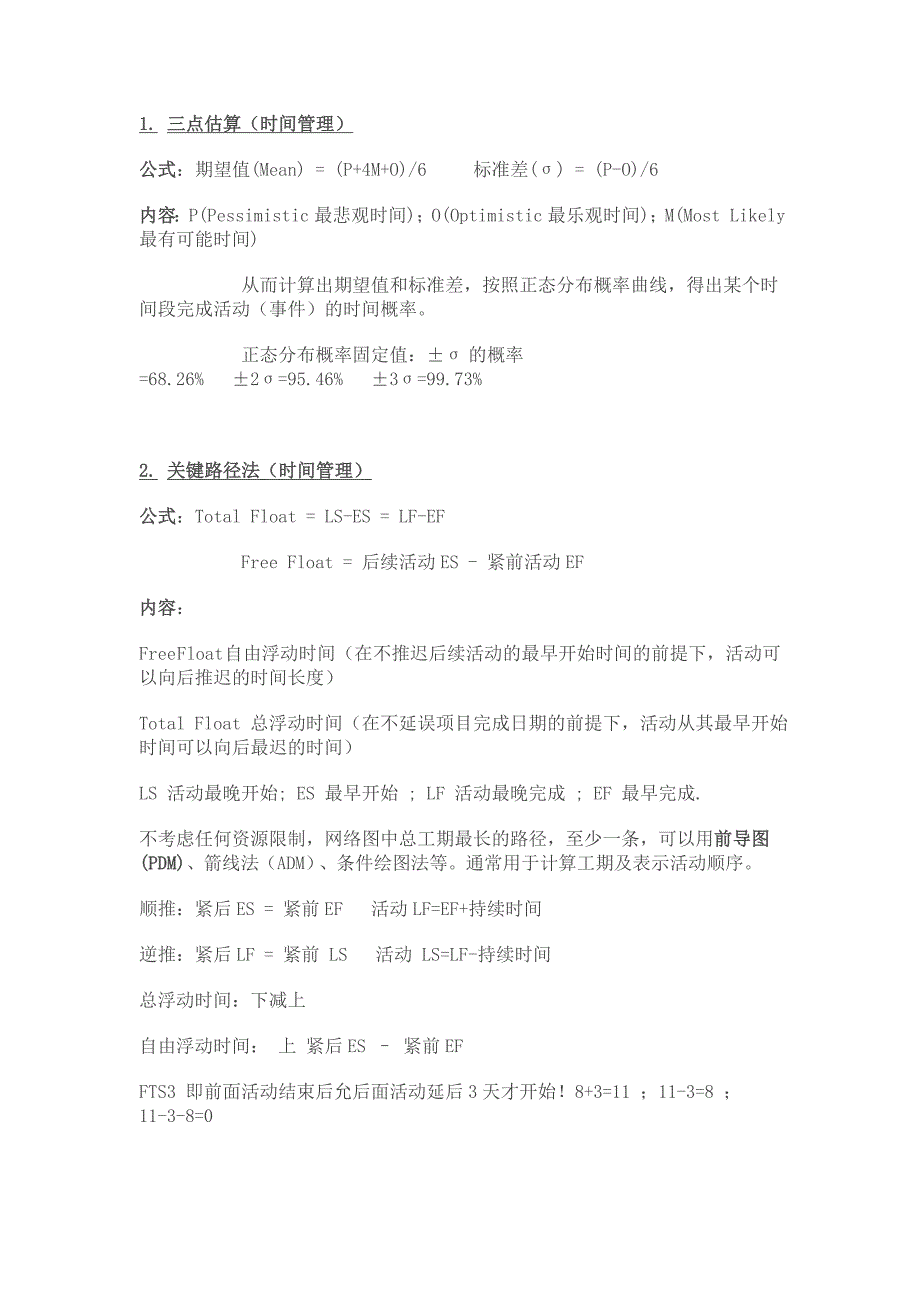

1. 三点估算(时间管理)公式:期望值(Mean) = (P+4M+O)/6   标准差(σ) = (P-O)/6内容:P(Pessimistic最悲观时间);O(Optimistic最乐观时间);M(Most Likely最有可能时间)      从而计算出期望值和标准差,按照正态分布概率曲线,得出某个时间段完成活动(事件)的时间概率      正态分布概率固定值:±σ的概率=68.26%  ±2σ=95.46%  ±3σ=99.73% 2. 关键路径法(时间管理)公式:Total Float = LS-ES = LF-EF      Free Float = 后续活动ES - 紧前活动EF内容:Free Float 自由浮动时间(在不推迟后续活动的最早开始时间的前提下,活动可以向后推迟的时间长度)Total Float 总浮动时间(在不延误项目完成日期的前提下,活动从其最早开始时间可以向后最迟的时间)LS 活动最晚开始; ES 最早开始 ; LF 活动最晚完成 ; EF 最早完成.不考虑任何资源限制,网络图中总工期最长的路径,至少一条,可以用前导图(PDM)、箭线法(ADM)、条件绘图法等。

通常用于计算工期及表示活动顺序 顺推:紧后ES = 紧前EF  活动LF=EF+持续时间逆推:紧后LF = 紧前 LS  活动 LS=LF-持续时间总浮动时间:下减上 自由浮动时间: 上 紧后ES – 紧前EFFTS3 即前面活动结束后允后面活动延后3天才开始!8+3=11 ;11-3=8 ;11-3-8=0STS4 即前面活动开始后允许后面活动延后4天才开始!7+4=11 ;15-4=11;11+4=15;11-4-7=0 3.资产折旧(成本管理)公式:    直线折旧法:(原值-残值)/使用年限    双倍余额递减法:(原值-累计折旧)*(2/预计累计折旧)    年数总和法:(原值-残值)*(尚可使用年数/年数总和)内容:直线折旧(Straight line)按每年平均算,享受税收优惠少;双倍余额递减(Double declining balance),享受税收优惠多,需要税务局批准 4. 投资及项目选择 (成本管理)公式及内容:净现值NPV = 收入现值- 支出现值      投资回报率ROI = 年均利润/项目投资额      收益成本比率 BCR = 预期收益/预期成本 5.  挣值管理EVM(Earned Value Management) (成本管理)公式: 成本偏差 CV = EV-AC ; 成本绩效指数 CPI = EV/AC ; 成本偏差指数 PCV = CV/EV       进度偏差 SV = EV-PV ; 进度绩效指数 SPI = EV/PV ; 进度偏差指数 PSV = SV/EV       完工总预算 BAC = Σ PV ;       完工尚需估算 典型的:ETC =(BAC-EV)/CPI  非典型的:ETC = BAC-EV                     受进度和成本同时影响:ETC = (BAC-EV)/(CPI*SPC)       重新估算完工成本 EAC = AC+ETC = AC+(BAC-EV)/CPI ...       完工尚需绩效指数 按原定预算BAC完成 TCPI = (BAC-EV)/(BAC-AC)                       按新的EAC完成 TCPI = (BAC-EV)/(EAC-AC) 内容: 计划价值 PV = 计划工作量 * 预算单价 ; 挣值 EV = 实际完成工作量 * 预算单价 ;       实际成本 AC = 实际完成工作量 * 实际单价       通过CV、CPI 看出成本节约或浪费; 通过SV、SPI 看出工期进度超前或滞后。

       通过ETC、EAC 重新估算完成剩余和整个工作需要的成本 6. 沟通的通道 (沟通管理)公式: N(N-1)/2内容: N为参与沟通的人数,注意项目经理已列入其中 说明人数越多,沟通越复杂 7. 合同计价 (采购管理)公式:如果实际成本大于等于最高限价,则卖方利润为负数或0,合同总价就是最高限价如果实际成本小于最高限价,合同总价(PTA)= 目标成本 +(最高限价-目标价格)/买方分担比例目标价格=目标成本+目标利润卖方利润=目标利润+(目标成本—实际成本)x 卖方分担比例 内容:FPIF合同原则:比较实际成本和最高限价.FPIF有最高限价,而CPIF没有PTA的全称是Point of Total Assumption,即总体假设点,也可能被不准确地译为“估算的合同总价”也可以用这个公式:最高价= 合同支付的实际成本 + 目标利润 +(目标成本-合同支付的实际成本)*卖方比例 ---> 以上具体例题和答案,因是图片不一一上传,可参考百度文档:。

下载提示
相似文档
正为您匹配相似的精品文档
