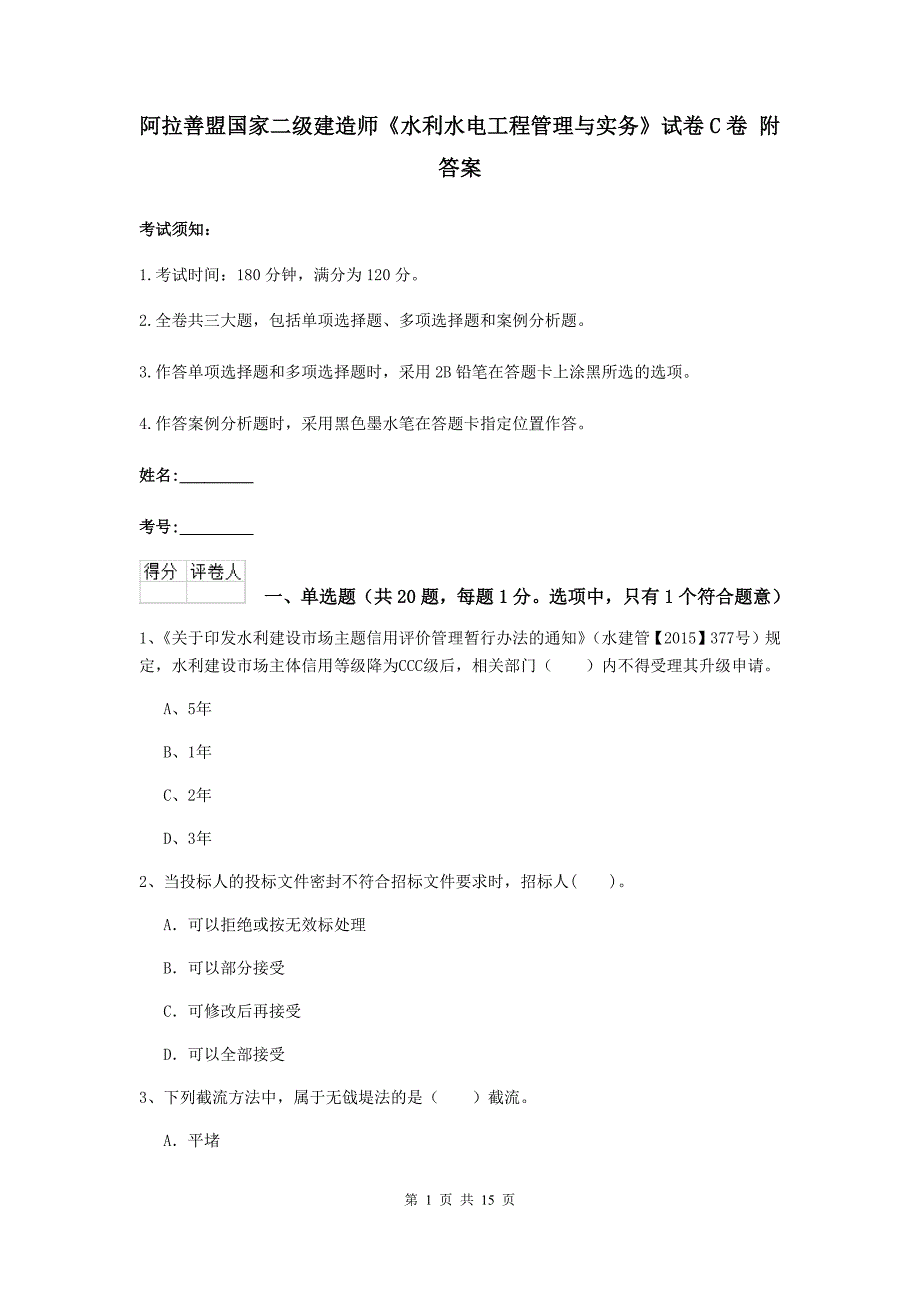

阿拉善盟国家二级建造师《水利水电工程管理与实务》试卷C卷 附答案考试须知:1.考试时间:180分钟,满分为120分 2.全卷共三大题,包括单项选择题、多项选择题和案例分析题3.作答单项选择题和多项选择题时,采用2B铅笔在答题卡上涂黑所选的选项 4.作答案例分析题时,采用黑色墨水笔在答题卡指定位置作答 姓名:_________ 考号:_________ 一、单选题(共20题,每题1分选项中,只有1个符合题意)1、《关于印发水利建设市场主题信用评价管理暂行办法的通知》(水建管【2015】377号)规定,水利建设市场主体信用等级降为CCC级后,相关部门( )内不得受理其升级申请A、5年B、1年C、2年D、3年2、当投标人的投标文件密封不符合招标文件要求时,招标人( )A.可以拒绝或按无效标处理 B.可以部分接受C.可修改后再接受 D.可以全部接受3、下列截流方法中,属于无戗堤法的是( )截流A.平堵B.立堵C.混合堵D.定向爆破4、重力坝按坝体高度分为高坝、中坝和低坝,其中高坝的高度不低于( )A.40m B.50mC.60m D.70m5、根据《水利工程建设项目档案管理规定》的有关规定,水利工程档案的保管期限分为( )。
A、永久、长期、短期三种B、长期、中期、短期三种C、长期、短期两种D、永久、临时两种6、根据《水工预应力锚固施工规范》(SL 46—94),下列关于预应力锚束永久性防护涂层材料说法错误的是( )A.对预应力钢材具有防变形作用B.与预应力钢材具有牢固的粘结性,且无有害反应C.能与预应力钢材同步变形,在高应力状态下不脱壳、不脆裂D.具有较好的化学稳定性,在强碱条件下不降低其耐久性7、多斗挖掘机是一种连续工作的挖掘机械,从( )上可以分为链斗式和斗轮式两种A、构造B、结构C、行走方式D、铲斗材料8、水库遇下游保护对象的设计洪水时在坝前达到的最高水位称( )A.校核洪水位 B.兴利水位C.防洪限制水位 D.防洪高水位9、不能用于土坝上游护坡的类型有( )A.浆砲石护坡 B.干浆砌石护坡C.混凝土护坡 D.草皮护坡10、根据水利水电工程施工质量检验有关规定,见证取样资料应由( )制备 A.质量监督部门 B.项目法人 C.监理单位 D.施工单位11、根据《水利工程建设施工监理规范》(SL288-2003)的有关规定,监理人应检查、督促承包人对发包人提供的测量基准点进行( ),并督促承包人在此基础上完成施下测量控制网的布设及施工区原始地形图的测绘。
A、保护B、直接使用C、复核D、同等级加密12、某水利建筑工程的机电设备安装工程的单价计算中,直接工程费为Ⅰ,直接费为Ⅱ,人工费为Ⅲ,其他直接费为Ⅳ,现场经费为Ⅴ,已知间接费的费率为η,则间接费为( )A.Ⅰ×η B.Ⅱ×ηC.Ⅲ×η D.(Ⅰ+Ⅳ+Ⅴ)×η13、发生改变原设计标准和规模的设计变更时,应报( )批准A、监理人 B、发包人 C、原设计单位 D、原设计审批部门14、根据《水电建没工程质量管理暂行办法》,监理单位对工程建设实施过程中设计与施工质量负( )A、监督责任B、直接责任C、监督与控制责任D、间接责任15、固结灌浆浆液稠度的控制程序是( )A.先稀后浓再稀 B.先浓后稀再浓C.先稀后浓 D.先浓后稀16、某工程采用不过水土石围堰,基坑上游围堰挡水位为30m,下游围堰挡水位为29.4m,上下游水位差为0.6m,波浪爬高为0.5m,安全超高为1.0m,该工程上游围堰堰顶高程至少应为( ).A.31.0mB.31.5mC.31.6mD.32.1m17、按《水利水电基本建设工程单元工程质量评定标准》,单元工程质量标准项目可分为保证项目、基本项目和( )。
A、一般原则和要求B、允许偏差项目C、质量检查项目D、检测项目18、下列注册建造师执业工程范围中,不属于水利水电工程专业的是( )A.隧道B.钢结构C.爆破与拆除D.预拌商品混凝土19、根据《水利水电工程等级划分及洪水标准》SL252-2000,总库容为( )万m3的水库属小(1)型水库A.50 B.500 C.5000 D.5000020、水利工程中,起重机械从220kV高压线通过时,其最高点与高压线之间的最小垂直距离不得小于( )mA、4B、5C、6D、7 二、多选题(共10题,每题2分选项中,至少2个符合题意)1、根据《水利工程建设程序管理暂行规定》(水建【1998】16号),水利工程项目开展施工准备须具备地条件包括( )A.施工现场地征地、拆迁已完成B.初步设计已经批准C.项目法人已经建立D.监理单位已经选定E.施工单位已经选定2、根据《水电工程设计概算编制办法及计算标准》(国家经济贸易委员会2002年第78号公告),水电工程独立费用中的项目建设管理费包括( )等A.工程前期费 B.工程建设监理费C.项目技术经济评审会 D.咨询服务费E.工器具及生产家具购置费3、常见的边坡变形破坏类型有( )。
A.松弛张裂 B.蠕动变形 C.崩塌 D.滑坡 E.沉陷4、土石坝坝面作业包含( )等工序A、铺料B、排水C、整平D、压实E、加水5、事故处理需要进行设计变更的应( )A、由事故发生单位提出设计变更方案B、由原设计单位提出设计变更方案C、由有资质的单位提出设计变更方案D、由监理单位提出设计变更方案E、需要进行重大设汁变更的,必须经原设计审批部门审定后实施6、根据《水利水电工程等级划分及洪水标准》(SL252-2000),确定临时水工建筑物级别的依据包括( )等A.气候环境B.保护对象C.失事后果D.抗震烈度E.使用年限7、根据《水利工程设计概(估)算编制规定》,建筑及安装工程费用中的税金包括( )A.增值税 B.耕地占用税C.城市维护建设税 D.教育费附加E.营业税8、纵向围堰堰顶高程,要与束窄河段宣泄导流设计流量时的水面曲线相适应因此( )A、纵向围堰的顶面往往做成阶梯状或倾斜状B、上游部分与上游围堰同高C、上游部分比上游围堰稍高D、下游部分与下游围堰同高E、下游部分比下游围堰稍低9、采用抛投块料截流,按不同的抛投合龙方法可分为( )。
A. 平堵B. 斜堵C. 立堵D. 盖堵E. 混合堵10、根据《水利系统文明建设工地评审管理办法》(建地[1998]4号),工程建设管理水平考核的内容包括( )A.基本建设程序 B.工程质量管理 C.施工安全措施 D.工程进度管理 E.内部管理制度 三、案列分析题(共4题,每题20分)1、根据河流规划拟在A江建设一水利水电枢纽工程,该枢纽工程位于西南地区工程以发电为主,同时兼有防洪、灌溉等任务挡水建筑物为土石坝,水电站采用引水式开发方式引水隧洞布置在右岸,在左岸设有开敞式溢洪道该流域大部分为山地,山脉、盆地相互交错于其问,地形变化大坝址地区河床覆盖层厚度平均20m,河床冲击层为卵砾石类土,但河床宽度不大坝址两岸山坡陡峻,为坚硬的玄武岩在坝址的上下游2km内有可供筑坝的土料190万m3作为防渗体用,另有1250万m3的砂砾料可用作坝壳料由于本地区黏性土料天然含水量较高,同时考虑其他因素,土石坝设计方案选为斜墙坝问题:1.在初步设计文件里,采用了分段围堰法导流,明渠导流方案你认为此方案是否合理?若合理,请分析说明理由;若不合理,你认为应如何选择导流方案?2.针对该土石坝施工,你认为如何做好料场规划?3.作为项目经理,如何安排斜墙和反滤料及坝壳的施工?2、承包人与发包人依据《水利水电工程标准施工招标文件》(2009年版)签订了某水闸项目的施工合同,合同工期为8个月,工程开工日期为2012年11月1日,承包人依据合同工期编制并经监理人批准的部分项目进度计划(每月按30天计,不考虑间歇时间)见表1表1进度计划表工程施工中发生如下事件:事件1:由于承包部分施工设备未按计划进场,不能如期开工,监理人通知承包人提交进场延误的书面报告。
开工后,承包人采取赶工措施,A工作按期完成,由此增加费用2万元事件2:监理人对队闸底板进行质量检查时,发现局部混凝土未达到质量标准,需返工处理B工作于2013年1月20日完成,返工增加费用2万元事件3:发包人负责闸门的设计和采购,因闸门设计变更,D工作中闸门于2013年4月25日才运抵工地现场,且增加安装与调试费用8万元事件4:由于桥面板预制设备出现故障,F工作于2013年5月20日完成除上述发生的事件外,其余工作均按该进度计划实施问题:1、指出进度计划表中TB、TE,TG所代表的工作起止时间2、事件1中,承包人在收到监理人通知后多少天内提交进场延误书面报告,该书面报告应包括哪些主要内容3、分别指出事件2,事件3,事件4对进度计划和合同工期有何影响,指出该部分项目的实际完成日期4.依据《水利水电工程标准施工招标文件》(2009年版),指出承包人可向发包人提出延长工期的天数和增加费用的金额,并说明理由3、某寒冷地区大型水闸工程共18孔,每孔净宽10.0m,其中闸室为两孔一联,每联底板顺水流方向长与垂直水流方向宽均为22.7m,底板厚1.8m交通桥采用预制“T”型梁板结构;检修桥为现浇板式结构,板厚0.35m。
各部位混凝土设计强度等级分别为:闸底板、闸墩、检修桥为C25,交通桥为C30;混凝土设计抗冻等级除闸墩为F150外,其余均为F100.施工中发生以下事件:事件1:为提高混凝土抗冻性能,施工单位严格控制施工质量,采取对混凝土加强振捣与养护等措施事件2:为有效防止混凝土底板出现温度裂缝,施工单位采取减少混凝土发热量等温度控制措施事件3:施工中,施工单位组织有关人员对11#闸墩出现的蜂窝、麻面等质量缺陷在工程质量缺陷备案表上进行填写,并报监理单位备案,作为工程竣工验收备查资料工程质量缺陷备案表填写内容包括质量缺陷产生的部位、原因等事件4:为做好分部工程验收评定工作,施工单位对闸室段分部混凝土试件抗压强度进行了统计分析,其中C25混凝土取样55组,最小强度为23.5MPa,强度保证率为96%,离差系数为0.16分部工程完成后,施工单位向项目法人提交了分部工程验收申请报告,项目法人根据工程完成情况同意进行验收问题:1.检修桥模板设计强度计算时,除模板和支架自重外还应考虑哪些基本荷载?该部位模板安装时起拱值的控制标准是多少,拆除时对混凝土强度有什么要求? 2.除事件1中给出的措施外,提高混凝土抗冻性还有哪些主要措施?除事件2中给出的措施外,底板混凝土浇筑还有哪些主要温度控制措施? 3.指出事件3中质量缺陷备案做法的不妥之处,并加以改正;工程质量缺陷备案表除给出的填写内容外,还应。
