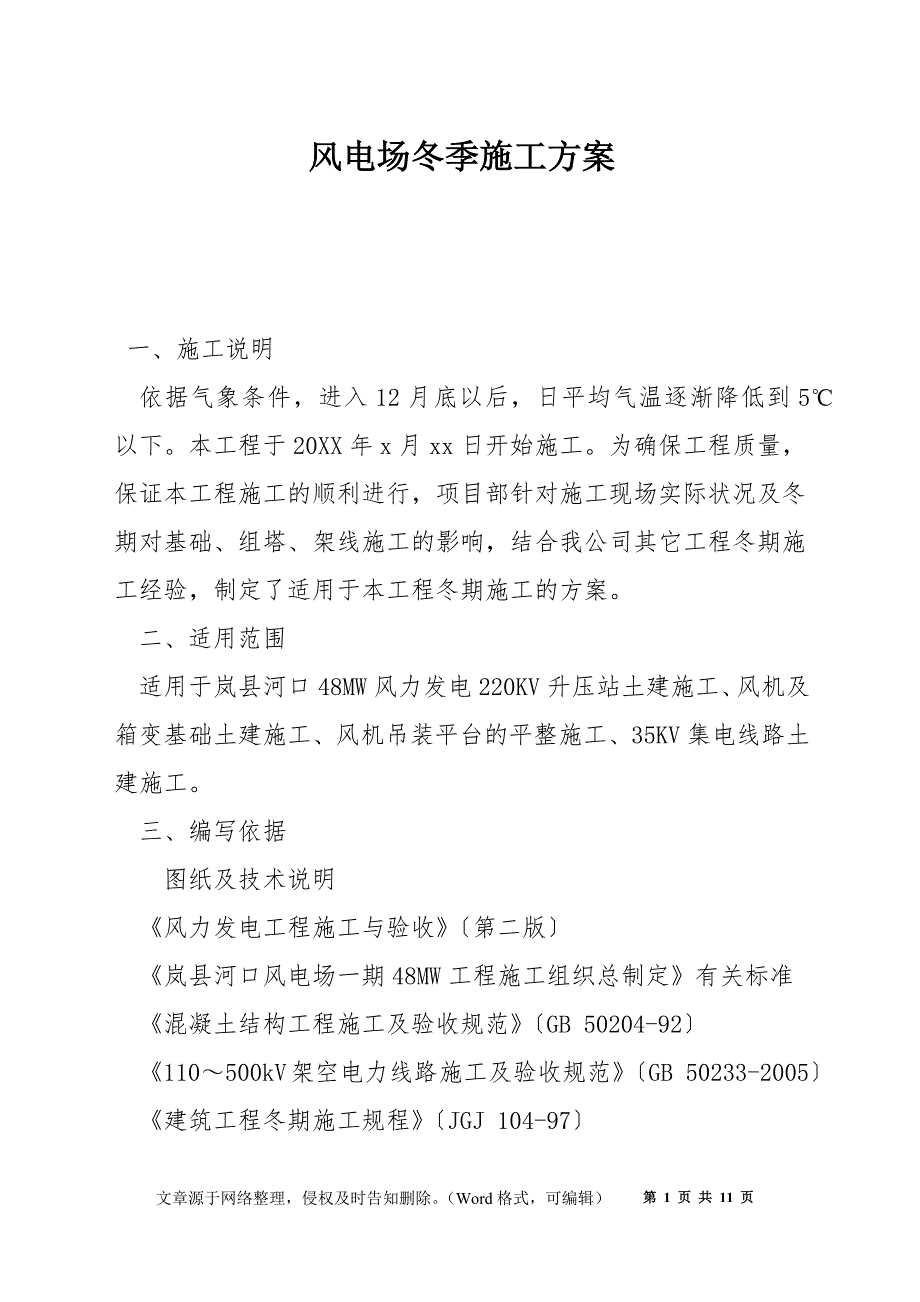

风电场冬季施工方案 一、施工说明 依据气象条件,进入12月底以后,日平均气温逐渐降低到5℃以下本工程于20XX年x月xx日开始施工为确保工程质量,保证本工程施工的顺利进行,项目部针对施工现场实际状况及冬期对基础、组塔、架线施工的影响,结合我公司其它工程冬期施工经验,制定了适用于本工程冬期施工的方案 二、适用范围 适用于岚县河口48MW风力发电220KV升压站土建施工、风机及箱变基础土建施工、风机吊装平台的平整施工、35KV集电线路土建施工 三、编写依据  图纸及技术说明 《风力发电工程施工与验收》〔第二版〕 《岚县河口风电场一期48MW工程施工组织总制定》有关标准 《混凝土结构工程施工及验收规范》〔GB 50204-92〕 《110~500kV架空电力线路施工及验收规范》〔GB 50233-2005〕 《建筑工程冬期施工规程》〔JGJ 104-97〕 四、冬期施工组织管理措施 1、成立以项目经理张应选为组长,以及专职质检员及安全专工,施工队长马君冬季施工临时领导小组,强化冬期施工管理 2、制定具体可行、有针对性的冬期施工安全技术措施,并对所有参加施工的人员进行安全技术交底,对掺外加剂人员、测温保温人员、锅炉司炉工和火炉管理人员,组织技术业务培训,经考试合格才干上岗工作。

保证责任落实到人,在施工中能够遵守岗位、各负其责,保证基础成型的质量符合规范要求 3、加大人力物力投入,提前将冬期施工所必须的各类工具及物资准备就绪 4、在冬期施工中要加大监督检查力度,各级专、兼职质检员、安全员必须常常深入各施工点,对施工状况进行检查、监督、指导,发现问题及时解决,不留隐患 5、做好施工温度、施工质量等原始数据的记录整理工作,做到真实、可信、完整齐全 6、加大奖惩力度,对不负责任或不听劝阻违规作业人员要坚决予以处罚,有效的控制事故隐患,杜绝质量、安全事故的发生 五、冬期施工采用的方法 1、土方工程和基坑的蓄热、保温 l        施工现场的道路要坚持畅通,运输车辆及行驶道路均应增设必要的防滑措施 l        地基土以覆盖草垫保温为主,对大面积土方开挖应采用翻松表土、耙平法防冻,松土深度30~40cm l        基坑内应做好排水措施,防止产生积水,避免因土壁下部受多次冻融循环而形成塌方 l        开挖好的基坑底部应采用蓄热保温措施,每个坑内生一个炉子,坑口覆盖彩条布,保证基础坑不受冻 l        支模后隔夜才干浇筑时,应用彩条布或篷布将坑口覆盖,必要时应在坑内采用供暖措施。

l        土方回填前,应将基坑底部的冰雪及保温材料清理干净,回填土工作应连续进行,防止基土或填土层受冻 2、基础钢筋工程 l    钢筋焊接人员应持“焊工证“上岗证操作 l    本工程的钢筋笼全部在室内焊接完成,如果可能出现的现场焊接,要求其施工用的焊条,首先应确保制定强度的要求,并选择倔强强度较低、冲击韧性较好的低氢型焊条 l    室外焊接钢筋时,环境温度不宜太低,在风雪天气时,还应有一定的遮蔽措施.焊接未冷却的接头,严禁碰到冰雪 3、基础施工材料的加热 3.1、当浇制温度低于0℃时,应对水及骨料采用保温及加热措施〔离地50厘米处支铁板用煤进行加热〕 3.2、对材料进行加热必须满足以下要求: ⑴浇制温度低于-5℃时,可只对水进行加热,并将骨料和水泥存放在暖棚内保温 ⑵浇制温度低于-10℃时,应对水和骨料同时加热,加热水、砂、石加热的最高温度应符合下表规定当水、砂、石达到规定温度仍不能满足热工计算要求时,可提升水温度到100℃,但水泥不得与80℃以上的水直接接触 拌合水及砂、石加热最高温度〔℃〕   水泥品种及标号 拌合水最高温度〔℃〕 骨料最高温度〔℃〕 一般硅酸盐水泥〔42.5〕 80 60 ⑶水泥不得直接加热,使用前应运入暖棚内存放。

3、基础浇制 3.1、混凝土冬期施工应按《建筑工程冬期施工规程》要求进行混凝土的热工计算,保证搅拌好的混凝土在5℃以上 3.2、冬期不得在冻涨性地基土上浇筑混凝土 3.3、施工前及时掌握现场第一手气象条件资料〔如收听天气预报、观察气温变化变等〕,便于项目部及各施工队及早做好抗寒防冻施工准备,适度调整次日的工作计划安排,包括人力、物力、机械设备等,基础浇筑尽量避开严寒天气 3.4、冬期施工混凝土采纳机械搅拌,施工中应严格控制水灰比,一般不应大于0.6,坍落度控制在30~50mm内施工现场适当加大水泥用量,以确保基础强度的快速上升 3.6、浇制基础时,假设现场温度低于规定要求,应合计因环境条件限制造成的原材料温度降低,可采用现场对水或砂、石预热的方法,确保砼的浇制温度拌混凝土时,砂、石中不得带有冰、雪及冻团拌制混凝土的最短时间应按下表采纳   混凝土坍落度〔mm〕 搅拌机 机型 搅拌机容积 250-650L >30 强制式 90秒 3.7、混凝土入模温度不得低于5℃,且浇筑工作必须连续、紧凑,已浇筑层的混凝土被上一层混凝土覆盖前,不得低于2℃。

3.8、假设气温很低,不能满足入模温度,搅搅和浇筑工作应在暖棚内进行 4、砼保温养护 当基础浇筑完毕后,在基础的四个基坑内点燃火炉,然后用帆布或彩条布覆盖整基基础,使之形成一暖棚热源在每个基坑内离坑底50cm高度处必须均匀放置两个火炉,火炉应同帆布坚持2~3m以上的距离;同时在暖棚上设置4个150mm×150mm测温孔,每腿一个,测温孔布置在最易冷却的地方测温孔用透明塑料制作,既可用来测量棚内温度又可以兼做观察孔和通风孔      (1) 设专人监控暖棚内状况和测量温度,暖棚内温度应坚持在10℃以上,并在基坑内放置一盛满水的水桶,以确保暖棚内空气和混凝土表面有一定的湿度,有利于水泥的水化作用正常、充分的进行,确保混凝土的强度和质量  (2) 基础用暖棚法养护时应不小于3天;拆模后当混凝土表面与外界温差大于20℃时,拆模后的混凝土表面应采用使其缓慢冷却的临时覆盖措施拆掉暖棚后,应马上进行回填,回填完毕后,在基础露出地面的部分用塑料薄膜覆盖严密,并在上面铺盖干燥的茅草及油布等保温材料;     5、冬期灌注桩基础施工 冬期灌注桩基础的施工,应采用加热原材料(掺防冻剂)的方法进行,砼灌注温度不得低于5℃,当砼桩身位于冻土层内时,砼浇筑后顶部应覆盖保温,确保砼强度未达到制定标号的50%之前不得受冻,如现场气温很低时,必须采纳在桩基础上面“搭帐篷生火〞的方法,保证桩基础的砼强度得到快速上升。

     6、越冬工程维护 在已经完成的基础工程在入冬后,所有的基础上面必须用用麦薪覆盖,并加300~400mm厚的回填土 7、在冬期施工要强化防火意识,做好各项防火工作 ²  〔铁塔组立施工〕     本工程正常状况下,安排铁塔组立施工在20XX年11月初;铁塔的冬期施工主要是涉及施工安全和草原防火的问题,沿线组塔施工队伍,必须严格遵守《草原防火规章制度》的各项规定,组塔施工人员在出工前应一次性配带好冬期施工工器具和个人防寒衣服,从而保证组塔施工的顺利进行,各种施工用机械、车辆、设备必须使用冬期高值机油和柴油,防止牵引绞磨和车辆的熄火出现保证组塔施工的顺利进行 ²  〔张力架线施工〕 本工程的张力架线施工必定是冬期施工,本工序的冬期施工,也通铁塔组立的要求大致相同,但该施工全部过程可能在“草原防火戒严期〞之内施工,因此,不管是“牵引场、张力场、紧线附件〞均不准出现明火施工,施工帐篷内的一切设施,都将以“用电〞取代“用火〞,包括“电暖气、电饭锅、电热毯〞等,另外,由于冬期气温低,合成绝缘子瓷裙易损坏,要求合成串必须存放在温暖的帐篷内,安装时施工人员必须使用钢管梯,严禁直接攀登合成绝缘子串,防止发生合成串损坏和人员伤亡事故。

7、光缆冬期施工措施方案 因光纤接续的特别性,其仪器设备对环境温度的要求适宜在5℃~25℃之间,较低的温度对仪器的稳定有一定的影响,故制定此措施方案确保正常的操作 (1〕较平缓车辆能到的接续塔,用接续车直接开到塔号在车内进行接续操作,坚持适宜的环境 (2〕对车辆无法到达的接续塔号,搭设自制接续帐篷在帐篷内进行接续操作,用空调扇及浴霸灯进行温度控制我公司近几年在东北地区冬期施工时依据现场条件,专门制作了接续帐篷,以应对严寒施工,取得了非常好的效果 (3〕防止严寒做好防滑措施高空人员必须穿软底鞋,车辆必要时安装防滑链,对有冰雪的地方提前进行清扫或洒软土细沙等处理       六、质量控制及检查 1、冬期施工测温的项目及次数应符合下表规定   测温项目 测温次数 室外气温 每昼夜不少于4次,此外还必须测最高、最低气温 水温度 每一工作班不少于4次 混凝土出料温度 每一工作班不少于4次 混凝土养护温度 每2小时1次 2、检查混凝土质量除应按国家现行标准《混凝土结构工程施工及验收规范》〔GB50204-2002〕外,尚须做混凝土表面是否受冻、粘连、收缩裂缝,边角是否脱落,施工缝处有无受冻痕迹的检查。

1、在任何状况下,混凝土受冻前的强度不得低于5 N/mm2 2、加防冻剂的混凝土,应设专人负责并做好记录,应严格按剂量要求掺入 七、安全确保措施 1、用苫布覆盖坑口时,应搭设支架,以防失火 2、养护及下夜应由两人进行,在坑内加火时,坑上应有人监护 3、夜间养护时,上下坑应用梯子,以防摔伤并且设立专人监护发现异常状况应马上采用有效的措施,并向有关人员报告 4、养护及施工人员不得在坑内休息,以防煤气中毒及物体打击 5、施工队驻地必须设立查夜人员,以防止煤气中毒 6、在进入基坑之前,必须先将基础上的遮盖物打开一小部分,将基坑内烟气出后方可进入,谨防煤气中毒 7、施工及下夜人员应采用有效的保暖措施,防止冻伤 8、施工运输要严格执行有关交通安全、随车必须设立安全监护人,冬期下雪路滑要尽量避免施工运输特别状况时必须要运输必须加大对安全的评估状况要做到万无一失 八、草原防火措施 1、严格执行《森林草原防火条例》,并与防火办公室签定野外作业责任状 2、作业点四周开设15-30米宽的防火隔离带,并在管理进出口和重点防火地段设立防火警示牌 3、各作业点配备风力灭火器一台,及灭火器两台等措施。

4、请防火办公室专业人员现场检查防火措施 5、草原防火期内,在草原上作业和通过草原的各种机动车辆,采用有效办法,严防漏火、喷火和机动闸瓦脱落引起火灾行驶在草原上的材料运输汽车,司机和乘务人员进行防火安全教育,严防随意丢掉火种 6、在草原上施工驻地的施工、生活性用火,应当在指定的安全地点用火,并采用必要的防火措施,用火后必须彻底熄灭余火   第 11 页 共 11 页文章源于网络整。
