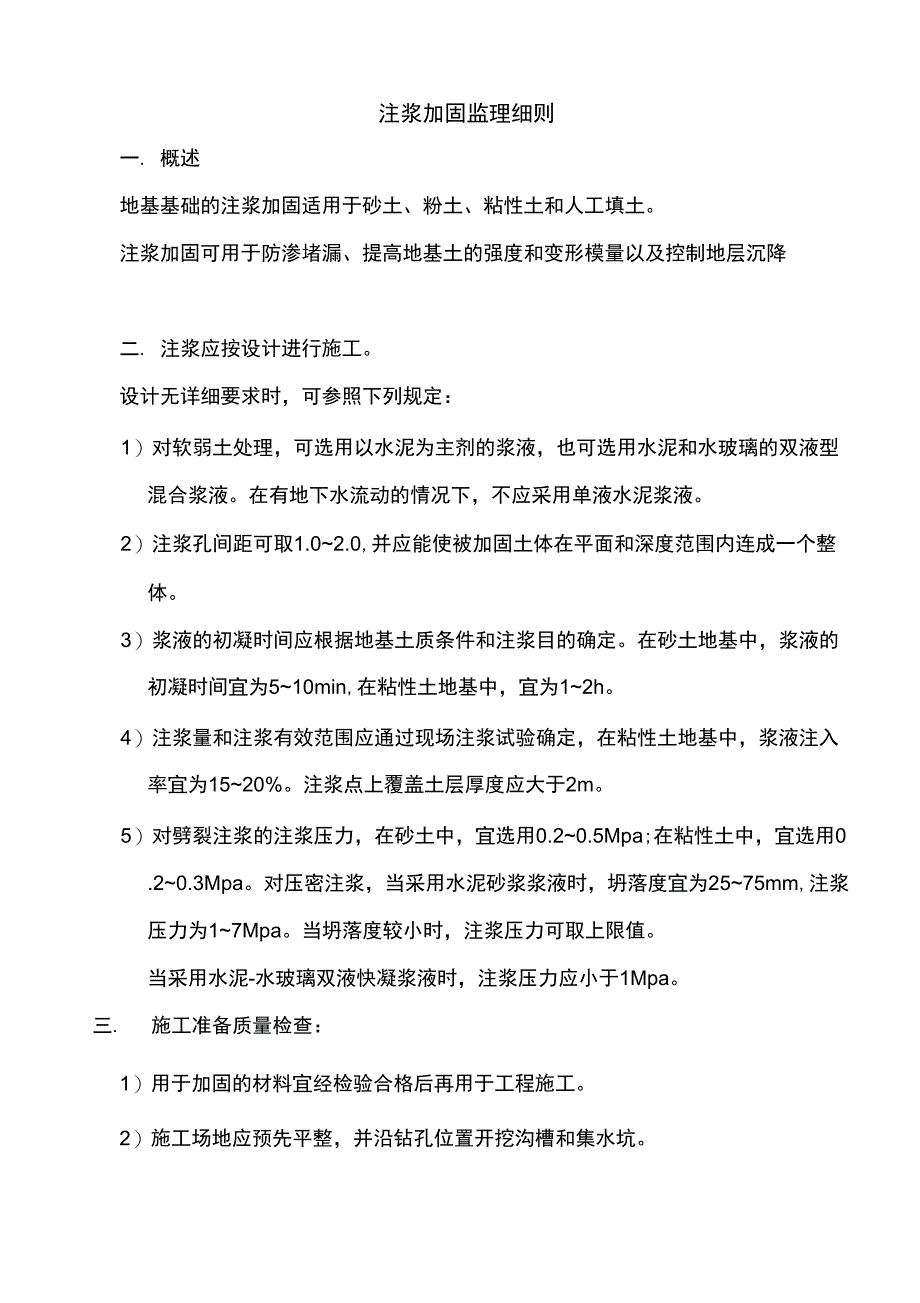

注浆加固监理细则一. 概述地基基础的注浆加固适用于砂土、粉土、粘性土和人工填土注浆加固可用于防渗堵漏、提高地基土的强度和变形模量以及控制地层沉降二. 注浆应按设计进行施工设计无详细要求时,可参照下列规定:1)对软弱土处理,可选用以水泥为主剂的浆液,也可选用水泥和水玻璃的双液型混合浆液在有地下水流动的情况下,不应采用单液水泥浆液2)注浆孔间距可取1.0~2.0,并应能使被加固土体在平面和深度范围内连成一个整体3)浆液的初凝时间应根据地基土质条件和注浆目的确定在砂土地基中,浆液的初凝时间宜为5~10min,在粘性土地基中,宜为1~2h4)注浆量和注浆有效范围应通过现场注浆试验确定,在粘性土地基中,浆液注入率宜为15~20%注浆点上覆盖土层厚度应大于2m5)对劈裂注浆的注浆压力,在砂土中,宜选用0.2~0.5Mpa;在粘性土中,宜选用0.2~0.3Mpa对压密注浆,当采用水泥砂浆浆液时,坍落度宜为25~75mm,注浆压力为1~7Mpa当坍落度较小时,注浆压力可取上限值当采用水泥-水玻璃双液快凝浆液时,注浆压力应小于1Mpa三. 施工准备质量检查:1)用于加固的材料宜经检验合格后再用于工程施工。

2)施工场地应预先平整,并沿钻孔位置开挖沟槽和集水坑3)浆液宜用32.5或42.5级普通硅酸盐水泥4)注浆用水不得用pH值小于4的酸性水和工业废水5)注浆用水的水温不得超过30~35C;并不得将盛将桶和注浆管路在注浆体静止状态下暴露于阳光下,防止浆液凝固6)日平均气温低于5C或最低气温低于-3C的条件下注浆时,应在施工现场采用措施,保证浆液不冻结7)花管注浆法要求:a采用钻孔或振动法将金属注浆管送入土层中b采用钻孔法时,应从钻杆内注入封闭泥浆,然后插入孔径为50mm的金属花管8)压密注浆要求:a采用钻孔或振动法将金属注浆管压入土层b当采用钻孔法时,应从钻杆内注入封闭泥浆,然后插入孔径为50mm的金属注浆管9)封闭泥浆7d立方体试块(边长为7.07cm)的抗压强度应为0.3~0.5Mpa,浆液粘度应为80~90s10)注浆孔的孔径宜为70~110mm,垂直度偏差应小于1%四. 施工过程质量检查:1)注浆施工时,浆液种类、注浆量、注浆压力应符合设计要求,宜采用自动流量和压力记录,并应及时对资料进行整理分析2)水泥浆的水灰比可取0.6~2.0,常用的水灰比为1.03)注浆时可掺用粉煤灰代替部分水泥,掺入量可为水泥重量的20%~50%。

4)根据工程需要,可以在浆液伴制时加入速凝剂、减水剂和防析水剂5)浆体应经过搅拌机充分搅拌均匀后才能开始压注,并应在注浆过程中不停缓慢搅拌,搅拌时间应小于浆液初凝时间浆液在泵送前应经过筛网过滤6)花管注浆时,须待圭寸闭泥浆凝固后,移动花管自下向上或自上向下进行注浆7)压密注浆时,须待封闭泥浆凝固后,捅去注浆管的活络堵头,然后提升注浆管自下向上或自上向下对地层注入水泥-砂浆液或水泥-水玻璃双液快凝浆液8)注浆的流量可取7~10L/min,对充填型注浆,流量不宜大于20L/min9)当用花管或带有活堵头的金属管注浆时,每次上拔或下钻高度宜为0.5m10)注浆孔的间距应符合设计要求,注浆顺序应按跳孔间隔注浆方式进行,并宜采用先外围后内部的注浆施工方法当地下水流速较大时,应从水头高的一端开始注浆11)对渗透系数相同的土层,首先应注浆封顶,然后由下向上进行注浆,防止浆液上冒如土层的渗透系数随深度而增大,则应自下向上注浆对互层地层,首先应对渗透或孔隙率大的地层进行注浆12)当既有建筑地基进行注浆加固时,应对既有建筑及其邻近建筑、地下管线和地面的沉降、倾斜、位移和裂缝进行检测并应采用多孔间隔注浆和缩短浆液凝固时间等措施,减少既有建筑基础因注浆而产生的附加沉降。

五. 注浆质量检验:A注浆检验时间应在注浆结束后28d后进行,可选用标准贯入、轻型动力触探或静力触探对加固地层进行检测对重要工程可采用载荷试验测定B注浆检验点可为注浆孔数的2%~5%当检验点合格率小于或等于80%,或虽大于80%但检验点的平均值达不到强度或防渗的设计要求时,应对不合格的注浆区实施重复注浆。

下载提示
相似文档
正为您匹配相似的精品文档
