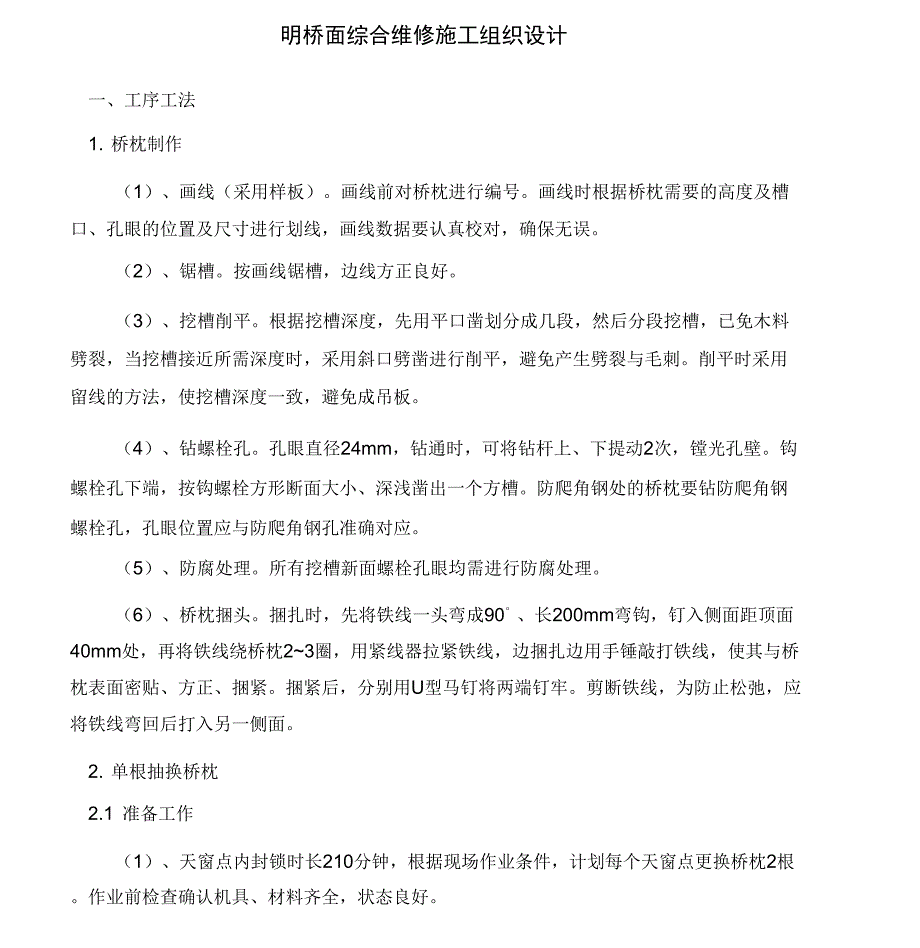

明桥面综合维修施工组织设计一、工序工法1. 桥枕制作(1)、画线(采用样板)画线前对桥枕进行编号画线时根据桥枕需要的高度及槽口、孔眼的位置及尺寸进行划线,画线数据要认真校对,确保无误2)、锯槽按画线锯槽,边线方正良好3)、挖槽削平根据挖槽深度,先用平口凿划分成几段,然后分段挖槽,已免木料劈裂,当挖槽接近所需深度时,采用斜口劈凿进行削平,避免产生劈裂与毛刺削平时采用留线的方法,使挖槽深度一致,避免成吊板4)、钻螺栓孔孔眼直径24mm,钻通时,可将钻杆上、下提动2次,镗光孔壁钩螺栓孔下端,按钩螺栓方形断面大小、深浅凿出一个方槽防爬角钢处的桥枕要钻防爬角钢螺栓孔,孔眼位置应与防爬角钢孔准确对应5)、防腐处理所有挖槽新面螺栓孔眼均需进行防腐处理6)、桥枕捆头捆扎时,先将铁线一头弯成90°、长200mm弯钩,钉入侧面距顶面40mm处,再将铁线绕桥枕2~3圈,用紧线器拉紧铁线,边捆扎边用手锤敲打铁线,使其与桥枕表面密贴、方正、捆紧捆紧后,分别用U型马钉将两端钉牢剪断铁线,为防止松弛,应将铁线弯回后打入另一侧面2. 单根抽换桥枕2.1 准备工作(1)、天窗点内封锁时长210分钟,根据现场作业条件,计划每个天窗点更换桥枕2根。
作业前检查确认机具、材料齐全,状态良好2)、把制作好的桥枕运到桥头,条件允许时可放在人行道上桥枕按抽换顺序运输和摆放3)、拆除作业范围内线路中心的钢板移至人行道或桥头限界以外放牢2.2 封锁作业(1)、拆除作业位置处两侧的整节护木,至人行道或桥头限界以外放牢,拆卸要更换木桥枕及临近的基本轨扣件和护轨道钉,卸下的螺栓及时戴帽2)、按基本轨、护轨抬起高度的需要,将基本轨及护轨两端一定距离内的扣件、道钉等松开冒起,卸下预换桥枕的钩螺栓及防爬螺栓的扣件3)、使用起道机抬起基本轨、护轨,塞好垫木后撤除钢轨抬起的高度要大于桥枕刻槽深度与螺栓帽高度之和,垫木稳固4)、撤除铁垫板、防磨胶垫,抽出旧桥枕:旧桥枕移至人行道或桥头限界以外放牢5)、上盖板清除(6)、搬运、穿入新桥枕:遇防爬角钢处,现将该处桥枕与防爬角钢联结7)、铺设垫板及防磨垫板,落下钢轨8)、拨正钢轨方向,整正垫板9)、钻钉孔,钉孔防腐处理,拧紧K型扣件螺栓及螺纹道钉10)、上紧全部钩(护)螺栓12)、木质局部防腐及安设中心钢板13)、恢复线路,检查轨距水平14)、确认线路开通条件,开通线路:开通前经施工负责人、线路配合负责人共同检查确认达到放行列车条件后,办理开通登记,开通线路。
2.3 收尾工作清理料具,回收旧料,准备次日开工3. 制作护木(1)、抛光:护木方正无毛刺2)、画线:画出刻槽线及倒楞角线,标出螺栓孔位置,要求准确无误3)刻槽倒楞角,要顺直,钻孔位置正确垂直4)锯头和捆扎5)涂氟化钠防腐浆膏或热防腐油4. 更换护木(1)、卸钩螺栓,把拆卸钩螺栓帽戴到螺杆上,将拆除的旧护木移出桥面,放于适当地点2)清扫、清理桥枕面,并根据实际情况作枕面及孔眼的挖补和防腐3)安装护木,各部要密贴卡紧,用锤敲击护木时要垫木块4)上紧螺栓,螺栓要涂油防锈,注意整正各种垫圈位置并画箭头标志5)、接头钉铁皮,应严密无缝,防止漏水、积水二、技术标准(一)、制作桥枕桥枕中心线与钢梁中心线垂直,桥枕一头找齐2. 桥枕底面与钢梁联结系间隙大于3mm3. 螺栓孔位置正确,垂直误差不超过4mm孔壁进行防腐处理(采用烙烫方法)4. 桥枕头用3-3.5mm铁丝捆扎2-3圈,距端头100mm,铁丝无重叠、松弛现象二)、更换桥枕无2mm以上空吊板1. 钉道钉时,先钻©12.5mmx110mm孑L,注入6克氟化钠,再打入道钉,无八害钉2. 桥枕与平联间有不小于3mm间隙,桥枕不得压在平面联结系上三)、制作护木标准断面为150x150mm,倒棱角为15x15mm。
1. 护木与桥枕连结处刻20〜30mm深的槽口与枕木卡紧2. 表面平整无毛刺3. 用素材制作护木,刨光后应涂氟化钠防腐浆膏或热防腐油两度四)、更换护木护木槽口深20〜30mm,并与桥枕密贴卡紧1. 梁端断开,应留有一定空隙,保证梁的自由伸缩2. 护木安装顺直,位置正确4. 护木接头内侧及上面不允许有错牙5. 护木接头采用半搭接设于桥枕上6. 主梁或纵梁两端护木断开,左右错牙小于10mm三、安全风险提示铁路施工安全风险管理就是对作业过程中存在的风险进行识别、估计、评价,从而控制和处理这些风险,防止和减少损失,保障施工安全、顺利的运行针对本次维修工作中可能存在的安全风险点,将采取如下防范、监控措施:安全防范重点监控表序号风险类型危险点防范措施安全后果责任人1作业安全风险未按规定的上下班路线行走开工前制定合理行走路线人身伤害事故安全员2作业安全风未安排人员统指挥,劳由施工负责人统指挥搬人身伤害施工负责险务工不听从指挥运,搬运前对人员做好安排事故人3作业安全风险来车时机具未在规定距离内下道防护员3〜5分钟通话次,来车时按规定距离及时下道人身伤害事故,影响行车防护员4作业安全风险机具设备侵限来车时机具设备及时清除限界人身伤害事故,影施工负责人响行车5作业安全风险未按规定使用安全帽、安全绳、防滑鞋幵工前施工负责人应讲清作业注意事项。
带工人员随时监控,对不使用及不规范使用防护用品的应立即叫停,进行教育人身伤害事故施工负责人6作业安全风险防护备品失效使用前认真检查防护备品是否超过使用期,是否完整,并及时更换影响行车防护员7作业安全风险未按点内点外作业要求施工作业前认真分析作业项目,理清作业所需时间,影响范围后上报作业计划人身伤害事故、行车事故施工负责人8作业安全风险作业人员交通安全民工、职工搭乘有运营资格的车辆,禁止骑摩托上下班人身伤害事故施工负责人9作业安全风险施工点内不能正常幵通线路施工作业前计划安排工作内容,准备工作充分,防护措施到位,按时幵通线路行车事故施工负责人10作业安全风险路材路料堆码侵限按规定限界堆码材料行车事故施工负责人11作业安全风险防护人员不到位按规定设定防护行车事故施工负责人12作业安全风险安全绳(带)失效安全员班前班中检杳,半年试验一次人身伤害事故安全员13设备安全风险消防器材不足备足消防设备设备故障安全员14安全管理风险防护员未经培训上岗,防护员站位不正确,设置防护标志距离不够,错设响墩位置,未坚持3〜5分钟通话次,无防护员上道作业,未设立三位一体防护防护员上岗前必须经安全培训,并考试合格后上岗。
防护应按标准距离站位,施工负责人实施监控封锁线路前施工负责人应对响墩位置进行复核并画线标明严格执行3〜5分钟通话制度,实施录音笔控制未设防护时,严禁上道作业人身伤害事故、行车事故防护员15安全管理风险劳务工随意性大,劳动安全意识淡薄,般无责任心1.使用前进行安全教育并且考试2.禁止劳务工单独上道作业3.严禁无带工人员作业人身伤害事故施工负责人16安全管理风险劳务工未经培训、考试就上岗作业劳务工必须经安全培训、考试合格后方可上冈,并建立民工档案人身伤害事故施工负责人17II险人身安全风险18及时,造成人身伤害未按规定避让列车按规定设置防护及避让列车列车来车时防护人员需提前通知施工负责人,安排施工作业人员及时进入避车洞内避让列车人身伤害事故人身伤害事故施工负责人施工负责人。
