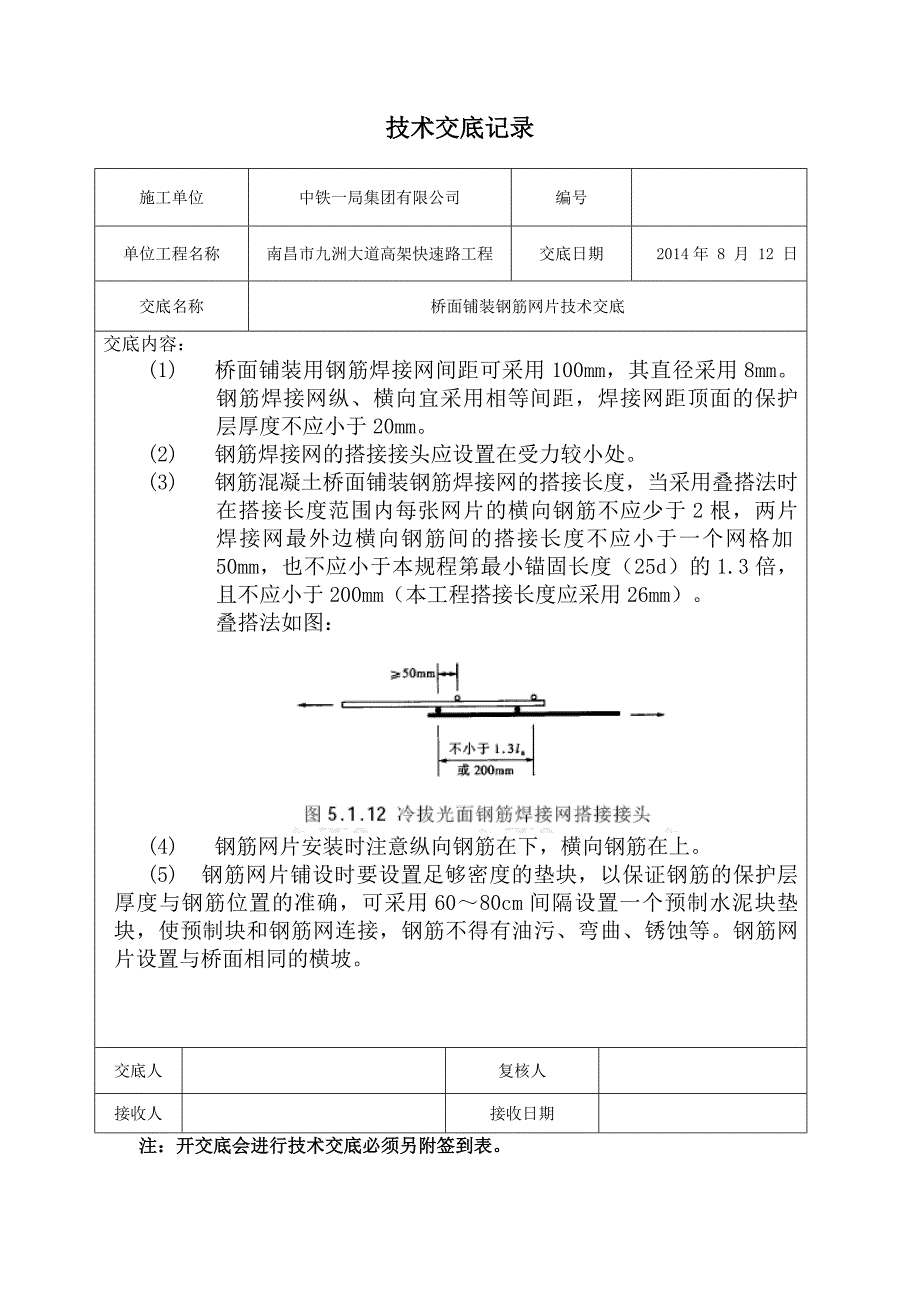

技术交底记录技术交底记录 施工单位中铁一局集团有限公司编号单位工程名称南昌市九洲大道高架快速路工程交底日期 2014 年 8 月 12 日交底名称桥面铺装钢筋网片技术交底交底内容: (1)桥面铺装用钢筋焊接网间距可采用 100mm,其直径采用 8mm 钢筋焊接网纵、横向宜采用相等间距,焊接网距顶面的保护 层厚度不应小于 20mm (2)钢筋焊接网的搭接接头应设置在受力较小处 (3)钢筋混凝土桥面铺装钢筋焊接网的搭接长度,当采用叠搭法时 在搭接长度范围内每张网片的横向钢筋不应少于 2 根,两片 焊接网最外边横向钢筋间的搭接长度不应小于一个网格加 50mm,也不应小于本规程第最小锚固长度(25d)的 1.3 倍, 且不应小于 200mm(本工程搭接长度应采用 26mm) 叠搭法如图:(4)钢筋网片安装时注意纵向钢筋在下,横向钢筋在上 (5) 钢筋网片铺设时要设置足够密度的垫块,以保证钢筋的保护层 厚度与钢筋位置的准确,可采用 60~80cm 间隔设置一个预制水泥块垫块, 使预制块和钢筋网连接,钢筋不得有油污、弯曲、锈蚀等钢筋网片设 置与桥面相同的横坡交底人复核人接收人接收日期注:开交底会进行技术交底必须另附签到表。
注:开交底会进行技术交底必须另附签到表。
