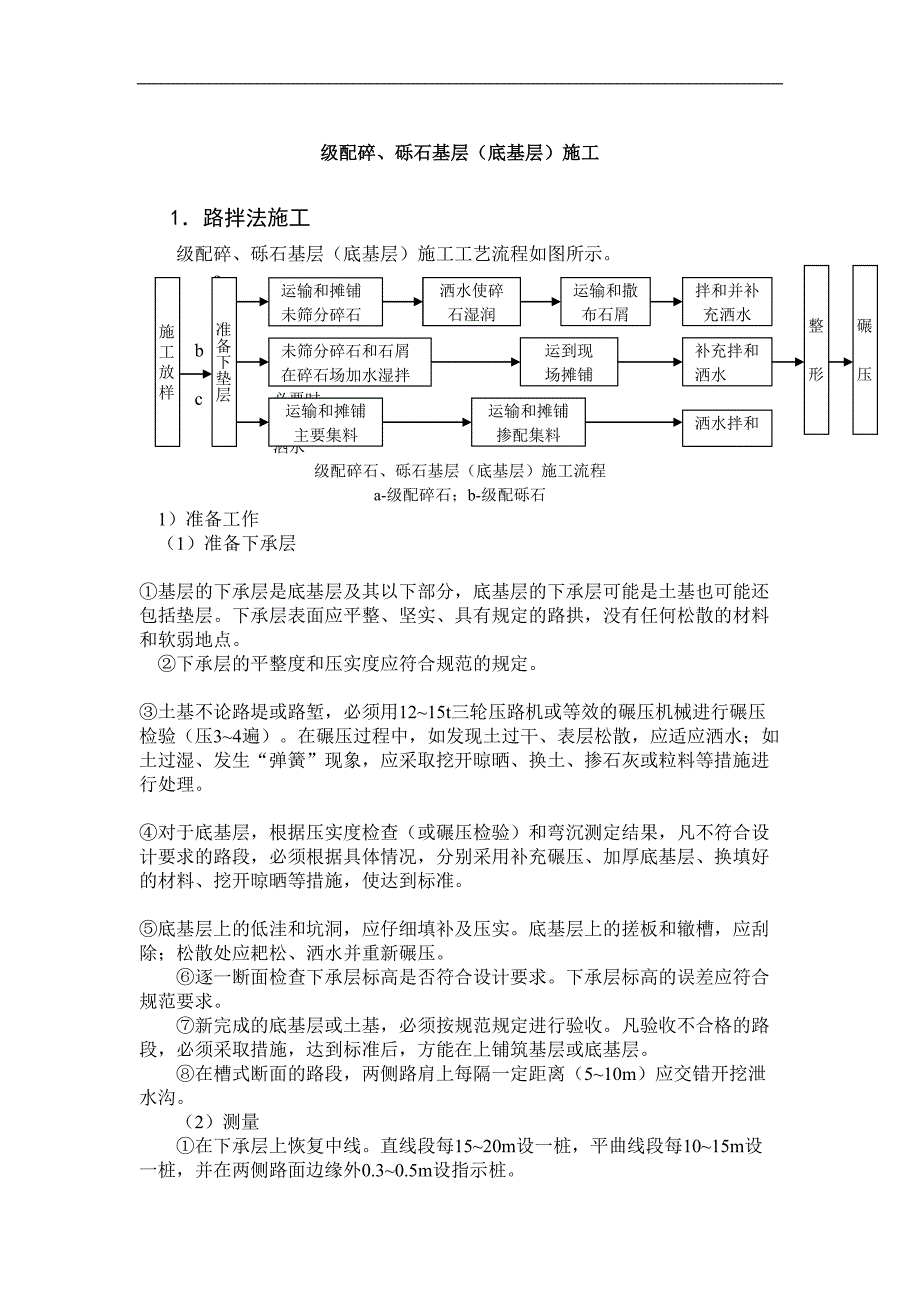

7级配碎、砾石基层(底基层)施工 1.路拌法施工级配碎、砾石基层(底基层)施工工艺流程如图所示洒水使碎石湿润碾 压整 形拌和并补充洒水运输和撒布石屑洒水使碎石湿润施 工 放 样准备下垫层运输和摊铺未筛分碎石 a补充拌和洒水运到现场摊铺未筛分碎石和石屑在碎石场加水湿拌 b洒水拌和 c 必要时 洒水级配碎石、砾石基层(底基层)施工流程a-级配碎石;b-级配砾石 1)准备工作 (1)准备下承层运输和摊铺掺配集料运输和摊铺主要集料 ①基层的下承层是底基层及其以下部分,底基层的下承层可能是土基也可能还包括垫层下承层表面应平整、坚实、具有规定的路拱,没有任何松散的材料和软弱地点 ②下承层的平整度和压实度应符合规范的规定 ③土基不论路堤或路堑,必须用12~15t三轮压路机或等效的碾压机械进行碾压检验(压3~4遍)在碾压过程中,如发现土过干、表层松散,应适应洒水;如土过湿、发生“弹簧”现象,应采取挖开晾晒、换土、掺石灰或粒料等措施进行处理。
④对于底基层,根据压实度检查(或碾压检验)和弯沉测定结果,凡不符合设计要求的路段,必须根据具体情况,分别采用补充碾压、加厚底基层、换填好的材料、挖开晾晒等措施,使达到标准 ⑤底基层上的低洼和坑洞,应仔细填补及压实底基层上的搓板和辙槽,应刮除;松散处应耙松、洒水并重新碾压⑥逐一断面检查下承层标高是否符合设计要求下承层标高的误差应符合规范要求⑦新完成的底基层或土基,必须按规范规定进行验收凡验收不合格的路段,必须采取措施,达到标准后,方能在上铺筑基层或底基层⑧在槽式断面的路段,两侧路肩上每隔一定距离(5~10m)应交错开挖泄水沟2)测量①在下承层上恢复中线直线段每15~20m设一桩,平曲线段每10~15m设一桩,并在两侧路面边缘外0.3~0.5m设指示桩7②进行水平测量在两侧指示桩上用红漆标出基层或底基层边缘的设计高3)材料用量①计算材料用量,根据各路段基层或底基层的宽度、厚度及预定的干压实密度,计算各段需要的干集料数量对于级配碎石,分别计算未筛分碎石和石屑(细砂砾或粗砂)的数量,根据料场未筛分碎石和石屑的含水量以及所用运料车辆的吨位,计算每车料的堆放距离②在料场洒水加湿未筛分碎石,使其含水量较最佳含水量大1%左右,以减少运输过程中的集料离析现象(未筛分碎石的最佳含水量约为4%)。
③未筛分碎石和石屑可按预定比例在料场混和,同时洒水加湿,使混合料的含水量超过最佳含水量约1%,以减轻施工现场中的拌和工作量以及运输过程中的离析现象(级配碎石的最佳含水量约为5%)4)机具① 翻斗车、汽车或其它运输车辆及平地机等摊铺、拌和机械② 洒水车,洒水或利用就近水源洒水③ 压实机械,如轮胎压路机、钢筒轮式压路机、振动压路机等④ 其他夯实机具,适宜小范围处理路槽翻浆等2)运输和摊铺集料(1)运输①集料装车时,应控制每车料的数量基本相等②在同一料场供料的路段,由远到近将料按要求的间距卸置于下承层上卸料间距应严格掌握,避免料不够或过多,并且要求料堆每隔一定距离留一缺口,以便施工当采用两种集料时,应先将主要集料运到路上,待主要集料摊铺后,再将另一种集料运到路上如粗细两种集料的最大粒径相差较多,应在粗集料处于潮湿状态时,再摊铺细集料③集料在下承层上的堆置时间不宜过长运送集料较摊铺集料工序只宜提前1~2d2)摊铺① 摊铺前要事先通过试验确定集料的松铺系数(或压实系数,它是混合料的干松密度与干压实密度的比值)人工摊铺混合料时,基松铺系数约为1.40~1.50;平地机摊铺混合料时,其松铺系数约为1.25~1.35。
② 用平地机或其他合适的机具将集料均匀地摊铺在预定的宽度上,过宽的路(大于22 m)适合分条进行摊铺,要求表面应平整,并具有规定的路拱同时摊铺路肩用料③ 检验松铺材料的厚度,看其是否符合预计要求必要时应进行减料或补料工作④ 级配碎石、砾石基层设计厚度一般为8~16cm,当厚度大于16cm时,应分层铺筑,下层厚度为总厚度的0.6倍,上层为总厚度的0.4倍3)拌和及整形应采用稳定土拌和机拌和级配碎、砾石在无稳定土拌和机的情况下,也可采用平地机或多铧犁与缺口圆盘耙相配合进行拌和7(1)用稳定土拌和机拌和用稳定土拌和机拌和2遍以上拌和深度应直到级配碎、砾石层底在进行最后一遍拌和之前,必要时先用多铧犁紧贴底面翻拌一遍2)用平地机拌和用平地机将铺好的集料翻拌均匀平地机的作业长度一般为300~500m,拌和遍数一般为5~6遍,拌和时平地机刀片的安装角度与位置如表所示平地机拌和级配碎、砾石基层时的刀片安装与位置项 目平面角α(°)倾角β(°)切角γ(°)干 拌30~50453湿 拌35~40452刀片安装示意图 行驶方向 刀片 α 刀片 β 刀片γ(3)用缺口圆盘耙与多铧犁配合拌和。
用多铧犁在前面翻拌,圆盘耙跟在后面拌和,即采用边翻边耙的方法,共翻耙4~6遍圆盘耙的速度应尽量快,且应随时检查调整翻耙的深度用多铧犁翻拌时,第一遍由路中心开始,将碎石或砾石混合料往中间翻,同时机械应慢速前进第二遍应是相反,从两边开始,将混合料向外翻翻拌遍数应以双数为宜无论采用哪种拌和方法,在拌和的过程中都应用洒水车洒足所需的水分,拌和结束时,混合料的含水量应该均匀,并较最佳含水量大1%左右;应该没有粗细颗粒离析现象如级配碎石或砾石混合料在料场已经混合,可视摊铺后混合料的具体情况(有无粗细颗粒离析现象),用平地机进行补充拌和拌和均匀后的混合料要用平地机按规定的路拱进行整平和整形(要注意离析现象),然后用拖拉机,平地机或轮胎压路机在已初平的路段上快速碾压一遍,以暴露潜在的不平整再用平地机进行最终的整平和整形在整形过程中,必须禁止任何车辆通行4)碾压整形后的基层,当混合料的含水量等于或略大于最佳含水量时,立即用12t以上三轮压路机(每层压实厚度不应超过15~18cm)、振动压路机或重型轮胎压路机(每层压实厚度可达20cm)进行碾压直线段由两侧路肩开始向路中心碾压;在有超高的路段上,由内侧路肩开始向外侧路肩进行碾压。
碾压时,后轮应重叠1/2轮宽;后轮必须超过两段的接缝处后轮压完路面全宽时,即为一遍碾压一直进行到要求的密实度为止一般需碾压6~8遍压路机的碾压速度,头两遍以采用1.5~1.7km/h为宜以后用2.0~2.5km/h为宜,级配碎石或砾石基层在碾压中还应注意下列各点:7(1)路面的两侧,应多压2~3遍2)凡含土的级配碎石、砾石基层,都应进行滚浆碾压,直压到碎石、砾石层中无多余细土泛到表面为止滚到表面的浆(或事后变干的薄层土)应予清除干净3)碾压全过程均应随碾压随洒水,使其保持最佳含水量洒水理可参考表中数量并结合季节洒水,待表面晾干后碾压,但薄于10cm时不宜摊铺后洒水,可在料堆上泼水,摊铺后立即碾压碾压直到要求的密实度碎石及砾石基层不同厚度、不同季节洒水量厚度(cm)季 节 (温度)说 明春秋季(kg/m2)夏季(kg/m2)101520256~89~1216~2015~208~1212~1616~2020~28① 天然级配砂、砾石含水量未计入,施工时应扣除天然含水量;② 一般天然级配砂、砾石含水量约7%左右;③天然级配砂、砾石最佳水量为5%~9%4)开始时,应用相对较轻的压路机稳压,稳压两遍后,即时检测、找补,同时如发现砂窝或梅花现象应将多余的砂或砾石挖出,分别掺入适量的碎砾石或砂,彻底翻拌均匀,并补充碾压,不能采用粗砂或砾石覆盖处理。
5)碾压中局部有“软弹”、“翻浆”、现象,应立即停止碾压,等翻松晒干,或换含水量合适的材料后再行碾压6)两作业段的衔接处,应拌和,应搭接拌和第一段拌和后,留5~8m不进行碾压,第二段施工时,将前段留下未压部分,重新拌和,并与第二段一起碾压7)严禁压路机在已完成的或正在碾压的路段上调头和急刹车8)对于不能中断交通的路段,可采用半幅施工的方法接缝处应对接,必须保持平整密合2.中心站集中拌和(厂拌)法施工级配碎石混合料除上面介绍的路拌法外,还可以在中心站用多种机械进行集中拌和,如用强制式拌和机、卧式双转轴浆叶式拌和机、普通水泥混凝土拌和机等1) 材料宜采用不同粒级的单一尺寸碎石和石屑,按预定配合比在拌和机内拌制级配碎石混合料2) 拌制在正式拌制级配碎石混合料之前,必须先调试所用的厂拌设备,使混合料的颗粒组成和含水量都达到规定的要求在采用未筛分碎石和石屑时,如未筛分碎石或石屑的颗粒组成发生明显变化,应重新调试设备73) 摊铺 (1)摊铺机摊铺可用沥青混凝土摊铺机、水泥混凝土摊铺机或稳定土摊铺机摊铺碎石混合料,摊铺时,在摊铺机后面应设专人消除粗细集料离析现象2)自动平地机摊铺在没有摊铺机时,可采用自动平地机摊铺碎石混合料。
其步骤为:①应根据摊铺层的厚度和要求达到的压实干密度,计算每车碎石混合料的摊铺面积②将混合料均匀地卸在路幅中央,路幅宽时,也可将混合料卸成两行;③用平地机将混合料按松铺厚度摊铺均匀;④设一个3人小组跟在平地机后面,及时消除粗细集料离析现象对于粗集料窝和粗集料带,应添加细集料,并拌和均匀对于细集料窝,应添加粗集料,并拌和均匀⑤整形,与路拌法相同4)碾压用振动压路机、三轮压路机进行碾压,碾压方法与要求和路拌法相同5)接缝处理(1)横向接缝用摊铺机摊铺混合料时,靠近摊铺机当天未压实的混合料,可与第二天摊铺的混合料一起碾压,但应注意此部分混合料的含水量必要时,应人工补洒水,使其含水量达到规定要求用平地机摊铺混合料时,每天的工作缝与路拌法相同2)纵向接缝应避免产生纵向接缝如摊铺机的摊铺宽度不够,必须分两幅摊铺时,宜采用两台摊铺机一前一后相隔约5~8m同步向前摊铺混合料在仅有一台摊铺机的情况下,可先在一条摊铺带上摊铺一定长度后,再开到另一条摊铺带上摊铺,然后一起进行碾压在不能避免纵向接缝的情况下,纵缝必须垂直相接,不应斜接,并按下述方法处理:①在前一幅摊铺时,在靠后一幅的一侧用方木或钢模板做支撑,方木或钢模板的高度与级配碎石层的压实厚度相同;②在摊铺后一幅之前,将方木或钢模木板除去;③如在摊铺前一幅未用方木或钢模板支撑,靠边缘的30cm左右难于压实,而且形成一个斜坡。
在摊铺后一幅时,应先将未完全压实部分和不符合路拱要求部分挖松并补充洒水,待后一幅混合料摊铺后一起进行整平碾压3.冬季施工冬季进行级配碎、砾石基层(底基层)施工,在摊铺、碾压等工序上,须注意以下各点:1)摊铺(1)应缩短作业面,保证当日摊铺段当日碾压成活,不能当日摊铺次日碾压2)严格控制摊铺虚厚,每层虚厚不宜大于30cm,并保持集料均匀,无粗细料离析现象。
