玻化砖施工工艺_第1页
1/2

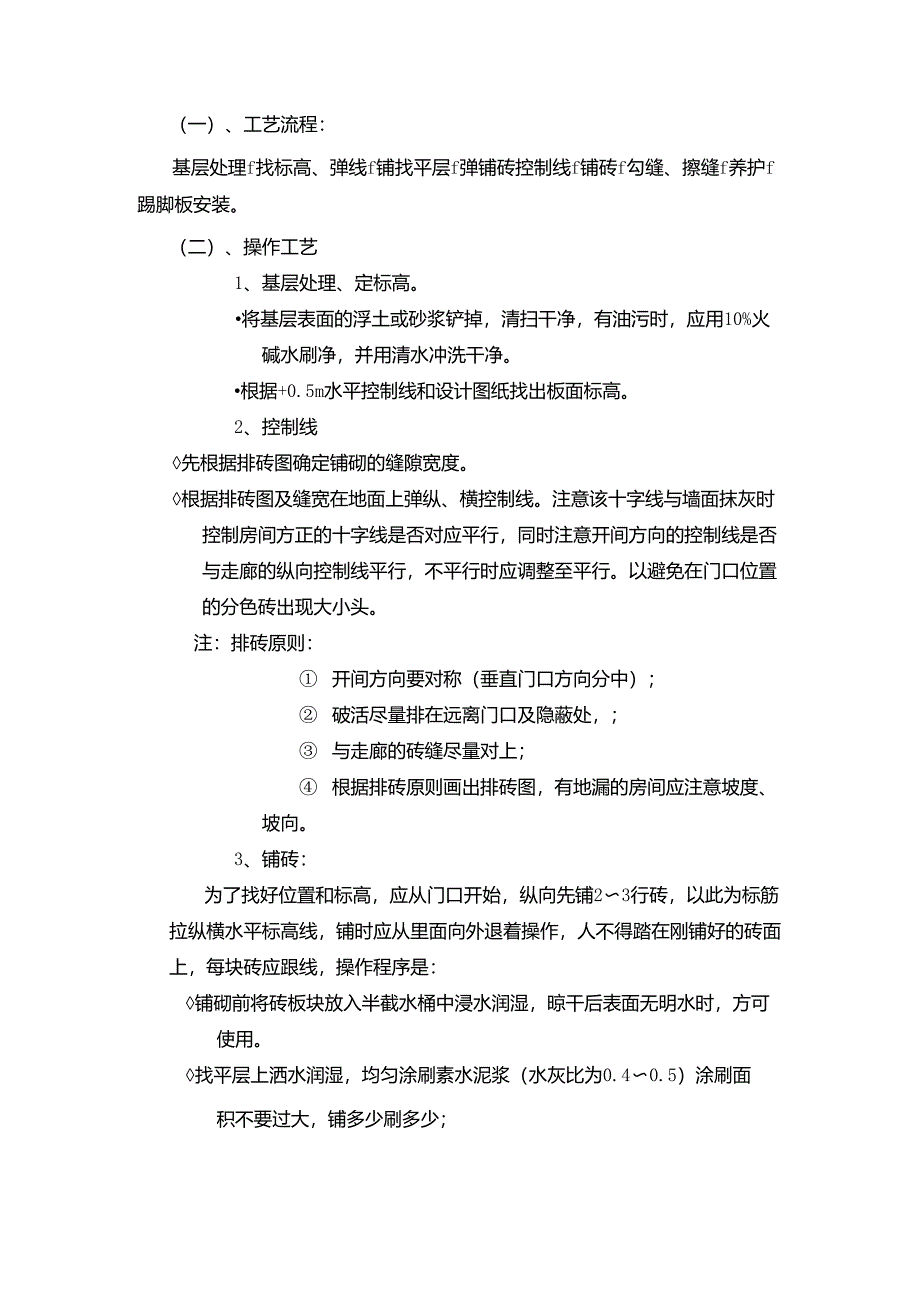

一)、工艺流程:基层处理f找标高、弹线f铺找平层f弹铺砖控制线f铺砖f勾缝、擦缝f养护f踢脚板安装二)、操作工艺1、基层处理、定标高•将基层表面的浮土或砂浆铲掉,清扫干净,有油污时,应用10%火碱水刷净,并用清水冲洗干净•根据+0.5m水平控制线和设计图纸找出板面标高2、控制线◊先根据排砖图确定铺砌的缝隙宽度◊根据排砖图及缝宽在地面上弹纵、横控制线注意该十字线与墙面抹灰时控制房间方正的十字线是否对应平行,同时注意开间方向的控制线是否与走廊的纵向控制线平行,不平行时应调整至平行以避免在门口位置的分色砖出现大小头注:排砖原则:① 开间方向要对称(垂直门口方向分中);② 破活尽量排在远离门口及隐蔽处,;③ 与走廊的砖缝尽量对上;④ 根据排砖原则画出排砖图,有地漏的房间应注意坡度、坡向3、铺砖:为了找好位置和标高,应从门口开始,纵向先铺2〜3行砖,以此为标筋拉纵横水平标高线,铺时应从里面向外退着操作,人不得踏在刚铺好的砖面上,每块砖应跟线,操作程序是:◊铺砌前将砖板块放入半截水桶中浸水润湿,晾干后表面无明水时,方可使用◊找平层上洒水润湿,均匀涂刷素水泥浆(水灰比为0.4〜0.5)涂刷面积不要过大,铺多少刷多少;◊结合层的厚度:一般采用水泥砂浆结合层,厚度为10〜25mm;铺设厚度以放上面砖时高出面层标高线3〜4mm为宜,铺好后用大杠尺刮平,再用抹子拍实找平(铺设面积不得过大)。

◊结合层拌和:干硬性砂浆,配合比为1:3(体积比),应随拌随用,初凝前用完,防止影响粘结质量干硬性程度以手捏成团,落地即散为宜◊铺贴时,砖的背面朝上抹粘结砂浆,铺砌到已刷好的水泥浆:找平层上,砖上楞略高出水平标高线,找正、找直、找方后,砖上面垫木板,用橡皮锤拍实,顺序从内退着往外铺贴,做到面砖砂浆饱满、相接紧密、结实,与地漏相接处,用云石机将砖加工与地漏相吻合铺地砖时最好一次铺一间,走道大面积施工时,应采取分段铺贴◊拨缝、修整:铺完2〜3行,应随时拉线检查缝格的平直度,如超出规定应立即修整,将缝拨直,并用橡皮锤拍实此项工作应在结合层凝结之前完成4、勾缝、擦缝面层铺贴应在24h后进行勾缝、擦缝的工作,并应采用同一品种、同强度等级、同颜色的水泥,或用专门的嵌缝材料勾缝:用l:l水泥细砂浆勾缝,缝内深度宜为砖厚的1/3,要求缝内砂浆密实、平整、光滑随勾随将剩余水泥砂浆清走、擦净擦缝:如设计要求缝隙很小时,则要求接缝平直,在铺实修好的面层上用浆壶往缝内浇水泥浆,然后用干水泥撒在缝上,再用棉纱团擦揉,将缝隙擦满最后将面层上的水泥浆擦干净5、养护:铺完砖24h后,洒水养护,时间不应少于7d。

下载提示
相似文档
正为您匹配相似的精品文档
