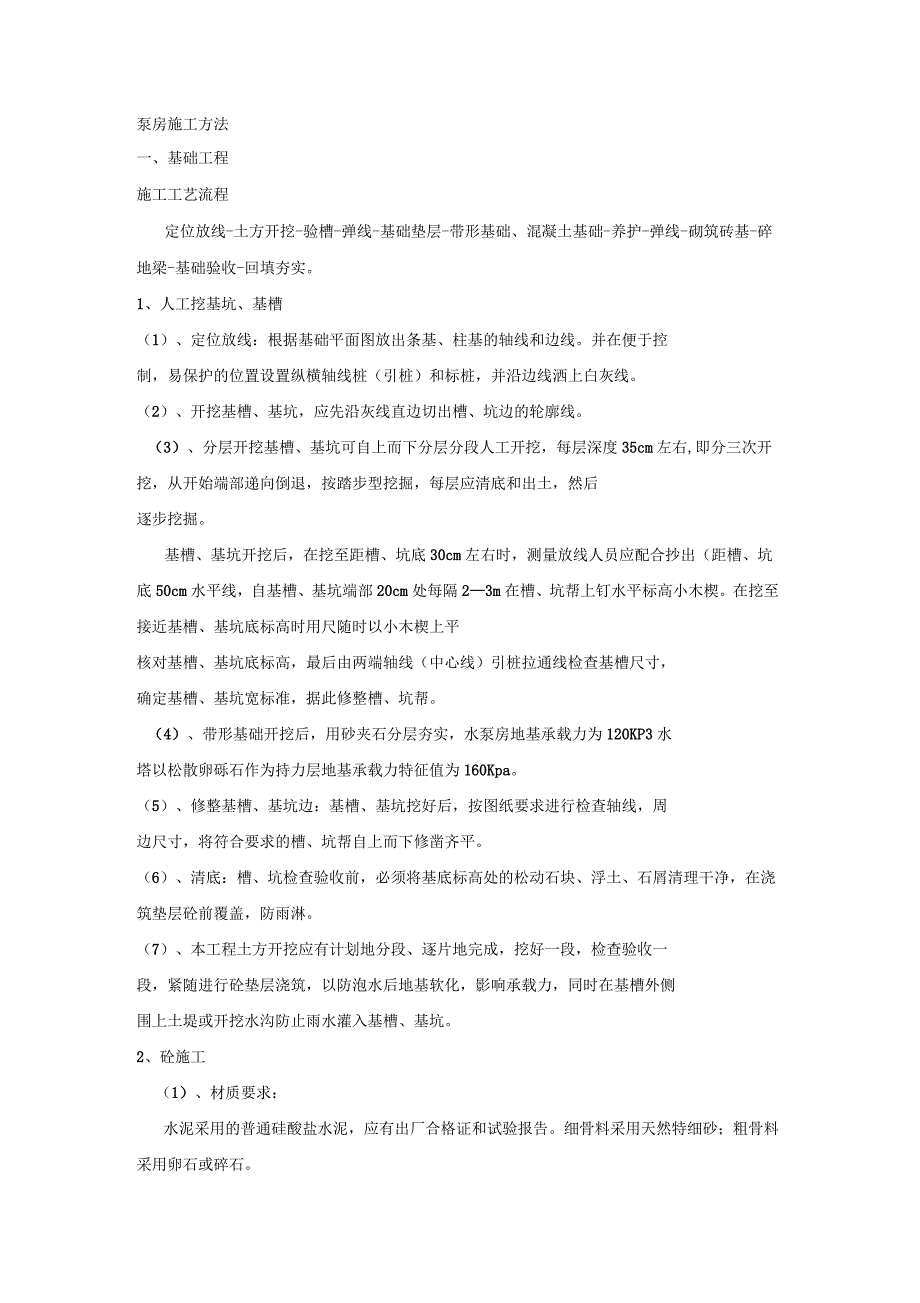

泵房施工方法一、基础工程施工工艺流程定位放线-土方开挖-验槽-弹线-基础垫层-带形基础、混凝土基础-养护-弹线-砌筑砖基-碎地梁-基础验收-回填夯实1、人工挖基坑、基槽(1)、定位放线:根据基础平面图放出条基、柱基的轴线和边线并在便于控制,易保护的位置设置纵横轴线桩(引桩)和标桩,并沿边线洒上白灰线2)、开挖基槽、基坑,应先沿灰线直边切出槽、坑边的轮廓线3)、分层开挖基槽、基坑可自上而下分层分段人工开挖,每层深度35cm左右,即分三次开挖,从开始端部递向倒退,按踏步型挖掘,每层应清底和出土,然后逐步挖掘基槽、基坑开挖后,在挖至距槽、坑底30cm左右时,测量放线人员应配合抄出(距槽、坑底50cm水平线,自基槽、基坑端部20cm处每隔2—3m在槽、坑帮上钉水平标高小木楔在挖至接近基槽、基坑底标高时用尺随时以小木楔上平核对基槽、基坑底标高,最后由两端轴线(中心线)引桩拉通线检查基槽尺寸,确定基槽、基坑宽标准,据此修整槽、坑帮4)、带形基础开挖后,用砂夹石分层夯实,水泵房地基承载力为120KP3水塔以松散卵砾石作为持力层地基承载力特征值为160Kpa5)、修整基槽、基坑边:基槽、基坑挖好后,按图纸要求进行检查轴线,周边尺寸,将符合要求的槽、坑帮自上而下修凿齐平。
6)、清底:槽、坑检查验收前,必须将基底标高处的松动石块、浮土、石屑清理干净,在浇筑垫层砼前覆盖,防雨淋7)、本工程土方开挖应有计划地分段、逐片地完成,挖好一段,检查验收一段,紧随进行砼垫层浇筑,以防泡水后地基软化,影响承载力,同时在基槽外侧围上土堤或开挖水沟防止雨水灌入基槽、基坑2、砼施工(1)、材质要求:水泥采用的普通硅酸盐水泥,应有出厂合格证和试验报告细骨料采用天然特细砂;粗骨料采用卵石或碎石二、砌筑工程1、材质要求所有材料应有产品合格证书、产品性能检测报告页岩实心砖、水泥及河砂尚应有材料主要性能的进场复验报告严禁使用国家明令淘汰的材料砌筑砂浆的强度等级应符合设计要求2、施工工艺砌筑时利用皮数杆,采取“三一”砌筑法施工砌筑工艺流程如图所示,3、施工要点与一般构造措施(1)、砌筑前将基层清扫干净,并扫刷素水泥浆一道2)、在开始砌筑前,弹出墙体砌筑边线,划分出门窗洞口位置线,并在墙两端的结构上标注出窗台、门窗洞口顶标高3)、混合砂浆的拌制采用砂浆机拌合,自投料算算起,搅拌时间应不得少于2min配合比以重量比为准,其配料精确度控制在下列规定之内:水泥土2%,砂±5%砂考虑其含水率对配料的影响,砂浆的稠度以70mnr90mm为宜。
砂浆应在4h内使用完毕;并随拌随用,试块的养护采用标准养护4)、砌筑时,必须把预埋在柱中的拉结筋砌入墙内拉结筋沿墙高每500设置2小6,拉结筋锚入柱内的长度不小于210,锚入墙内的长度为1000mm£伸至门窗洞边,且必须先砌墙后浇柱墙与构造柱连接处应砌成马牙搓,每一马牙搓高度不超过300mm5) 、砌体灰缝应横平竖直,水平灰缝和竖直灰缝宜控制在10mm左右但不小于8mm也不大于12mm竖缝不得出现透明缝、瞎缝6) 、砌体采用“一丁一顺”(满丁、满顺)组砌砌砖采用“三一”砌砖法(即一铲灰、一块砖、一挤揉)砂浆饱满度》85%(7) 、排砖撂底应认真检查轴线,门窗洞口位置线,认真核对窗间墙、垛尺寸,是否符合排砖模数,转角处严禁留直搓8)、砖砌体施工前,必须找平放线,立皮数杆(间距15〜20m,凡转角处均立皮数杆)严格控制皮数杆上尺寸线且按皮数杆尺寸挂线,保证灰缝匀直饱满。
